采区变电所设备安装方案及安全技术措施根据我矿生产需要、矿井初步设计完善矿井供电系统,确保井下供电的安全可靠性
为了进一步确保该项工作的安全顺利完成,特编制本方案和措施:一、 工程概况1、变电所高压电缆 MYJV-10/8
73*150 敷设 米;2、矿用隔爆型高压开关 15 台,移动变电站 4 台,低压馈电开关16 台,矿用照明综保 1 台;3、变电所内照明安装,接地系统安装;二、 时间安排工作时间: 年 月 日 时 分- 年 月 日 时 分三、人员组织及分工:1、施工总指挥:袁静 负责协调指挥各个方面工作
2、技术负责人:李刚 负责电缆敷设及中央变电所设备安装技术指导工作
3、安全负责人:庞国宁 负责安排专职安全人员监督施工安全,确保无意外事故的发生,贯彻落实井下中央变电所双回路高压电缆敷设及设备安装安全技术措施
4、施工负责人:樊艳伟 负责组织协调施工人员工作,确保工作安排科学有序

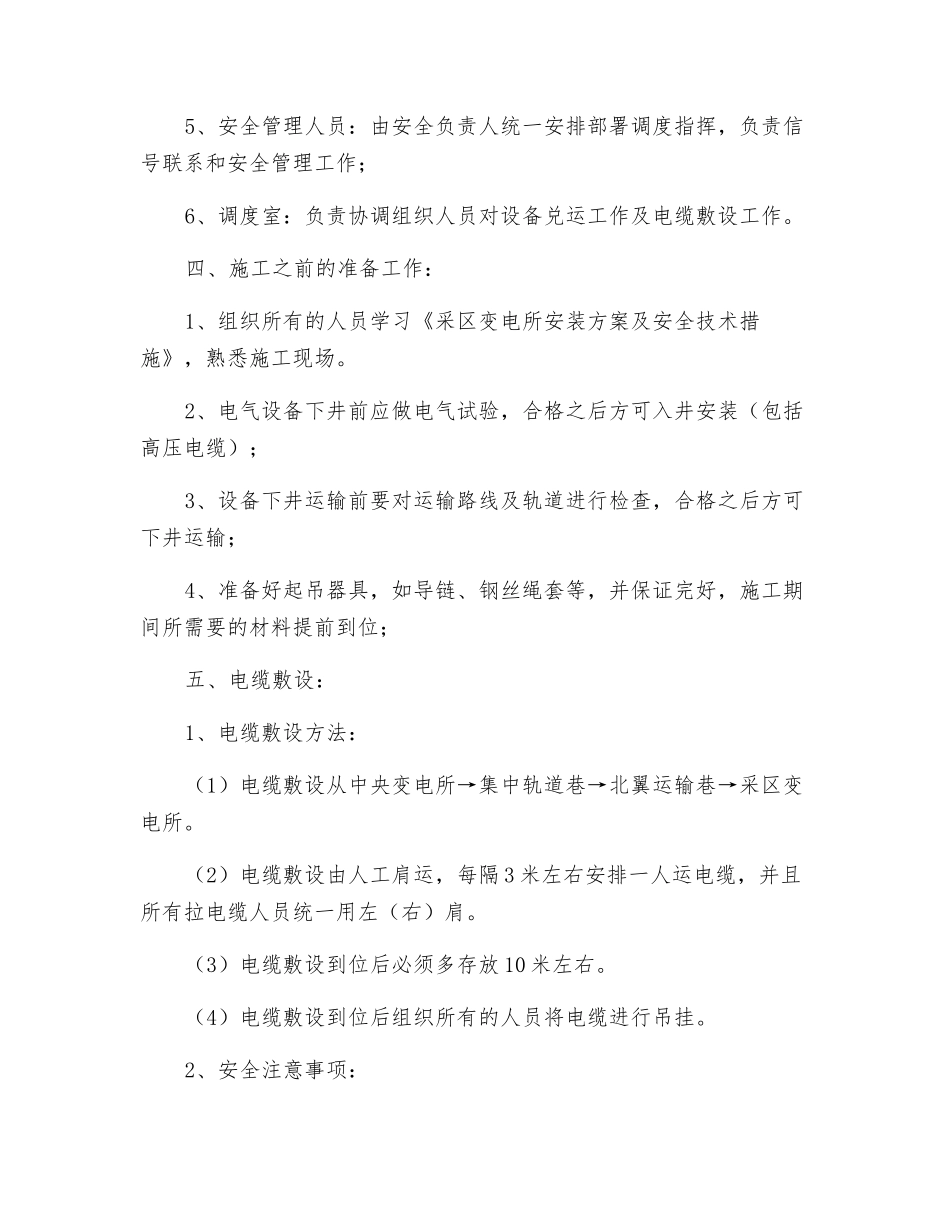

5、安全管理人员:由安全负责人统一安排部署调度指挥,负责信号联系和安全管理工作;6、调度室:负责协调组织人员对设备兑运工作及电缆敷设工作
四、施工之前的准备工作:1、组织所有的人员学习《采区变电所安装方案及安全技术措施》,熟悉施工现场
2、电气设备下井前应做电气试验,合格之后方可入井安装(包括高压电缆);3、设备下井运输前要对运输路线及轨道进行检查,合格之后方可下井运输;4、准备好起吊器具,如导链、钢丝绳套等,并保证完好,施工期间所需要的材料提前到位;五、电缆敷设:1、电缆敷设方法:(1)电缆敷设从中央变电所→集中轨道巷→北翼运输巷→采区变电所
(2)电缆敷设由人工肩运,每隔 3 米左右安排一人运电缆,并且所有拉电缆人员统一用左(右)肩
(3)电缆敷设到位后必须多存放 10 米左右
(4)电缆敷设到位后组织所有的人员将电缆进行吊挂
2、安全注意事项:(1)敷设电缆期间机电队、调度室、安检队及
