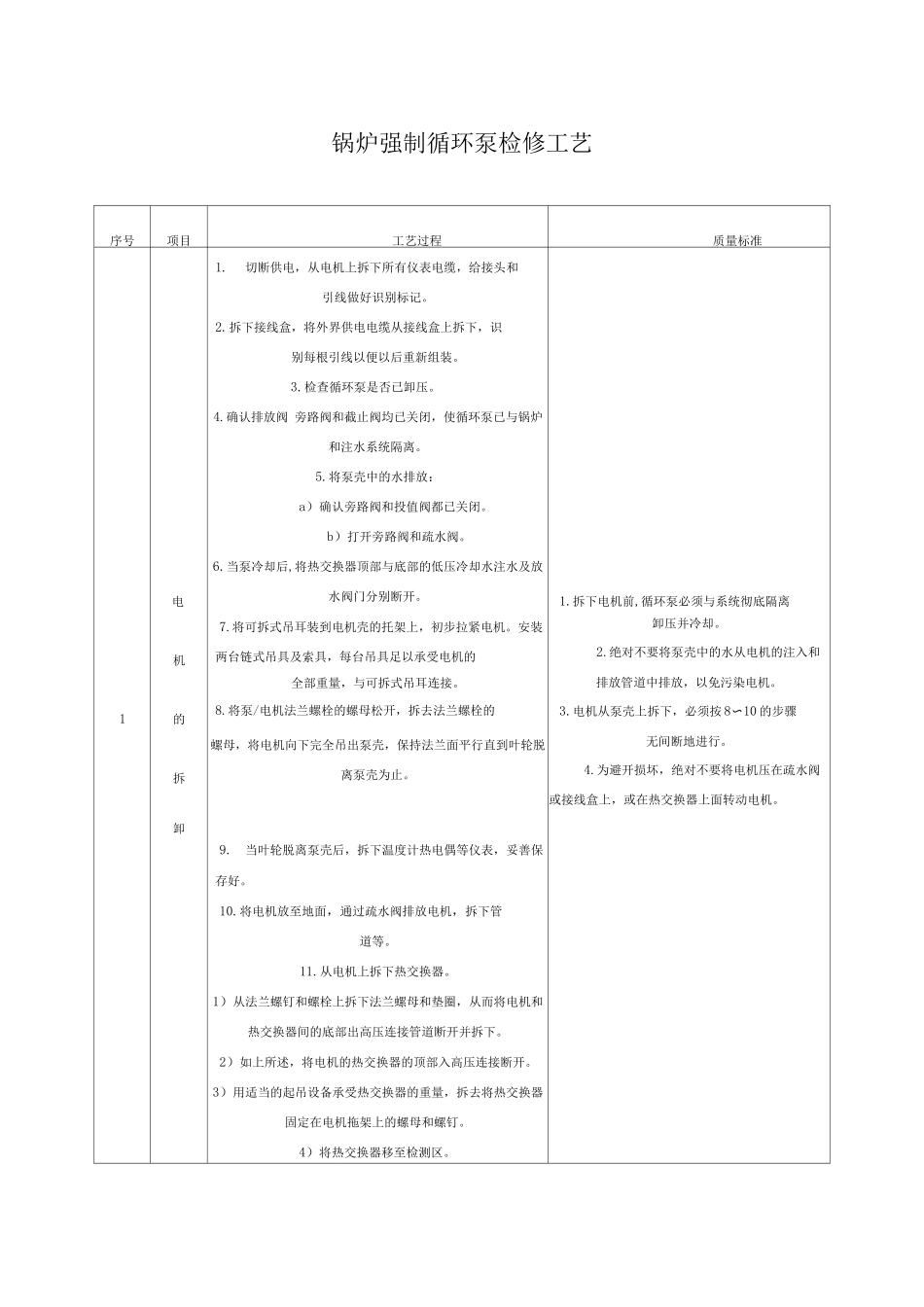

锅炉强制循环泵检修工艺序号项目工艺过程质量标准电1
切断供电,从电机上拆下所有仪表电缆,给接头和引线做好识别标记
拆下接线盒,将外界供电电缆从接线盒上拆下,识别每根引线以便以后重新组装
检查循环泵是否已卸压
确认排放阀 旁路阀和截止阀均已关闭,使循环泵已与锅炉和注水系统隔离
将泵壳中的水排放:a)确认旁路阀和投值阀都已关闭
b)打开旁路阀和疏水阀
当泵冷却后,将热交换器顶部与底部的低压冷却水注水及放水阀门分别断开
拆下电机前,循环泵必须与系统彻底隔离机7
将可拆式吊耳装到电机壳的托架上,初步拉紧电机
安装两台链式吊具及索具,每台吊具足以承受电机的卸压并冷却
绝对不要将泵壳中的水从电机的注入和1的全部重量,与可拆式吊耳连接
将泵/电机法兰螺栓的螺母松开,拆去法兰螺栓的排放管道中排放,以免污染电机
电机从泵壳上拆下,必须按 8〜10 的步骤拆螺母,将电机向下完全吊出泵壳,保持法兰面平行直到叶轮脱离泵壳为止
无间断地进行
为避开损坏,绝对不要将电机压在疏水阀卸9
当叶轮脱离泵壳后,拆下温度计热电偶等仪表,妥善保存好
将电机放至地面,通过疏水阀排放电机,拆下管道等
从电机上拆下热交换器
1)从法兰螺钉和螺栓上拆下法兰螺母和垫圈,从而将电机和热交换器间的底部出高压连接管道断开并拆下
2)如上所述,将电机的热交换器的顶部入高压连接断开
3)用适当的起吊设备承受热交换器的重量,拆去将热交换器固定在电机拖架上的螺母和螺钉
4)将热交换器移至检测区
或接线盒上,或在热交换器上面转动电机
将电机放至水平位置,给接线盒留出通路,拆去起吊器械,用洁净碎布覆盖所有的连接面和开
装上堵板将泵壳上的开孔封住
2泵体的拆卸1

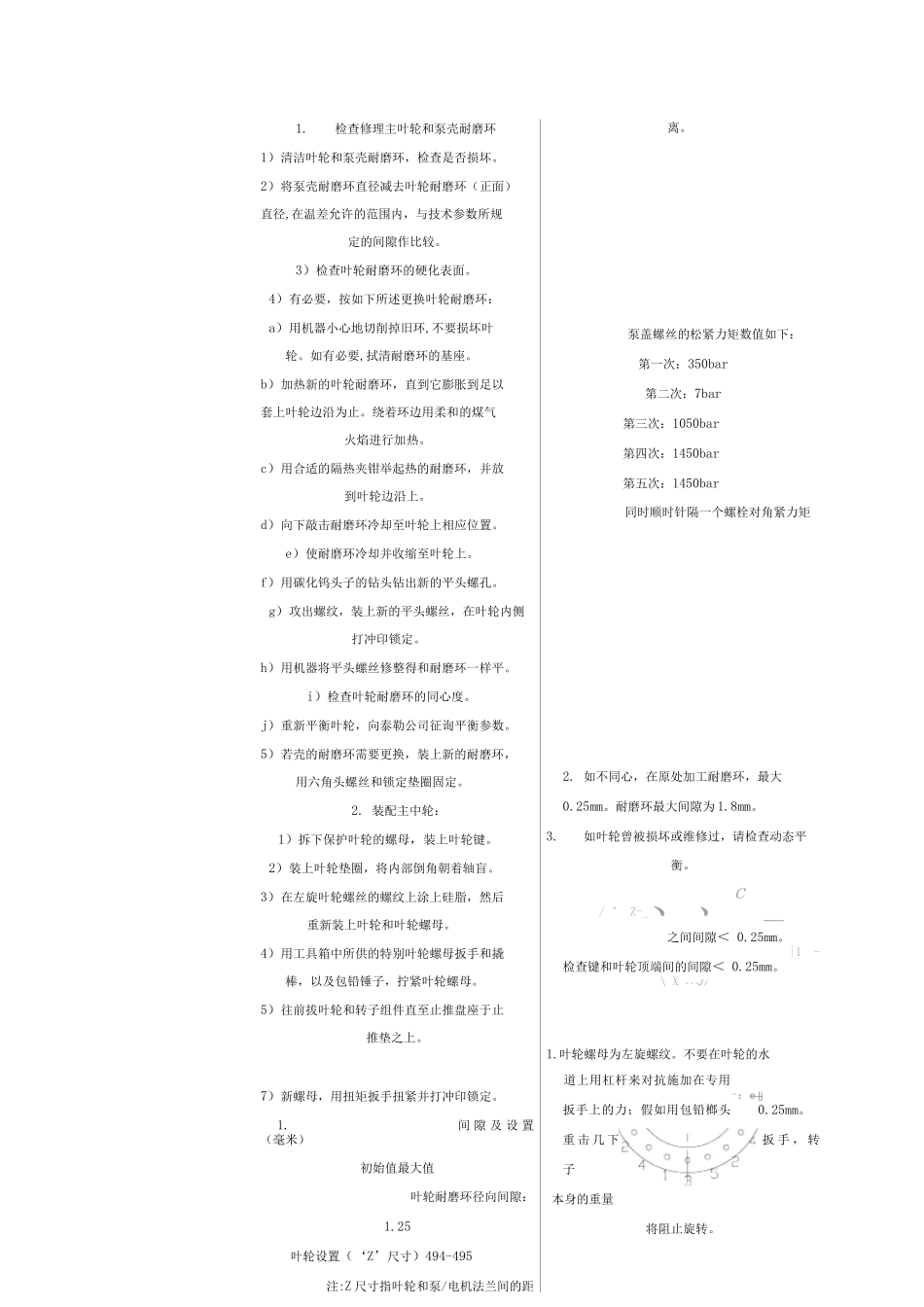

主叶轮及扩散器拆卸
1)先做好电机壳与扩散器的相对位置标记以便回装
2)装上扩散器吊板,用 6 只 M8 带帽沉头螺钉
