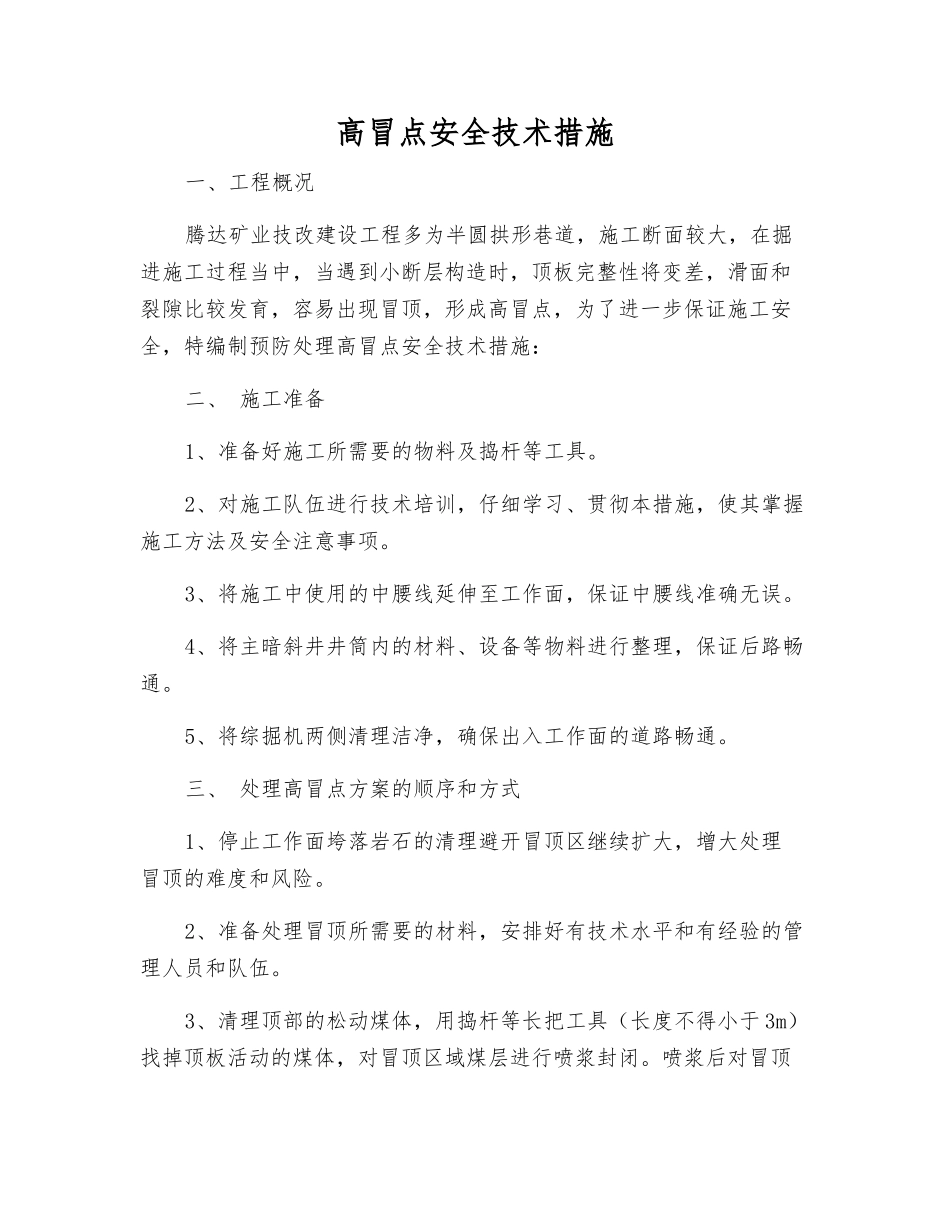

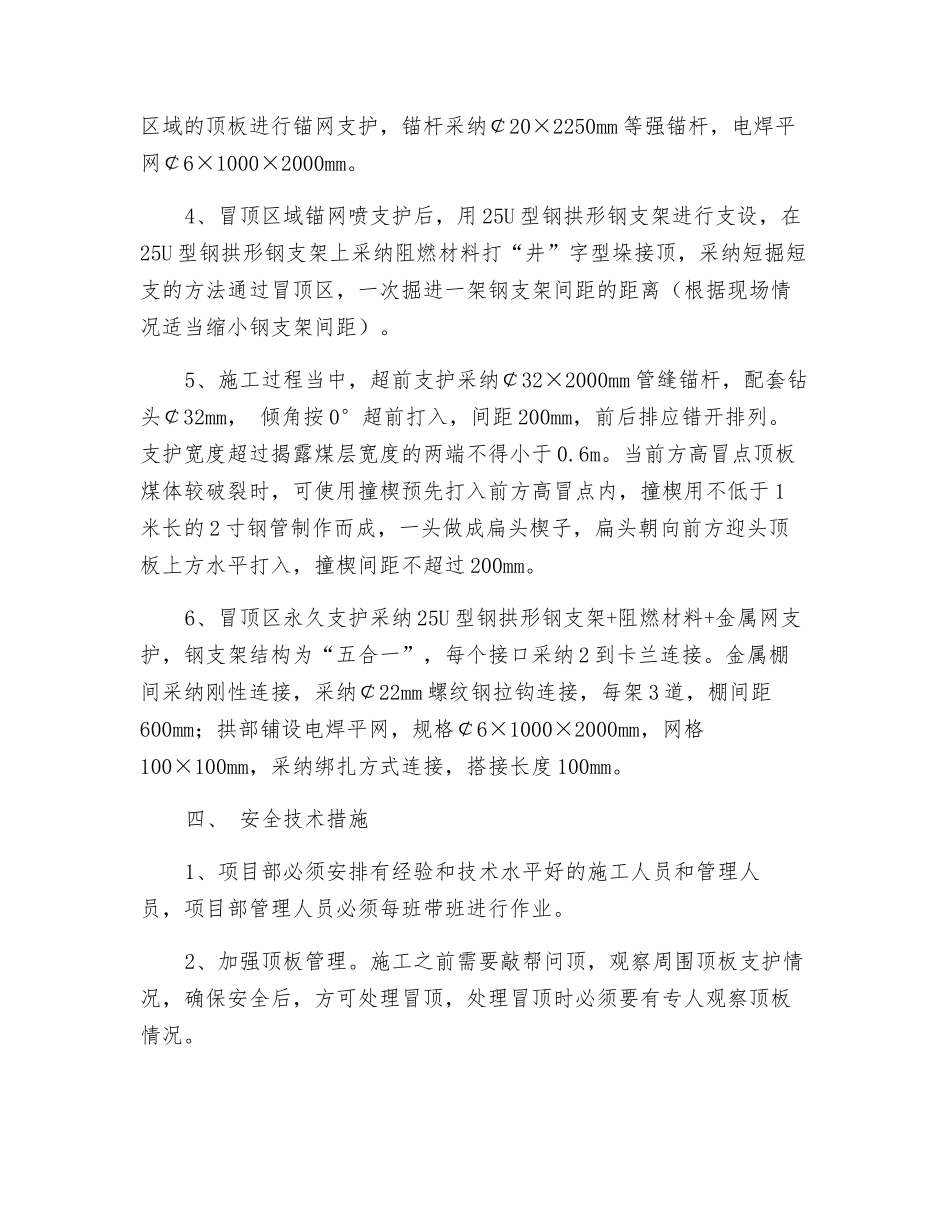

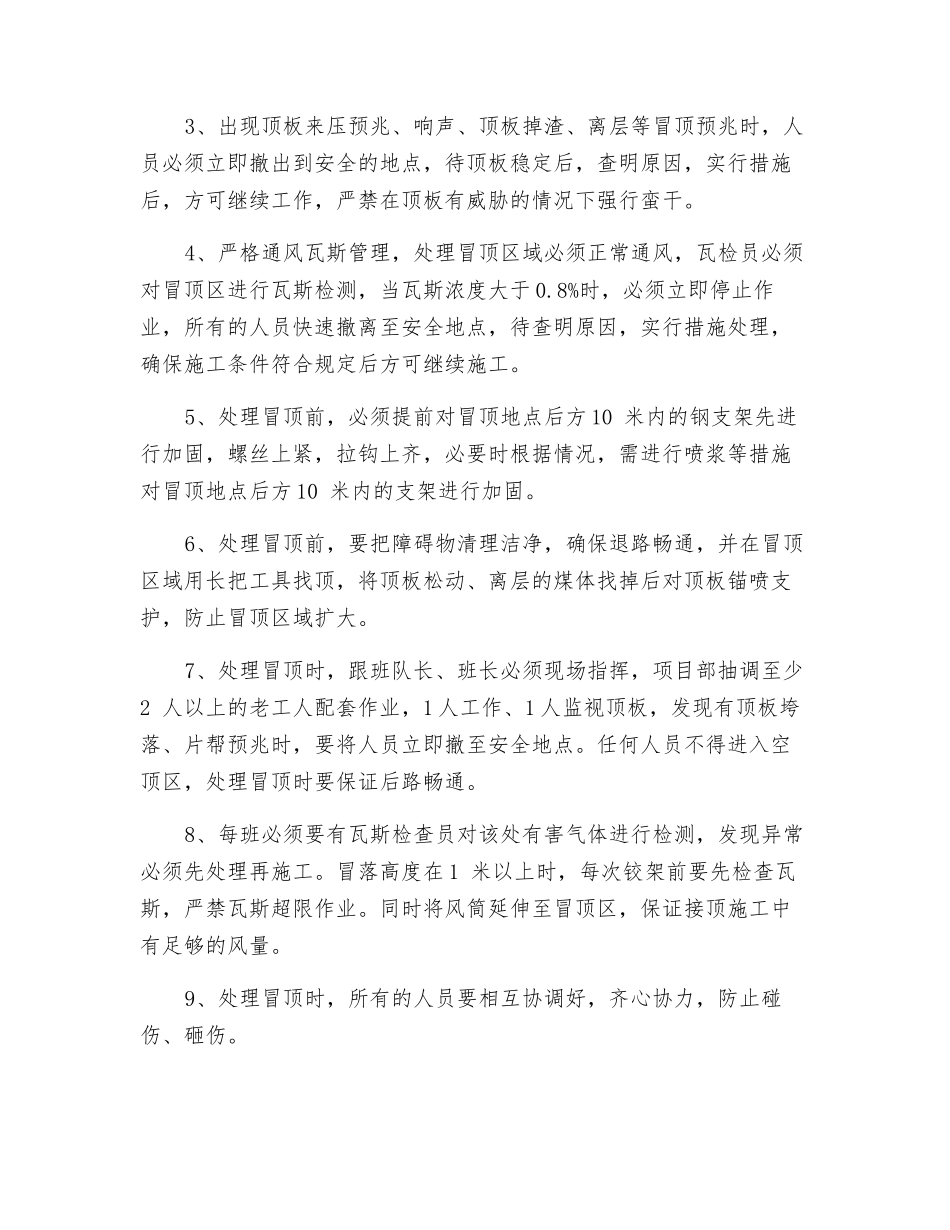

高冒点安全技术措施一、工程概况腾达矿业技改建设工程多为半圆拱形巷道,施工断面较大,在掘进施工过程当中,当遇到小断层构造时,顶板完整性将变差,滑面和裂隙比较发育,容易出现冒顶,形成高冒点,为了进一步保证施工安全,特编制预防处理高冒点安全技术措施:二、 施工准备1、准备好施工所需要的物料及捣杆等工具。2、对施工队伍进行技术培训,仔细学习、贯彻本措施,使其掌握施工方法及安全注意事项。3、将施工中使用的中腰线延伸至工作面,保证中腰线准确无误。4、将主暗斜井井筒内的材料、设备等物料进行整理,保证后路畅通。5、将综掘机两侧清理洁净,确保出入工作面的道路畅通。三、 处理高冒点方案的顺序和方式1、停止工作面垮落岩石的清理避开冒顶区继续扩大,增大处理 冒顶的难度和风险。2、准备处理冒顶所需要的材料,安排好有技术水平和有经验的管 理人员和队伍。3、清理顶部的松动煤体,用捣杆等长把工具(长度不得小于 3m)找掉顶板活动的煤体,对冒顶区域煤层进行喷浆封闭。喷浆后对冒顶区域的顶板进行锚网支护,锚杆采纳¢20×2250mm 等强锚杆,电焊平网¢6×1000×2000mm。4、冒顶区域锚网喷支护后,用 25U 型钢拱形钢支架进行支设,在25U 型钢拱形钢支架上采纳阻燃材料打“井”字型垛接顶,采纳短掘短支的方法通过冒顶区,一次掘进一架钢支架间距的距离(根据现场情况适当缩小钢支架间距)。5、施工过程当中,超前支护采纳¢32×2000mm 管缝锚杆,配套钻头¢32mm, 倾角按 0°超前打入,间距 200mm,前后排应错开排列。支护宽度超过揭露煤层宽度的两端不得小于 0.6m。当前方高冒点顶板煤体较破裂时,可使用撞楔预先打入前方高冒点内,撞楔用不低于 1米长的 2 寸钢管制作而成,一头做成扁头楔子,扁头朝向前方迎头顶板上方水平打入,撞楔间距不超过 200mm。6、冒顶区永久支护采纳 25U 型钢拱形钢支架+阻燃材料+金属网支护,钢支架结构为“五合一”,每个接口采纳 2 到卡兰连接。金属棚间采纳刚性连接,采纳¢22mm 螺纹钢拉钩连接,每架 3 道,棚间距600mm;拱部铺设电焊平网,规格¢6×1000×2000mm,网格100×100mm,采纳绑扎方式连接,搭接长度 100mm。四、 安全技术措施1、项目部必须安排有经验和技术水平好的施工人员和管理人 员,项目部管理人员必须每班带班进行作业。2、加强顶板管理。施工之前需要敲帮问顶,观察周围顶板支护情况,确保安全后,方可处理冒顶,处理冒顶时必须要有专人观察顶...
