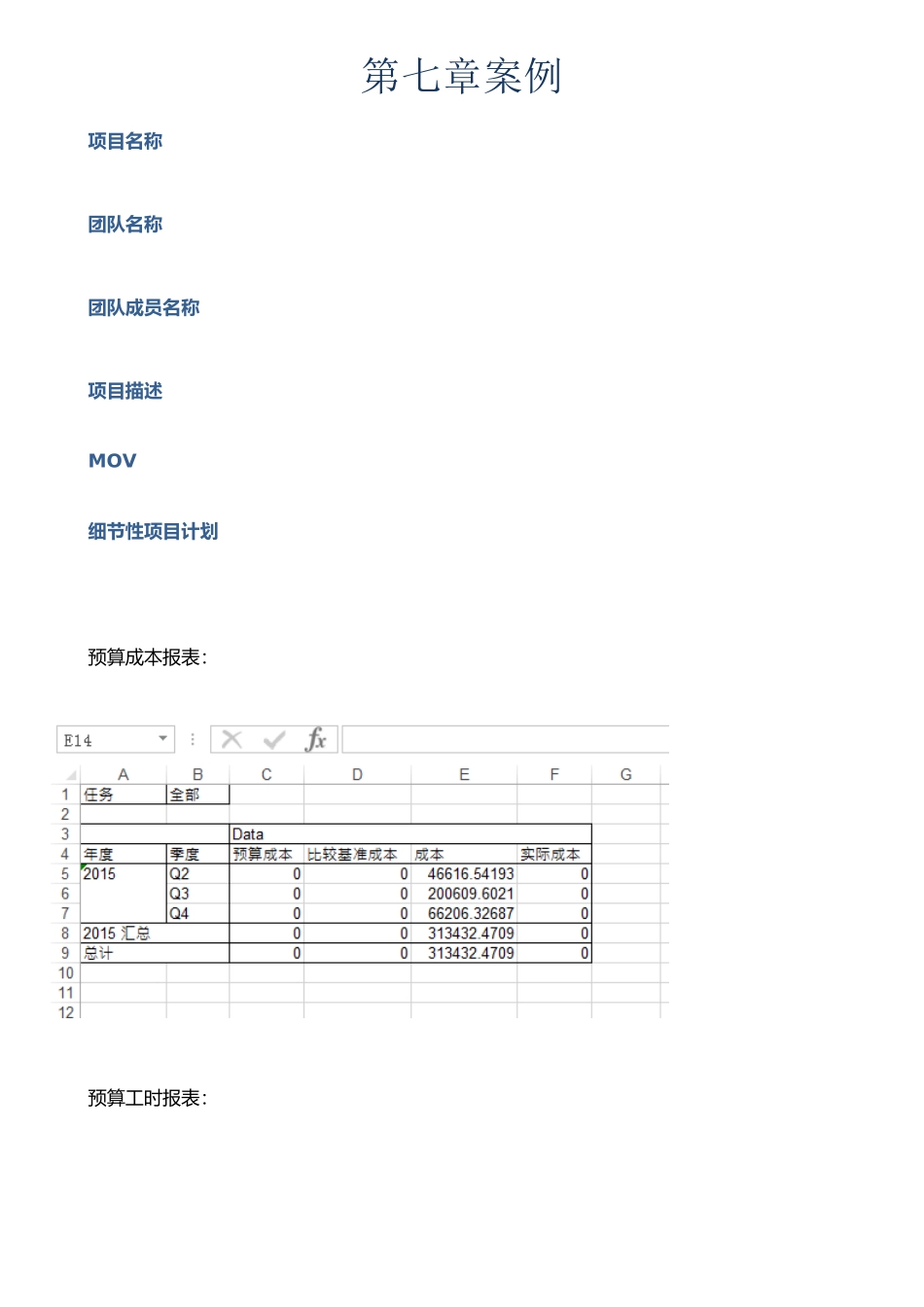

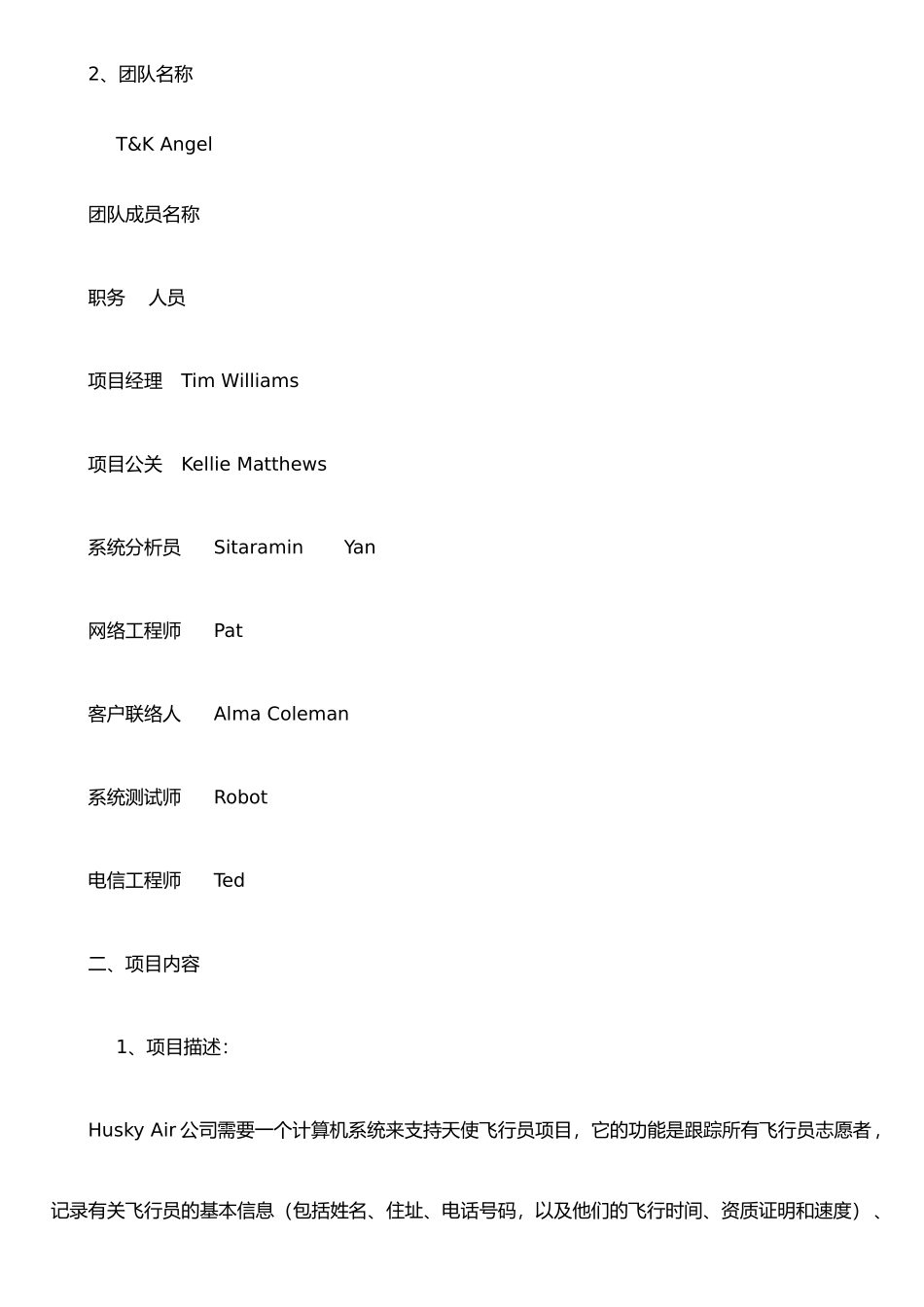

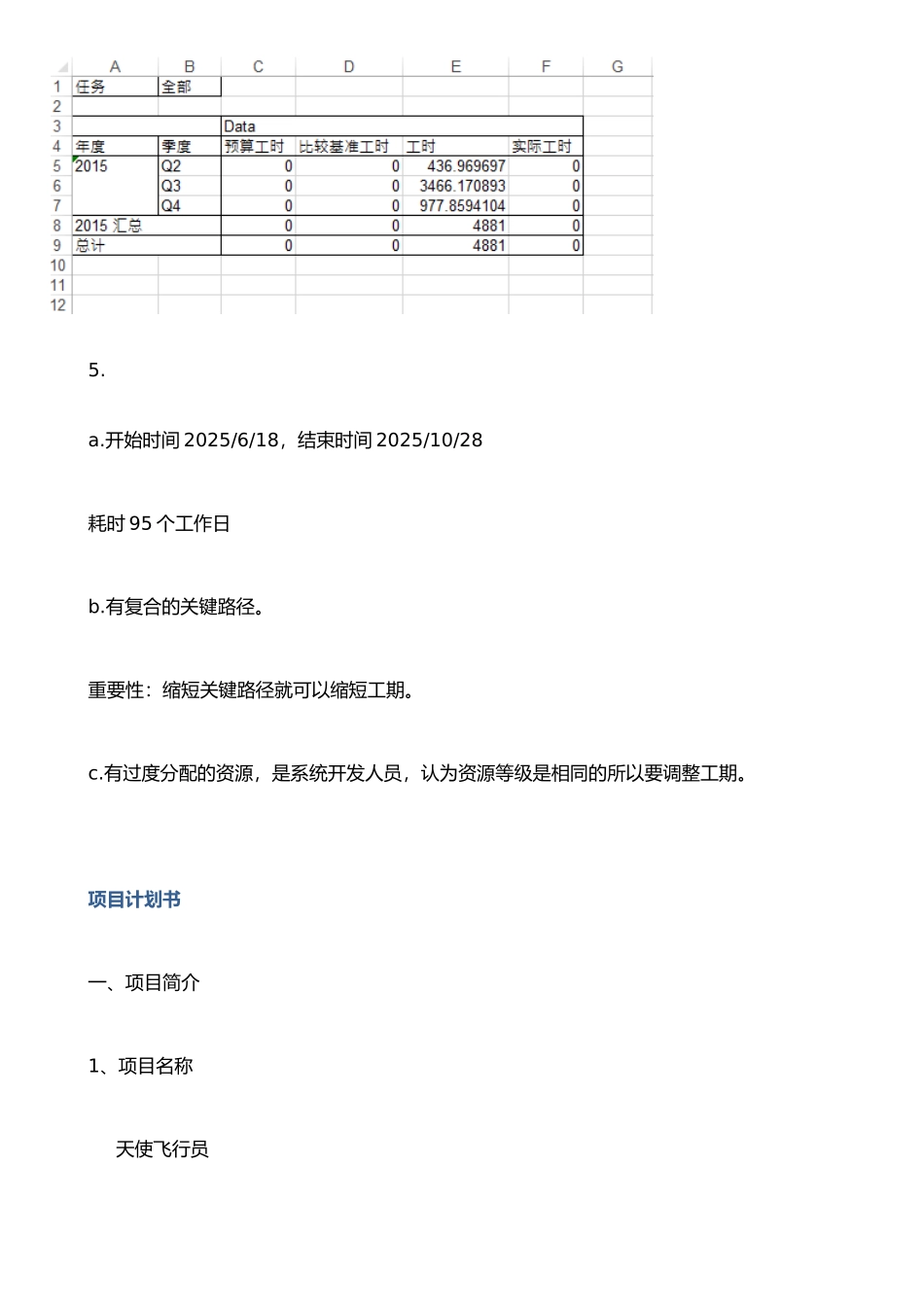

第七章案例项目名称团队名称团队成员名称项目描述MOV细节性项目计划预算成本报表:预算工时报表:5.a.开始时间 2025/6/18,结束时间 2025/10/28耗时 95 个工作日b.有复合的关键路径。重要性:缩短关键路径就可以缩短工期。c.有过度分配的资源,是系统开发人员,认为资源等级是相同的所以要调整工期。项目计划书一、项目简介1、项目名称天使飞行员2、团队名称T&K Angel团队成员名称职务人员项目经理Tim Williams项目公关Kellie Matthews系统分析员Sitaramin Yan网络工程师Pat客户联络人Alma Coleman系统测试师Robot电信工程师Ted二、项目内容1、项目描述:Husky Air 公司需要一个计算机系统来支持天使飞行员项目,它的功能是跟踪所有飞行员志愿者,记录有关飞行员的基本信息(包括姓名、住址、电话号码,以及他们的飞行时间、资质证明和速度) 、飞机信息(包括飞机的类型、飞机识别号码、发动机以及能够容纳顾客和行李的空间)、顾客的信息(如个人、医院、诊所以及器官银行)、相关患者和乘客的基本信息,以及其他特别需要。通过计算飞行时间、距离、目的地和所需燃料选择飞机并配备合适的志愿者。2、项目意义“天使飞行员”是一项慈善项目,该服务于医院、医疗机构和器官银行合作。Husky Air 安排同意做志愿者的私人飞行员为那些健康出了问题亟需到外地接受诊断治疗的人提供服务。这项计划既服务了大众,又提升了 Husky Air 公司的社会形象,是一举两得的项目。为此创建的信息系统将收录全方位资料,如参加飞行的飞行员、机舱中的乘客、使用的飞机、飞行的全部时间、飞行的距离与目的地等,科学准确的调度飞机与人员,便于管理,权责清楚。3、项目可衡量的组织价值三、项目发起人、管理和技术支持 最初发起人:Husky Air 高层执行发起人:理查德伍德杰克四、项目准备和进展的时间表 WBS任务名称工期开始时间完成时间资源名称1软件开发99 个工作日2025 年 6月 18 日2025 年11 月 3 日房租,笔记本电脑[1],差旅费,服务器[1],工控机[1],交换机[1],软件开发工具[1],软件开发平台[1],数据库[1],一体机[1],工资1.1项目范围规3.5 2025 年 62025 年划个工作日月 18 日6 月 23 日1.1.1确定项目范围4 工时2025 年 6月 18 日2025 年6 月 18 日KELLIE,TIM1.1.2获得项目所需资金1 个工作日2025 年 6月 18 日2025 年6 月 19 日KELLIE1.1.3定义预备资源1 个工作日2025 年 6月 19 日2025 年6 月...
