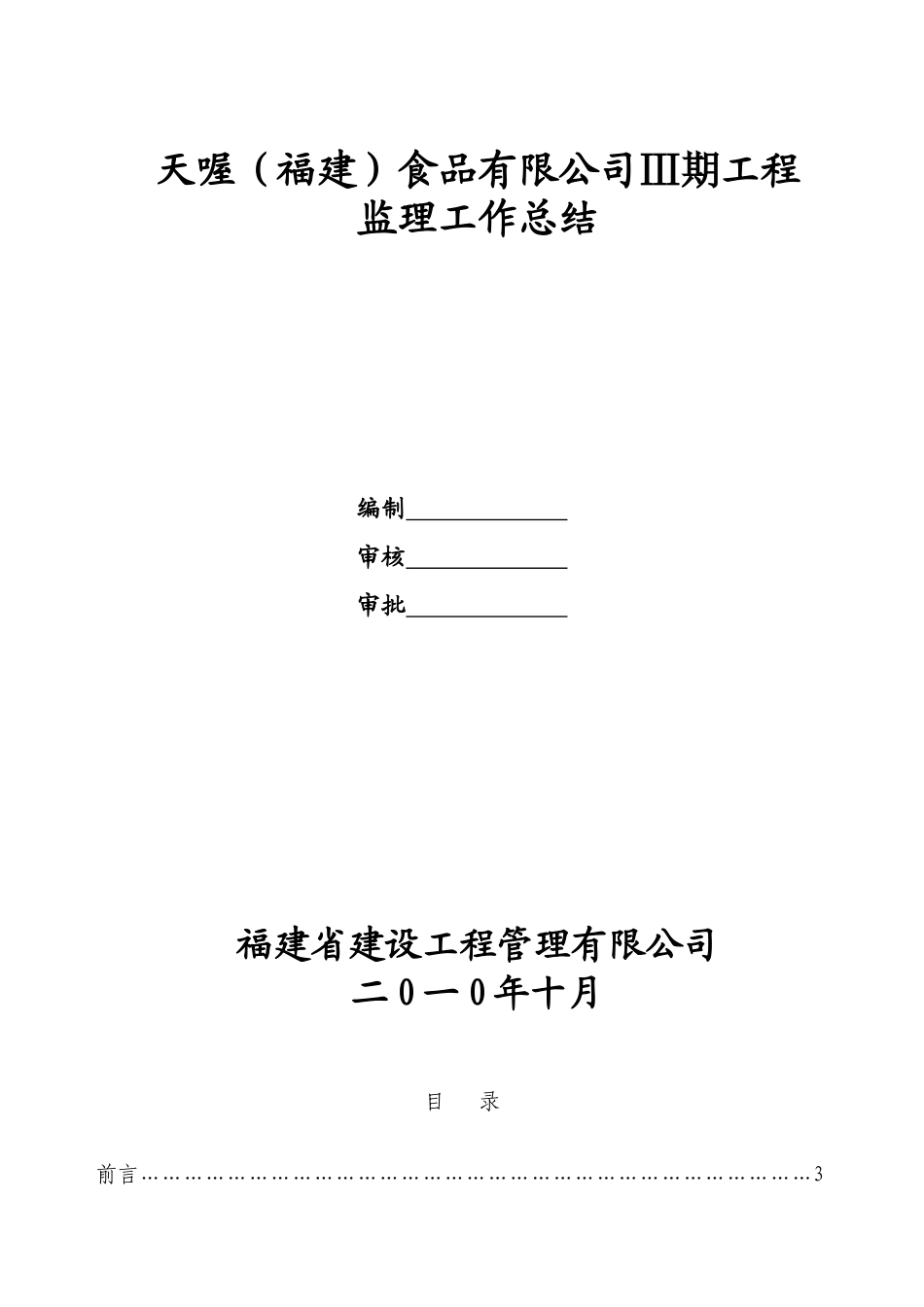

天喔(福建)食品有限公司Ⅲ期工程监理工作总结 编制 审核 审批 福建省建设工程管理有限公司二 0 一 0 年十月目 录前言…………………………………………………………………………………31.工程概况…………………………………………………………………………52.工程进展情况……………………………………………………………………63.监理组织及措施…………………………………………………………………63.1 监理机构组织…………………………………………………………………73.2 监理组织措施…………………………………………………………………83.3 监理依据………………………………………………………………………114.监理合同履行情况 ……………………………………………………………115.监理工作成效 …………………………………………………………………125.1 进度控制………………………………………………………………………125.2 投资控制………………………………………………………………………145.3 质量控制………………………………………………………………………186.施工过程中出现的问题及处理情况和建议 …………………………………19前 言通过天喔(福建)食品有限公司邀请招投标,福建省建设工程管理有限公司(以下简称建工管理公司)承担了天喔(福建)食品有限公司Ⅲ期建设监理任务,根据监理合同约定,福建省建设工程管理有限公司对天喔(福建)食品有限公司Ⅲ期厂房及配套设施工程监理范围为:根据经审查批准的设计图纸,对本工程的建筑、结构、水电、安装等各个专业的施工质量、工期和工程造价实施监督管理。 为了全面地履行“监理合同”中规定的监理任务,公司选择业务能力较强、专业配套齐全、并经监理培训或持证(监理资质证书)上岗的工程技术人员担任监理任务,在各个关键环节严格技术把关,这是完成监理任务的必要条件和有力保证。 天喔(福建)食品有限公司Ⅲ期工程于 2009 年 12 月 25 日开工,开始进行PHC 管桩施工,并于 2010 年 1 月 12 日桩基验收,4 月 9 日地基与基础验收。随后钢结构和室内外装修及安装,2010 年 10 月 8 日进行单位工竣工程验收并一次性通过,各单位工程的建筑使用功能达到设计要求,工程实现了预期目标,建设监理任务圆满结束。 在近十个月监理过程中,建设单位各施工单位及参建单位对建设监理的认可接受与支持,监理的监督管理寓于服务之中...
