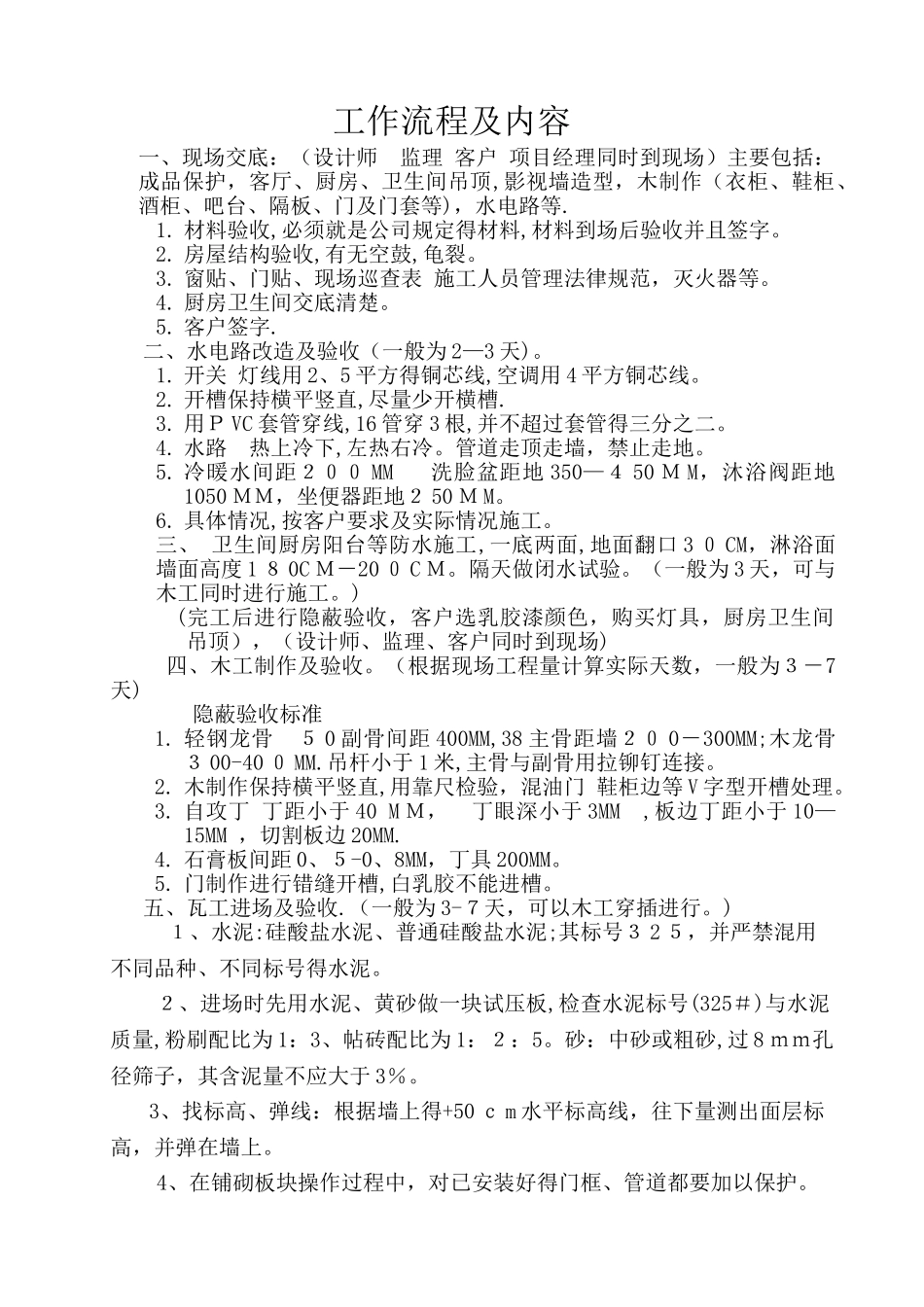

工作流程及内容一、现场交底:(设计师 监理 客户 项目经理同时到现场)主要包括:成品保护,客厅、厨房、卫生间吊顶,影视墙造型,木制作(衣柜、鞋柜、酒柜、吧台、隔板、门及门套等),水电路等.1. 材料验收,必须就是公司规定得材料,材料到场后验收并且签字。2. 房屋结构验收,有无空鼓,龟裂。3. 窗贴、门贴、现场巡查表 施工人员管理法律规范,灭火器等。4. 厨房卫生间交底清楚。5. 客户签字. 二、水电路改造及验收(一般为 2—3 天)。1. 开关 灯线用 2、5 平方得铜芯线,空调用 4 平方铜芯线。2. 开槽保持横平竖直,尽量少开横槽.3. 用P VC 套管穿线,16 管穿 3 根,并不超过套管得三分之二。4. 水路 热上冷下,左热右冷。管道走顶走墙,禁止走地。5. 冷暖水间距200 MM 洗脸盆距地 350—4 50 M M,沐浴阀距地1050 MM,坐便器距地2 50 M M。6. 具体情况,按客户要求及实际情况施工。三、 卫生间厨房阳台等防水施工,一底两面,地面翻口 3 0 CM,淋浴面墙面高度 1 8 0C M-20 0 C M。隔天做闭水试验。(一般为 3 天,可与木工同时进行施工。)(完工后进行隐蔽验收,客户选乳胶漆颜色,购买灯具,厨房卫生间吊顶),(设计师、监理、客户同时到现场) 四、木工制作及验收。(根据现场工程量计算实际天数,一般为3-7天)隐蔽验收标准1. 轻钢龙骨 5 0 副骨间距 400MM,38 主骨距墙20 0-300MM;木龙骨 3 00-40 0 MM.吊杆小于 1 米,主骨与副骨用拉铆钉连接。2. 木制作保持横平竖直,用靠尺检验,混油门 鞋柜边等 V 字型开槽处理。3. 自攻丁 丁距小于 40 M M, 丁眼深小于 3MM ,板边丁距小于 10—15MM ,切割板边 20MM.4. 石膏板间距 0、5-0、8MM,丁具 200MM。5. 门制作进行错缝开槽,白乳胶不能进槽。 五、瓦工进场及验收.(一般为 3-7天,可以木工穿插进行。) 1、水泥:硅酸盐水泥、普通硅酸盐水泥;其标号3 2 5,并严禁混用不同品种、不同标号得水泥。 2、进场时先用水泥、黄砂做一块试压板,检查水泥标号(325#)与水泥质量,粉刷配比为 1:3、帖砖配比为 1:2:5。砂:中砂或粗砂,过 8 mm孔径筛子,其含泥量不应大于 3%。 3、找标高、弹线:根据墙上得+50 c m 水平标高线,往下量测出面层标高,并弹在墙上。 4、在铺砌板块操作过程中,对已安装好得门框、管道都要加以保护。 5、切割地砖时,不得在刚铺砌好得砖面上操作。...
