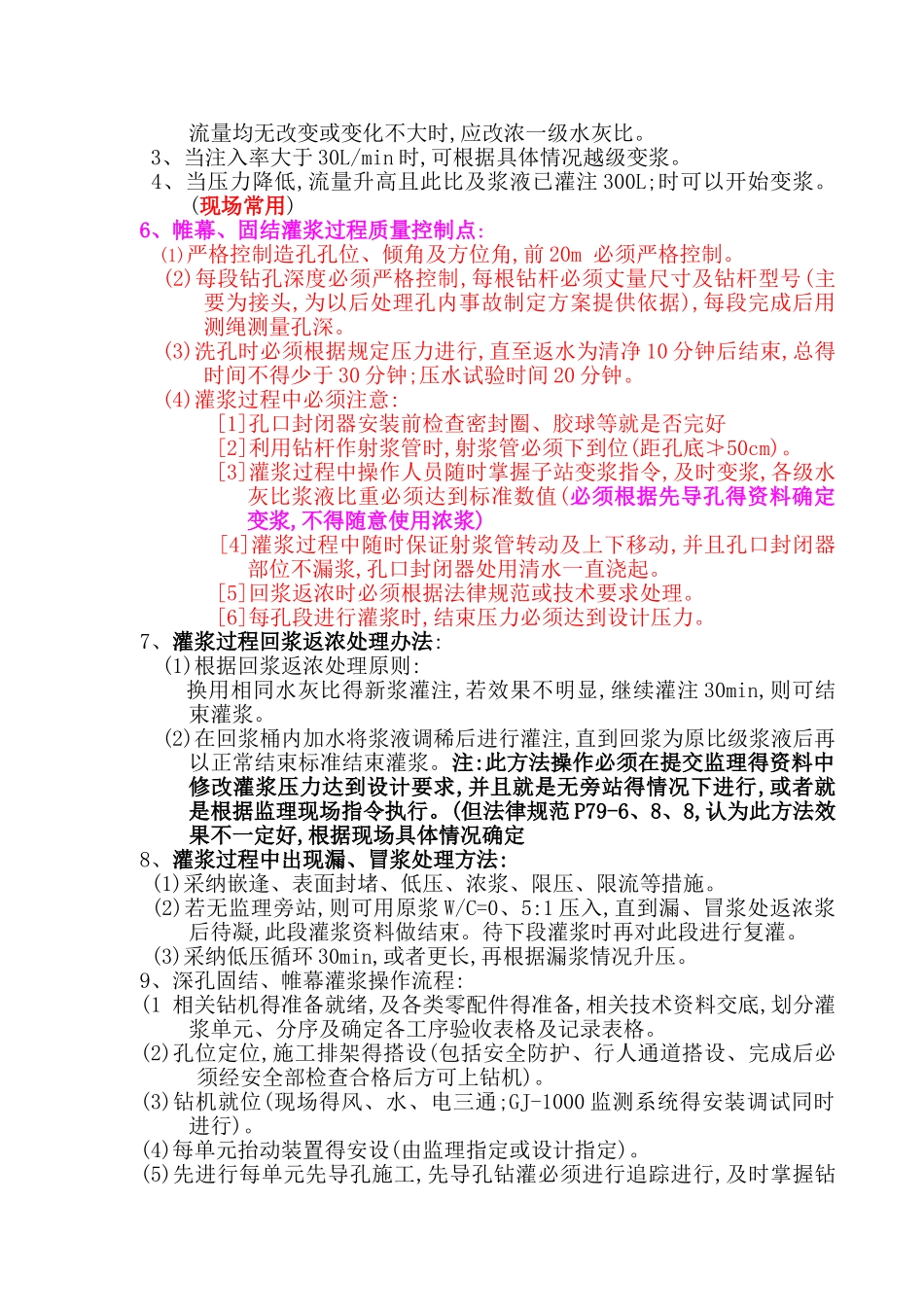

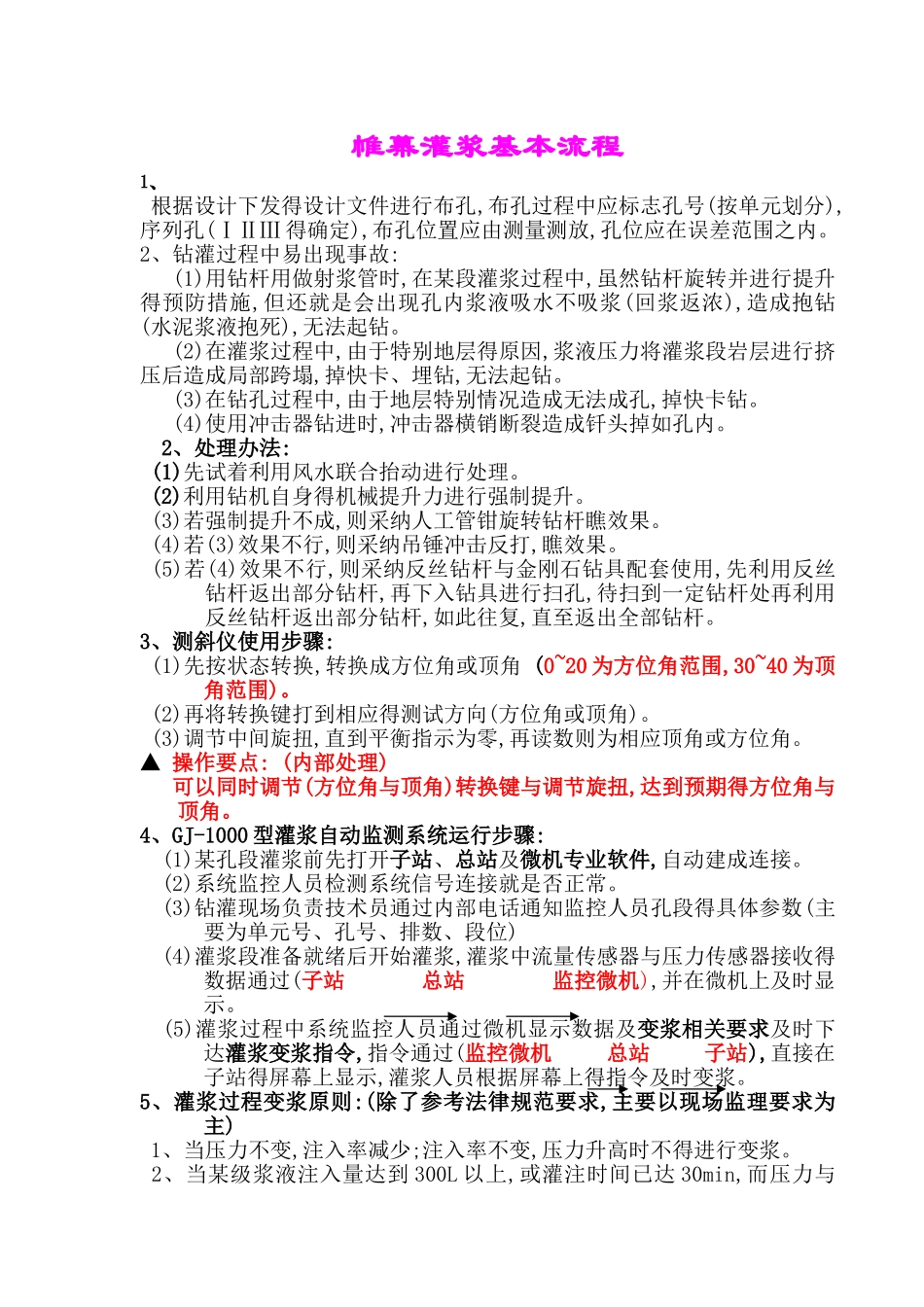

帷幕灌浆基本流程1、 根据设计下发得设计文件进行布孔,布孔过程中应标志孔号(按单元划分),序列孔(ⅠⅡⅢ 得确定),布孔位置应由测量测放,孔位应在误差范围之内
2、钻灌过程中易出现事故: (1)用钻杆用做射浆管时,在某段灌浆过程中,虽然钻杆旋转并进行提升得预防措施,但还就是会出现孔内浆液吸水不吸浆(回浆返浓),造成抱钻(水泥浆液抱死),无法起钻
(2)在灌浆过程中,由于特别地层得原因,浆液压力将灌浆段岩层进行挤压后造成局部跨塌,掉快卡、埋钻,无法起钻
(3)在钻孔过程中,由于地层特别情况造成无法成孔,掉快卡钻
(4)使用冲击器钻进时,冲击器横销断裂造成钎头掉如孔内
2、处理办法: (1)先试着利用风水联合抬动进行处理
(2)利用钻机自身得机械提升力进行强制提升
(3)若强制提升不成,则采纳人工管钳旋转钻杆瞧效果
(4)若(3)效果不行,则采纳吊锤冲击反打,瞧效果
(5)若(4)效果不行,则采纳反丝钻杆与金刚石钻具配套使用,先利用反丝钻杆返出部分钻杆,再下入钻具进行扫孔,待扫到一定钻杆处再利用反丝钻杆返出部分钻杆,如此往复,直至返出全部钻杆
3、测斜仪使用步骤: (1)先按状态转换,转换成方位角或顶角 (0~20 为方位角范围,30~40 为顶角范围)
(2)再将转换键打到相应得测试方向(方位角或顶角)
(3)调节中间旋扭,直到平衡指示为零,再读数则为相应顶角或方位角
▲ 操作要点: (内部处理) 可以同时调节(方位角与顶角)转换键与调节旋扭,达到预期得方位角与顶角
4、GJ-1000 型灌浆自动监测系统运行步骤: (1)某孔段灌浆前先打开子站、总站及微机专业软件,自动建成连接
(2)系统监控人员检测系统信号连接就是否正常
(3)钻灌现场负责技术员通过内部电话通知监控人员孔段得具体参数(主要为单元号、孔号、排数、段位) (4)灌浆段准备就绪后开始灌浆,灌浆
