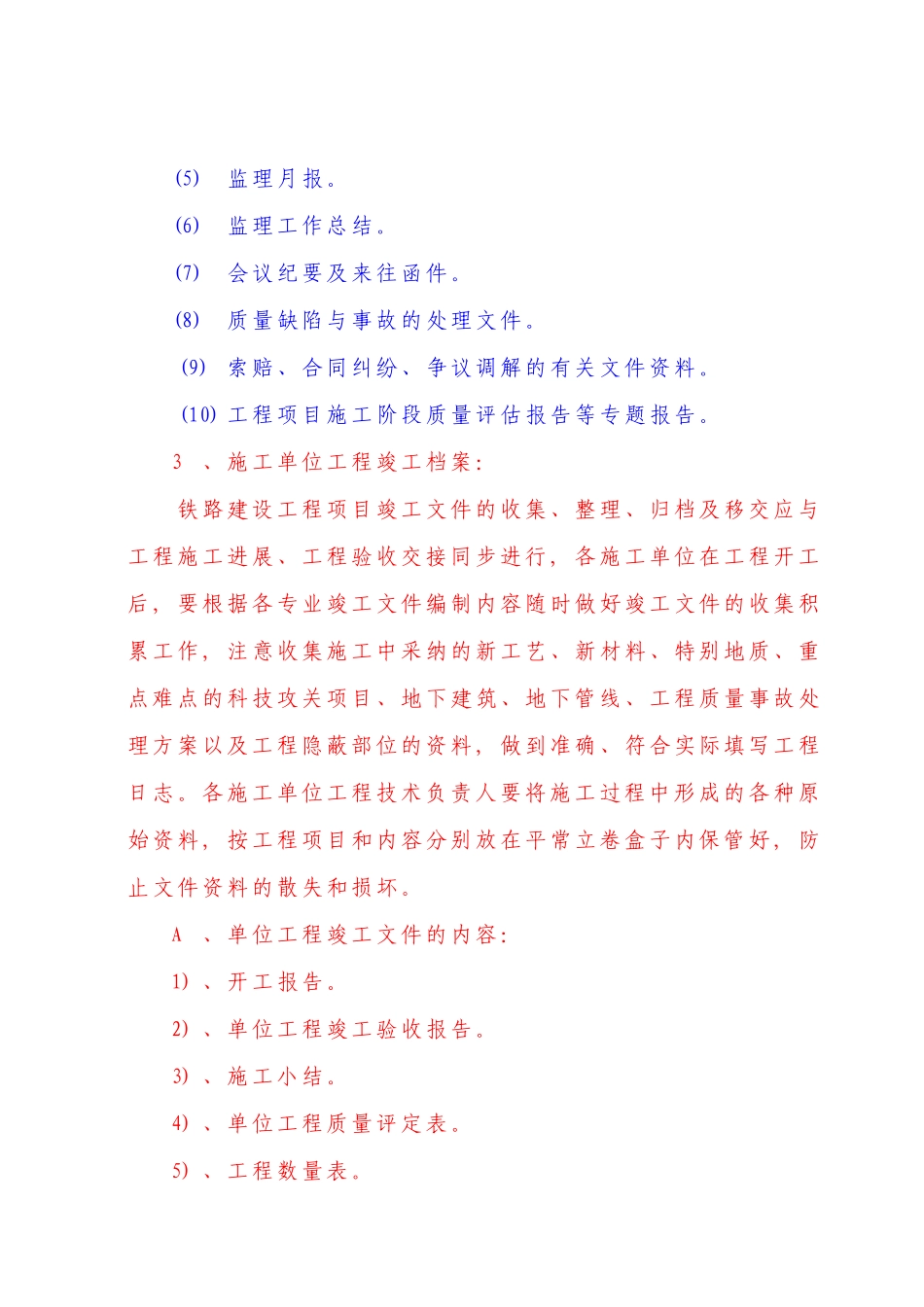

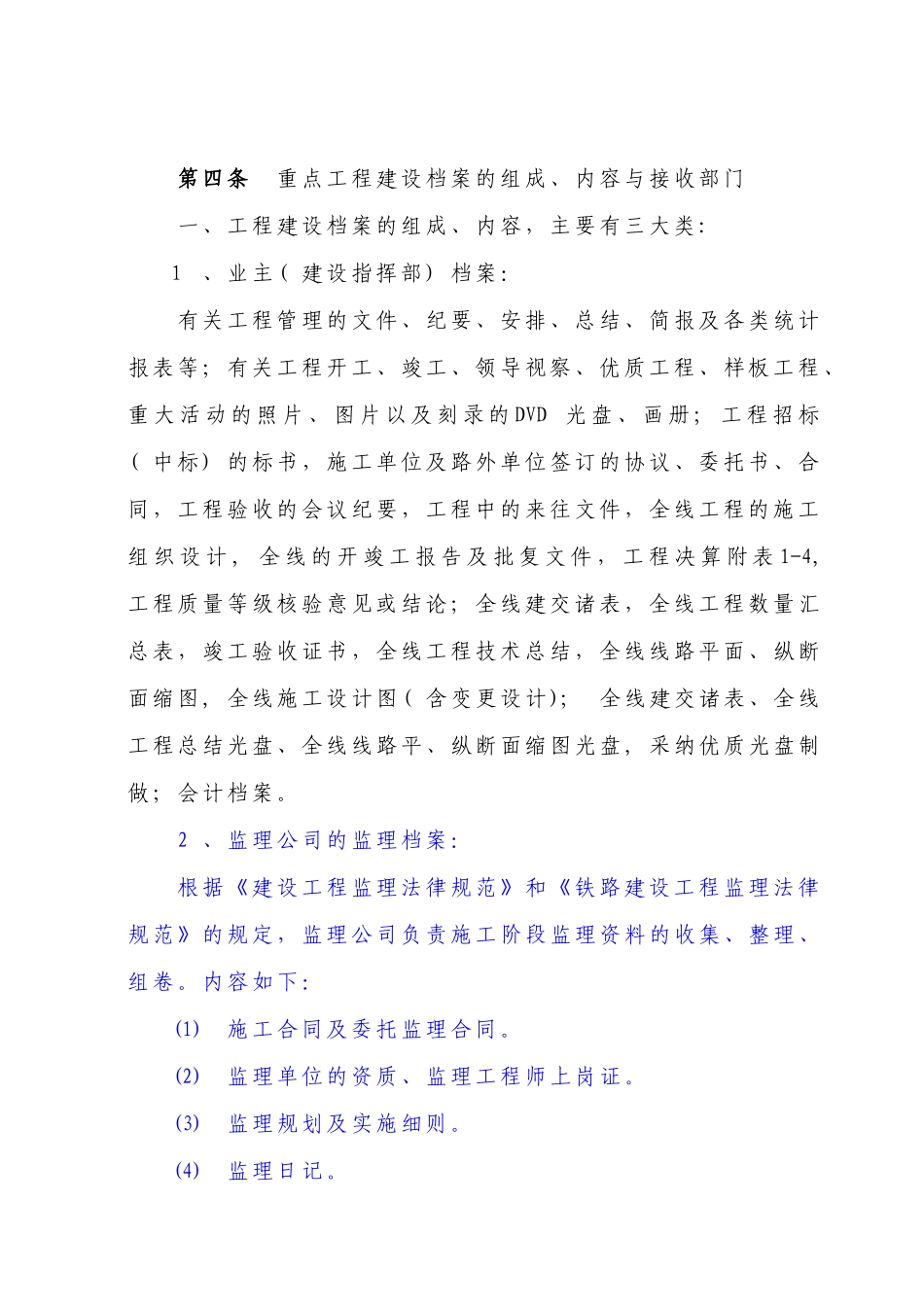

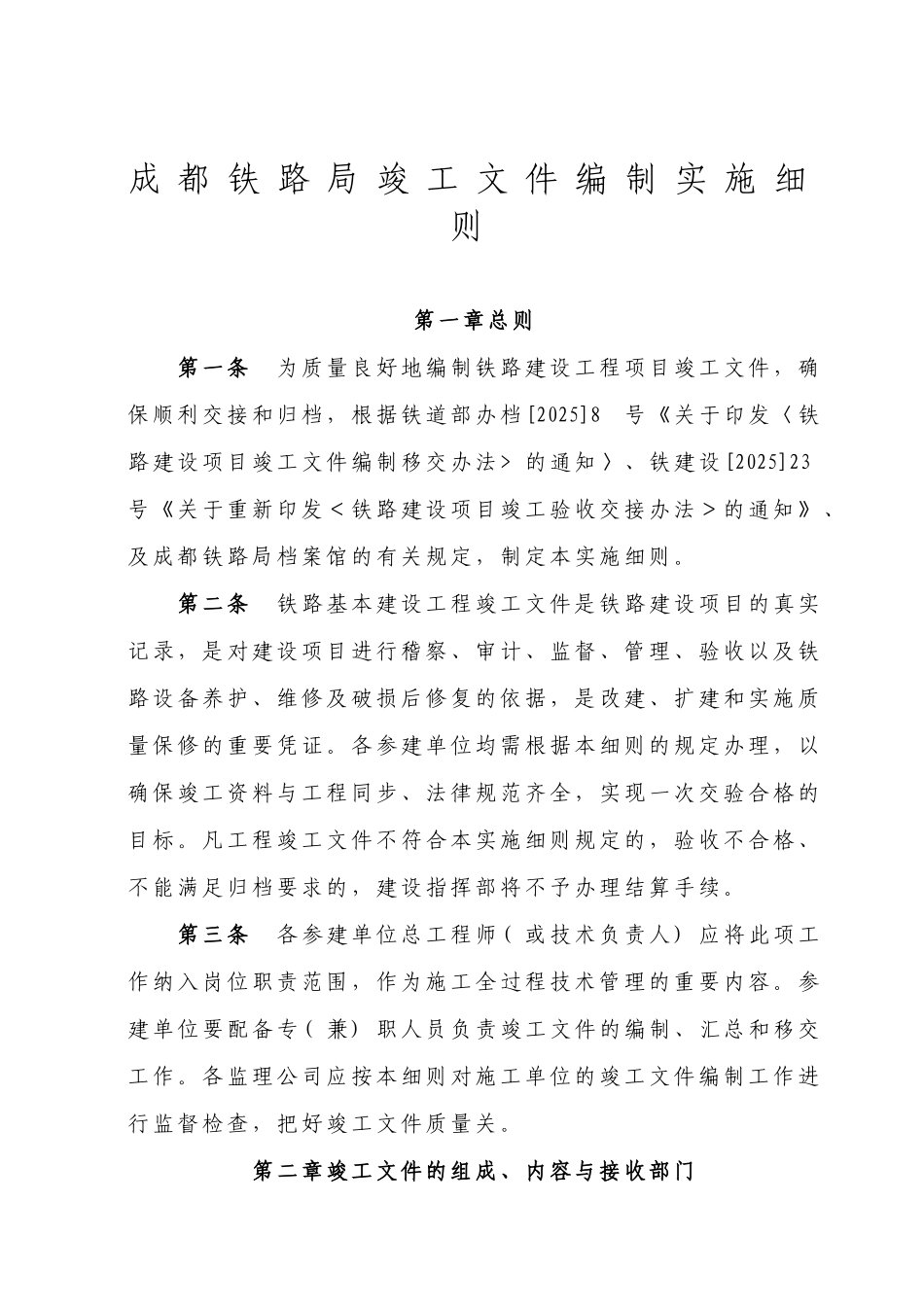

成 都 铁 路 局 竣 工 文 件 编 制 实 施 细则第一章总则 第一条 为质量良好地编制铁路建设工程项目竣工文件,确保顺利交接和归档,根据铁道部办档 [2025]8号《关于印发〈铁路建设项目竣工文件编制移交办法 > 的通知〉、铁建设[2025]23号《关于重新印发<铁路建设项目竣工验收交接办法>的通知》 、及成都铁路局档案馆的有关规定,制定本实施细则。 第二条 铁路基本建设工程竣工文件是铁路建设项目的真实记录,是对建设项目进行稽察、审计、监督、管理、验收以及铁路设备养护、维修及破损后修复的依据,是改建、扩建和实施质量保修的重要凭证。各参建单位均需根据本细则的规定办理,以确保竣工资料与工程同步、法律规范齐全,实现一次交验合格的目标。凡工程竣工文件不符合本实施细则规定的,验收不合格、不能满足归档要求的,建设指挥部将不予办理结算手续。 第三条 各参建单位总工程师 ( 或技术负责人) 应将此项工作纳入岗位职责范围,作为施工全过程技术管理的重要内容。参建单位要配备专( 兼) 职人员负责竣工文件的编制、汇总和移交工作。各监理公司应按本细则对施工单位的竣工文件编制工作进行监督检查,把好竣工文件质量关。第二章竣工文件的组成、内容与接收部门 第四条 重点工程建设档案的组成、内容与接收部门 一、工程建设档案的组成、内容,主要有三大类 : 1、业主( 建设指挥部) 档案: 有关工程管理的文件、纪要、安排、总结、简报及各类统计报表等;有关工程开工、竣工、领导视察、优质工程、样板工程 、重 大 活 动 的 照 片 、 图 片 以 及 刻 录 的 DVD光 盘 、 画 册 ; 工 程 招 标( 中标) 的标书,施工单位及路外单位签订的协议、委托书、合同,工程验收的会议纪要,工程中的来往文件,全线工程的施工组 织 设 计 , 全 线 的 开 竣 工 报 告 及 批 复 文 件 , 工 程 决 算 附 表 1-4, 工程质量等级核验意见或结论;全线建交诸表,全线工程数量汇总表,竣工验收证书,全线工程技术总结,全线线路平面、 纵断面缩图, 全线施工设计图( 含变更设计); 全线建交诸表、全线工程总结光盘、全线线路平、 纵断面缩图光盘, 采纳优质光盘制做;会计档案。2 、监理公司的监理档案:根据《建设工程监理法律规范》和《铁路建设工程监理法律规范》的规定,监理公司负责施工 阶段监理资料的收集、整理、组卷。内容如下: (1)施工合同及委托...
