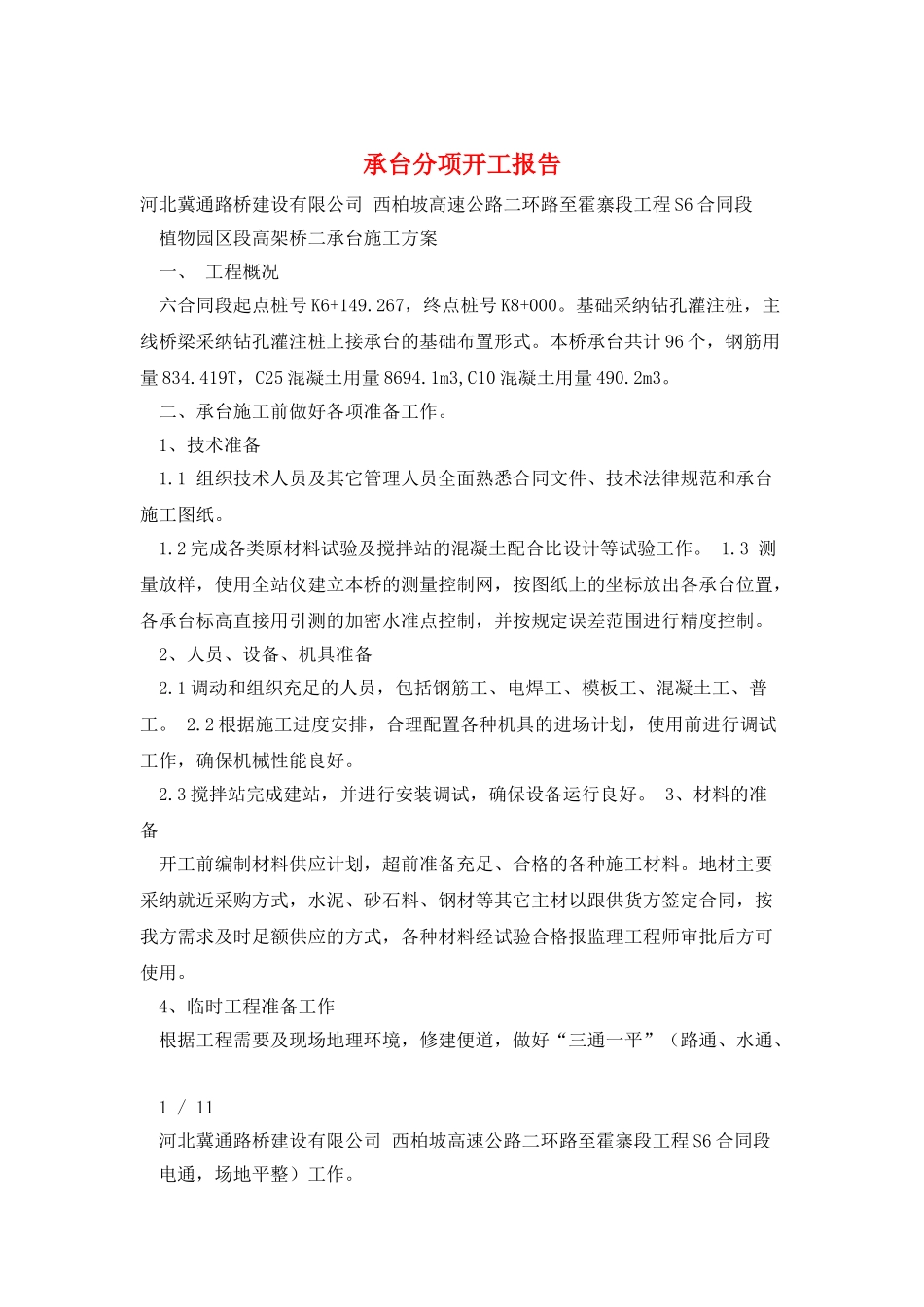

承台分项开工报告河北冀通路桥建设有限公司 西柏坡高速公路二环路至霍寨段工程 S6 合同段 植物园区段高架桥二承台施工方案 一、 工程概况 六合同段起点桩号 K6+149
267,终点桩号 K8+000
基础采纳钻孔灌注桩,主线桥梁采纳钻孔灌注桩上接承台的基础布置形式
本桥承台共计 96 个,钢筋用量 834
419T,C25 混凝土用量 8694
1m3,C10 混凝土用量 490
二、承台施工前做好各项准备工作
1、技术准备 1
1 组织技术人员及其它管理人员全面熟悉合同文件、技术法律规范和承台施工图纸
2 完成各类原材料试验及搅拌站的混凝土配合比设计等试验工作
3 测量放样,使用全站仪建立本桥的测量控制网,按图纸上的坐标放出各承台位置,各承台标高直接用引测的加密水准点控制,并按规定误差范围进行精度控制
2、人员、设备、机具准备 2
1 调动和组织充足的人员,包括钢筋工、电焊工、模板工、混凝土工、普工
2 根据施工进度安排,合理配置各种机具的进场计划,使用前进行调试工作,确保机械性能良好
3 搅拌站完成建站,并进行安装调试,确保设备运行良好
3、材料的准备 开工前编制材料供应计划,超前准备充足、合格的各种施工材料
地材主要采纳就近采购方式,水泥、砂石料、钢材等其它主材以跟供货方签定合同,按我方需求及时足额供应的方式,各种材料经试验合格报监理工程师审批后方可使用
4、临时工程准备工作 根据工程需要及现场地理环境,修建便道,做好“三通一平”(路通、水通、 1 / 11 河北冀通路桥建设有限公司 西柏坡高速公路二环路至霍寨段工程 S6 合同段 电通,场地平整)工作

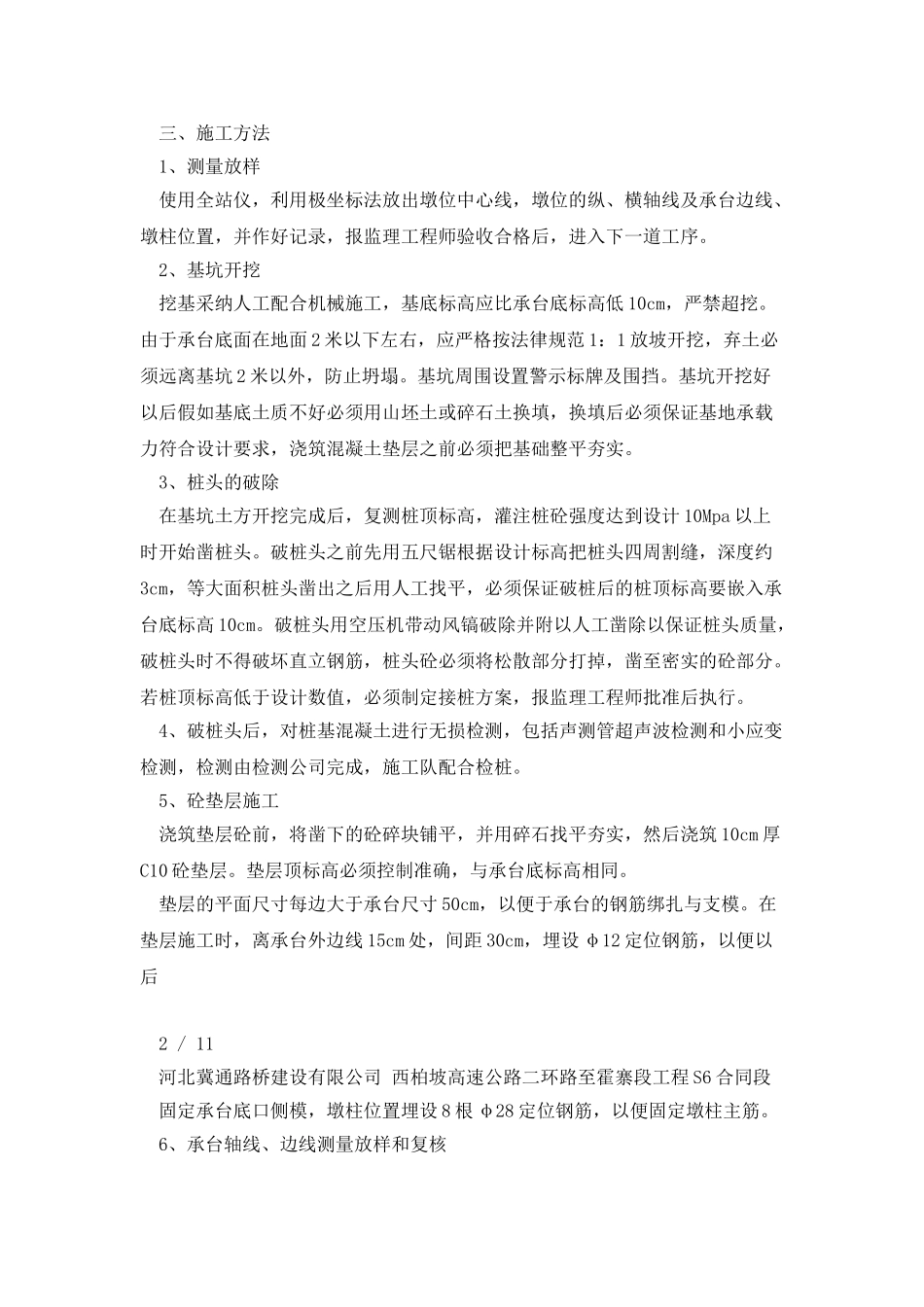

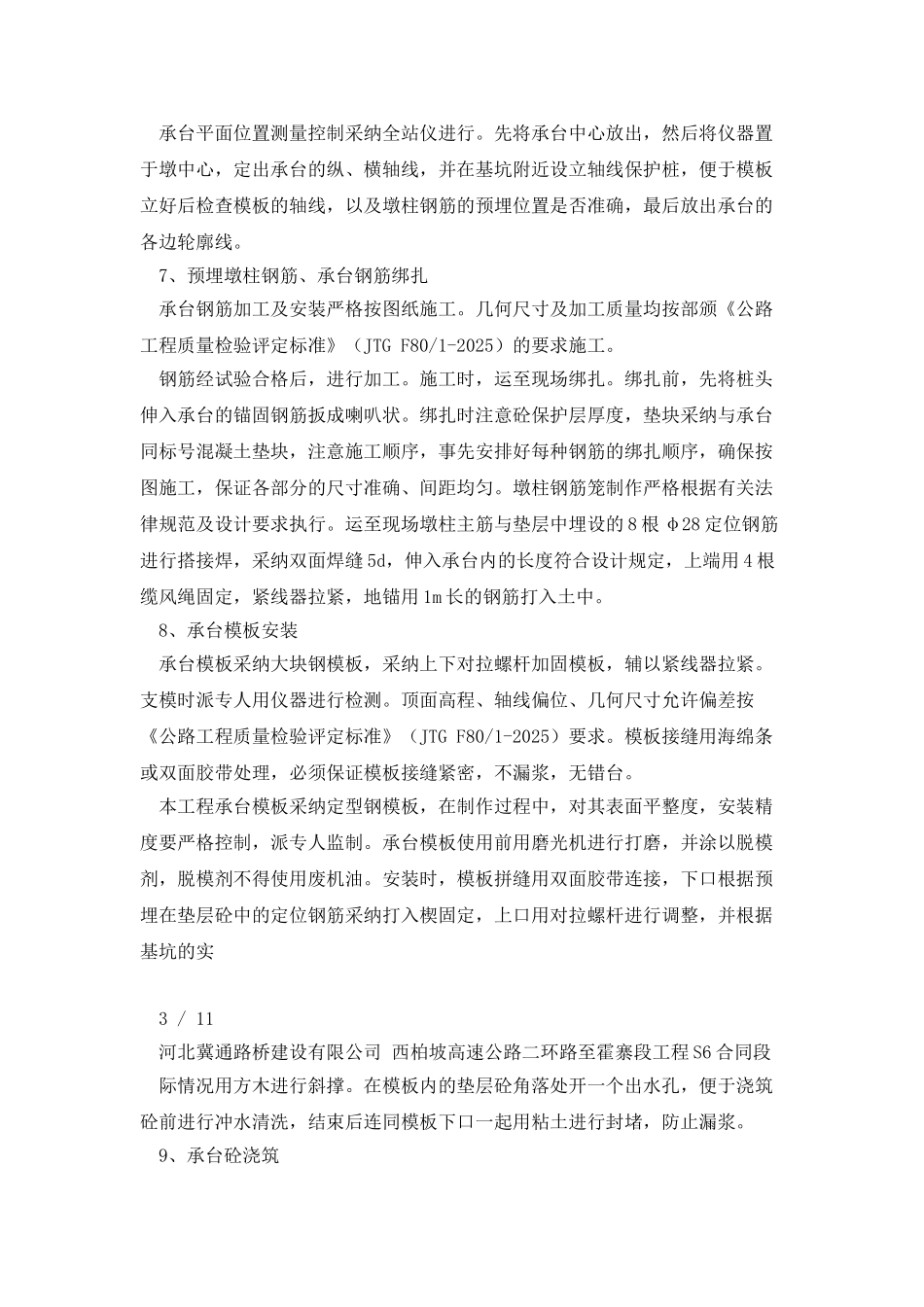

三、施工方法 1、测量放样 使用全站仪,利用极坐标法放出墩位中心线,墩位的纵、横轴线及承台边线、墩柱位置,并作好记录,报监理工程师验收合格后,进入下一道工序
