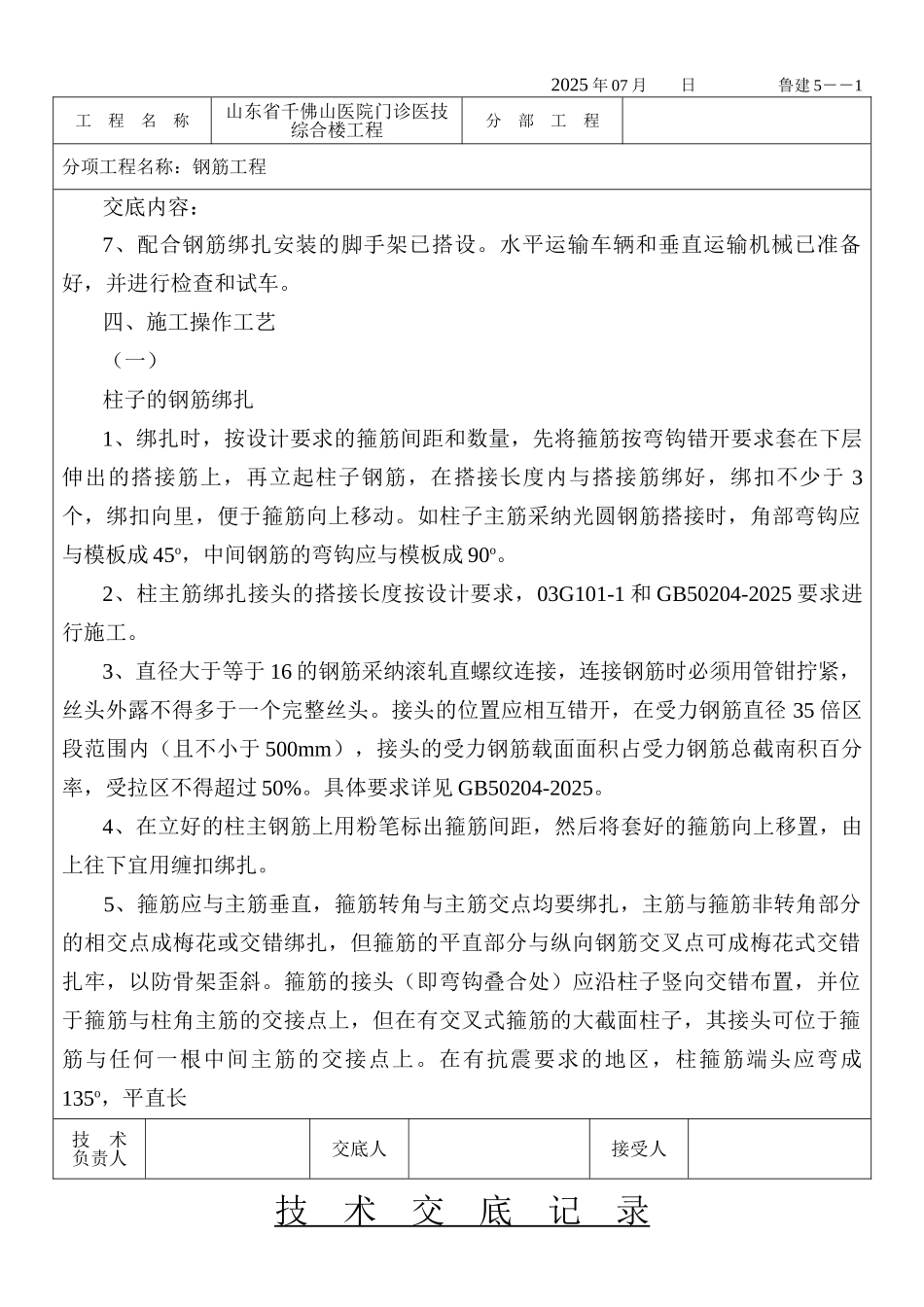

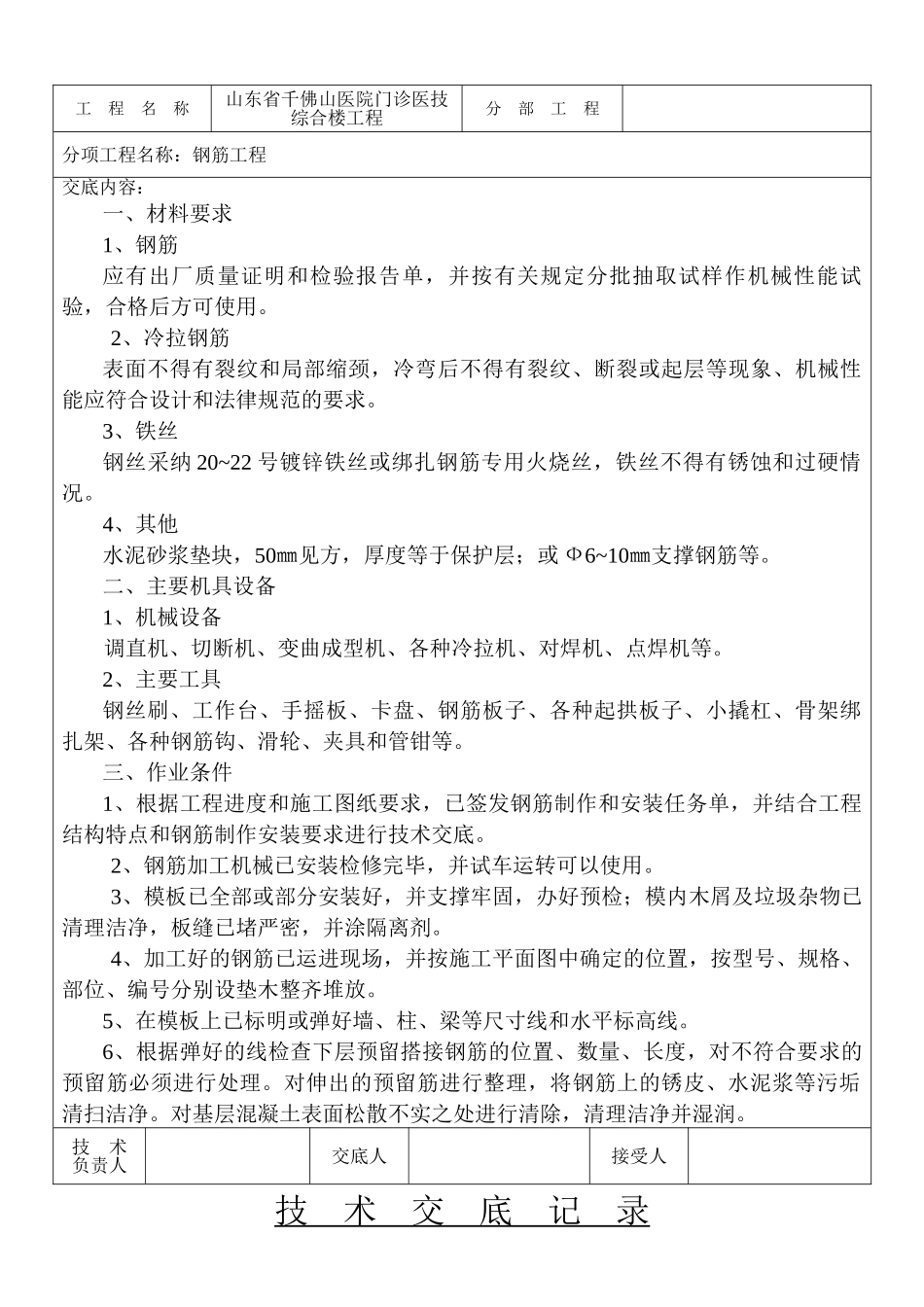

技 术 交 底 记 录 2025 年 07 月 日 鲁建 5――1技 术 交 底 记 录工 程 名 称山东省千佛山医院门诊医技综合楼工程分 部 工 程分项工程名称:钢筋工程交底内容:一、材料要求1、钢筋应有出厂质量证明和检验报告单,并按有关规定分批抽取试样作机械性能试验,合格后方可使用
2、冷拉钢筋表面不得有裂纹和局部缩颈,冷弯后不得有裂纹、断裂或起层等现象、机械性能应符合设计和法律规范的要求
3、铁丝钢丝采纳 20~22 号镀锌铁丝或绑扎钢筋专用火烧丝,铁丝不得有锈蚀和过硬情况
4、其他水泥砂浆垫块,50㎜见方,厚度等于保护层;或 Ф6~10㎜支撑钢筋等
二、主要机具设备1、机械设备调直机、切断机、变曲成型机、各种冷拉机、对焊机、点焊机等
2、主要工具钢丝刷、工作台、手摇板、卡盘、钢筋板子、各种起拱板子、小撬杠、骨架绑扎架、各种钢筋钩、滑轮、夹具和管钳等
三、作业条件1、根据工程进度和施工图纸要求,已签发钢筋制作和安装任务单,并结合工程结构特点和钢筋制作安装要求进行技术交底
2、钢筋加工机械已安装检修完毕,并试车运转可以使用
3、模板已全部或部分安装好,并支撑牢固,办好预检;模内木屑及垃圾杂物已清理洁净,板缝已堵严密,并涂隔离剂
4、加工好的钢筋已运进现场,并按施工平面图中确定的位置,按型号、规格、部位、编号分别设垫木整齐堆放
5、在模板上已标明或弹好墙、柱、梁等尺寸线和水平标高线
6、根据弹好的线检查下层预留搭接钢筋的位置、数量、长度,对不符合要求的预留筋必须进行处理
对伸出的预留筋进行整理,将钢筋上的锈皮、水泥浆等污垢清扫洁净
对基层混凝土表面松散不实之处进行清除,清理洁净并湿润
