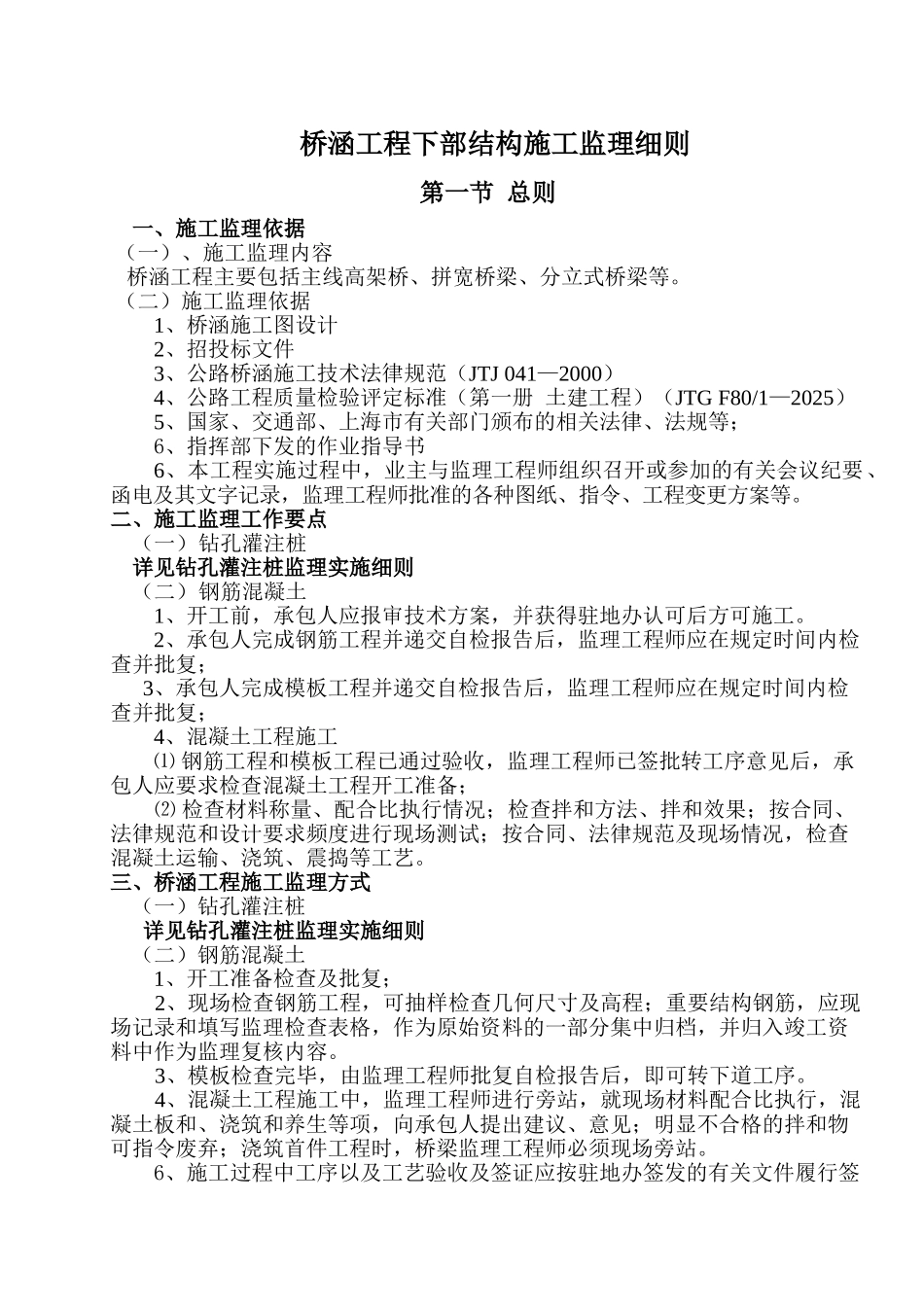

桥涵工程下部结构施工监理细则第一节 总则一、施工监理依据 (一)、施工监理内容 桥涵工程主要包括主线高架桥、拼宽桥梁、分立式桥梁等
(二)施工监理依据1、桥涵施工图设计2、招投标文件3、公路桥涵施工技术法律规范(JTJ 041—2000)4、公路工程质量检验评定标准(第一册 土建工程)(JTG F80/1—2025)5、国家、交通部、上海市有关部门颁布的相关法律、法规等;6、指挥部下发的作业指导书6、本工程实施过程中,业主与监理工程师组织召开或参加的有关会议纪要、函电及其文字记录,监理工程师批准的各种图纸、指令、工程变更方案等
二、施工监理工作要点(一)钻孔灌注桩详见钻孔灌注桩监理实施细则(二)钢筋混凝土1、开工前,承包人应报审技术方案,并获得驻地办认可后方可施工
2、承包人完成钢筋工程并递交自检报告后,监理工程师应在规定时间内检查并批复; 3、承包人完成模板工程并递交自检报告后,监理工程师应在规定时间内检查并批复;4、混凝土工程施工⑴ 钢筋工程和模板工程已通过验收,监理工程师已签批转工序意见后,承包人应要求检查混凝土工程开工准备;⑵ 检查材料称量、配合比执行情况;检查拌和方法、拌和效果;按合同、法律规范和设计要求频度进行现场测试;按合同、法律规范及现场情况,检查混凝土运输、浇筑、震捣等工艺
三、桥涵工程施工监理方式(一)钻孔灌注桩 详见钻孔灌注桩监理实施细则(二)钢筋混凝土1、开工准备检查及批复;2、现场检查钢筋工程,可抽样检查几何尺寸及高程;重要结构钢筋,应现场记录和填写监理检查表格,作为原始资料的一部分集中归档,并归入竣工资料中作为监理复核内容
3、模板检查完毕,由监理工程师批复自检报告后,即可转下道工序
4、混凝土工程施工中,监理工程师进行旁站,就现场材料配合比执行,混凝土板和、浇筑和养生等项,向承包人提出建议、意见;明显不合格的拌和物可指令废弃;浇筑首件工程时,
