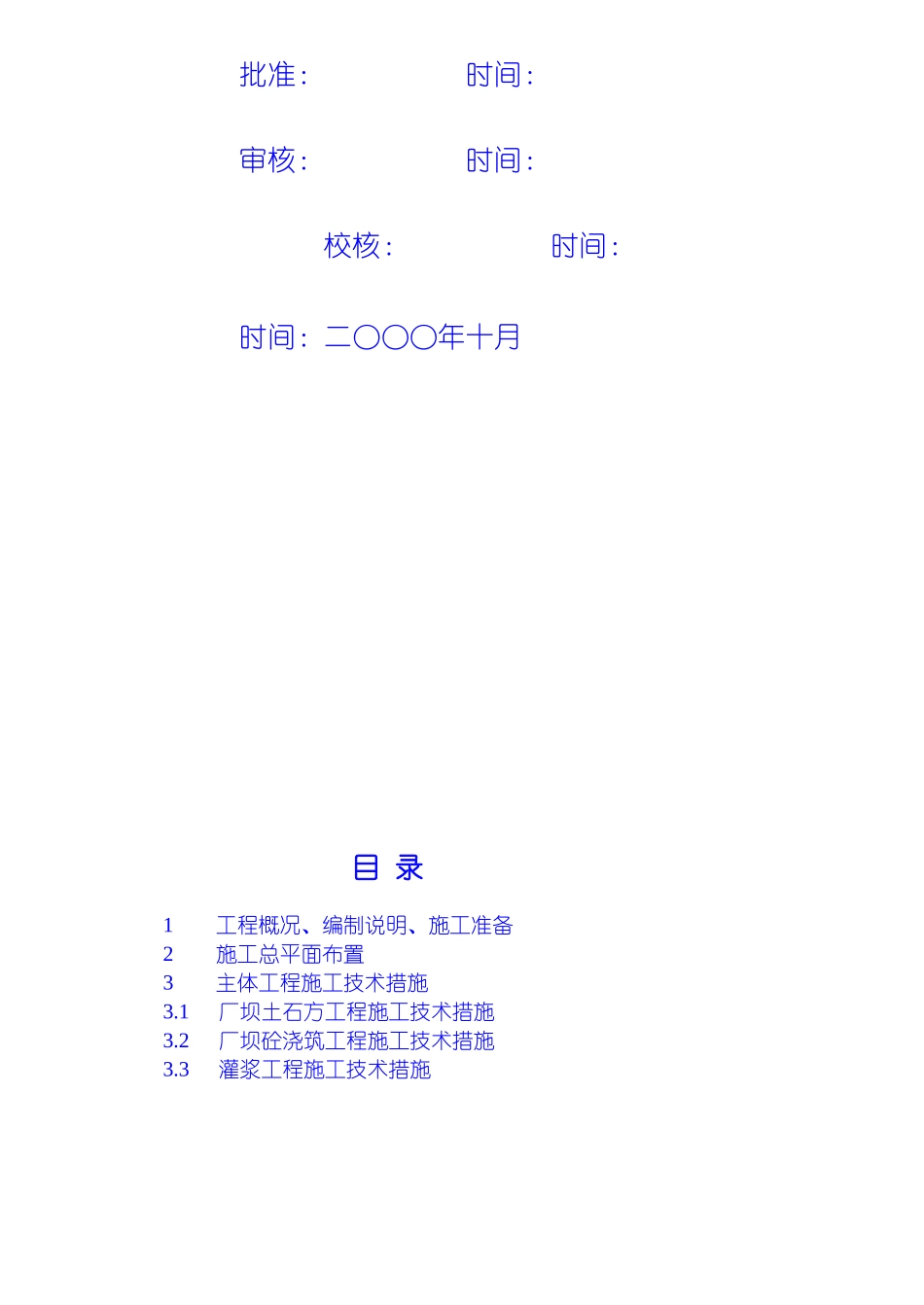

****水利枢纽一期工程施工组 织 设 计文件编号:DP - QP - 09 - 01 版 本 号: A 分 发 号: 控制要求: **水电工程局大埔水电站工程经理部二○○○年十月批准: 时间:审核: 时间:校核: 时间: 时间:二○○○年十月目 录1 工程概况、编制说明、施工准备2 施工总平面布置3 主体工程施工技术措施3
1厂坝土石方工程施工技术措施3
2厂坝砼浇筑工程施工技术措施3

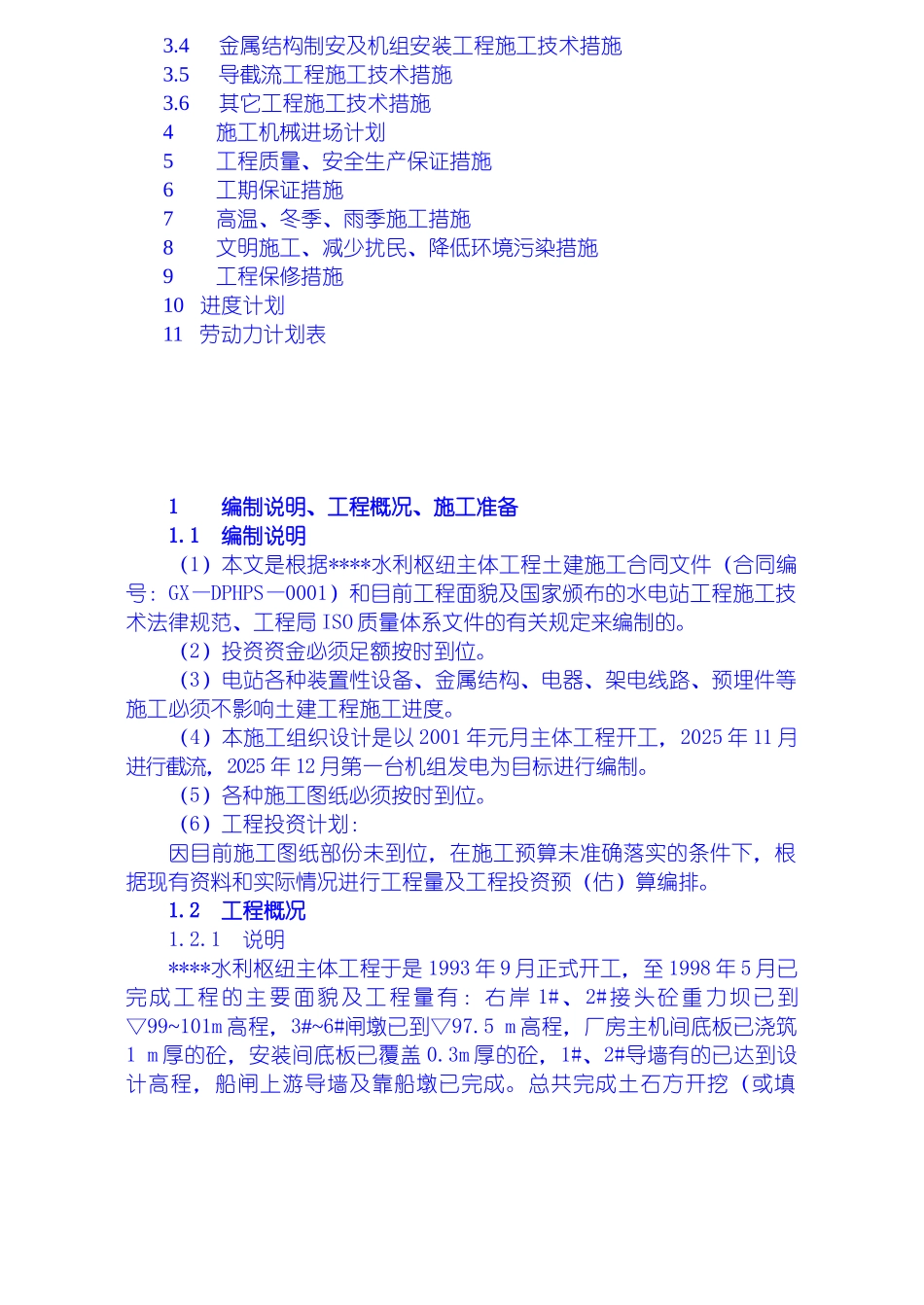

3灌浆工程施工技术措施3
4金属结构制安及机组安装工程施工技术措施3
5导截流工程施工技术措施3
6其它工程施工技术措施4 施工机械进场计划5 工程质量、安全生产保证措施6 工期保证措施7 高温、冬季、雨季施工措施8 文明施工、减少扰民、降低环境污染措施9 工程保修措施10 进度计划11 劳动力计划表1 编制说明、工程概况、施工准备1
1 编制说明(1)本文是根据****水利枢纽主体工程土建施工合同文件(合同编号:GX—DPHPS—0001)和目前工程面貌及国家颁布的水电站工程施工技术法律规范、工程局 ISO 质量体系文件的有关规定来编制的
(2)投资资金必须足额按时到位
(3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度
(4)本施工组织设计是以 2001 年元月主体工程开工,2025 年 11 月进行截流,2025 年 12 月第一台机组发电为目标进行编制
(5)各种施工图纸必须按时到位
(6)工程投资计划:因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排
2 工程概况1
1 说明****水利枢纽主体工程于是 1993 年 9 月正式开工,至 1998 年 5 月已完成工程的主要面貌及工程量有:右岸 1#、2#接头砼重力坝已到▽99~101m 高程,3#~6#闸墩已到▽97
