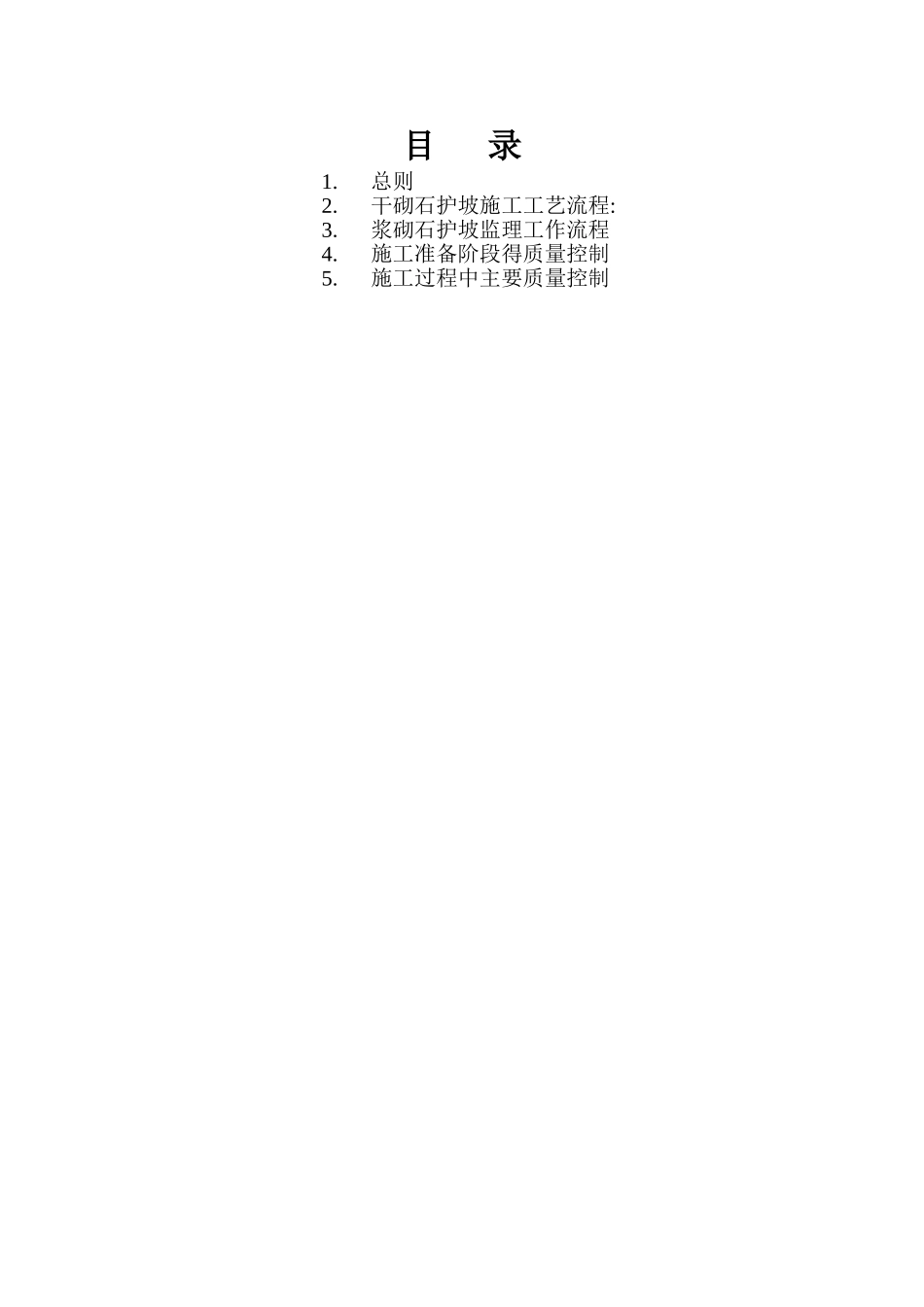

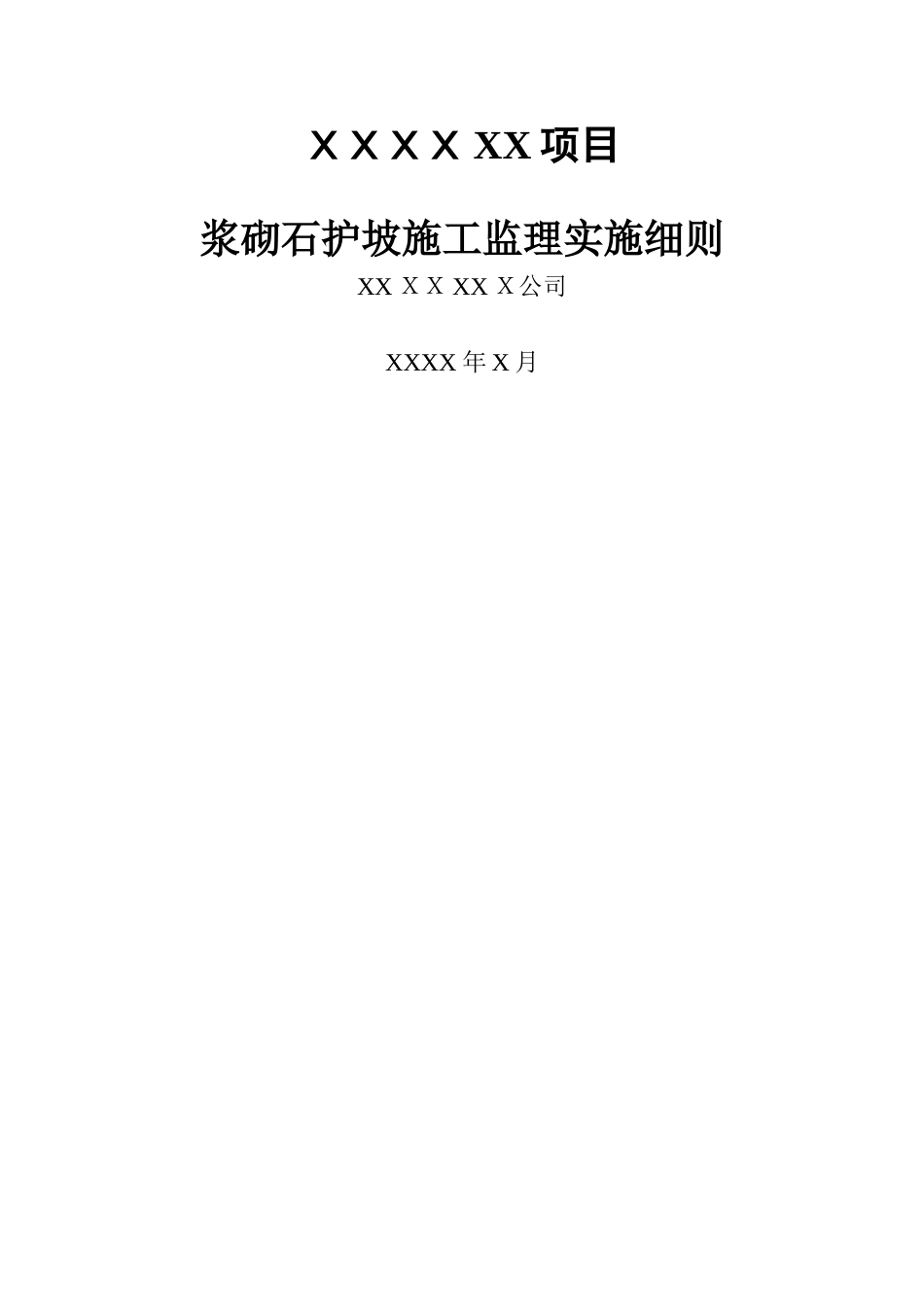

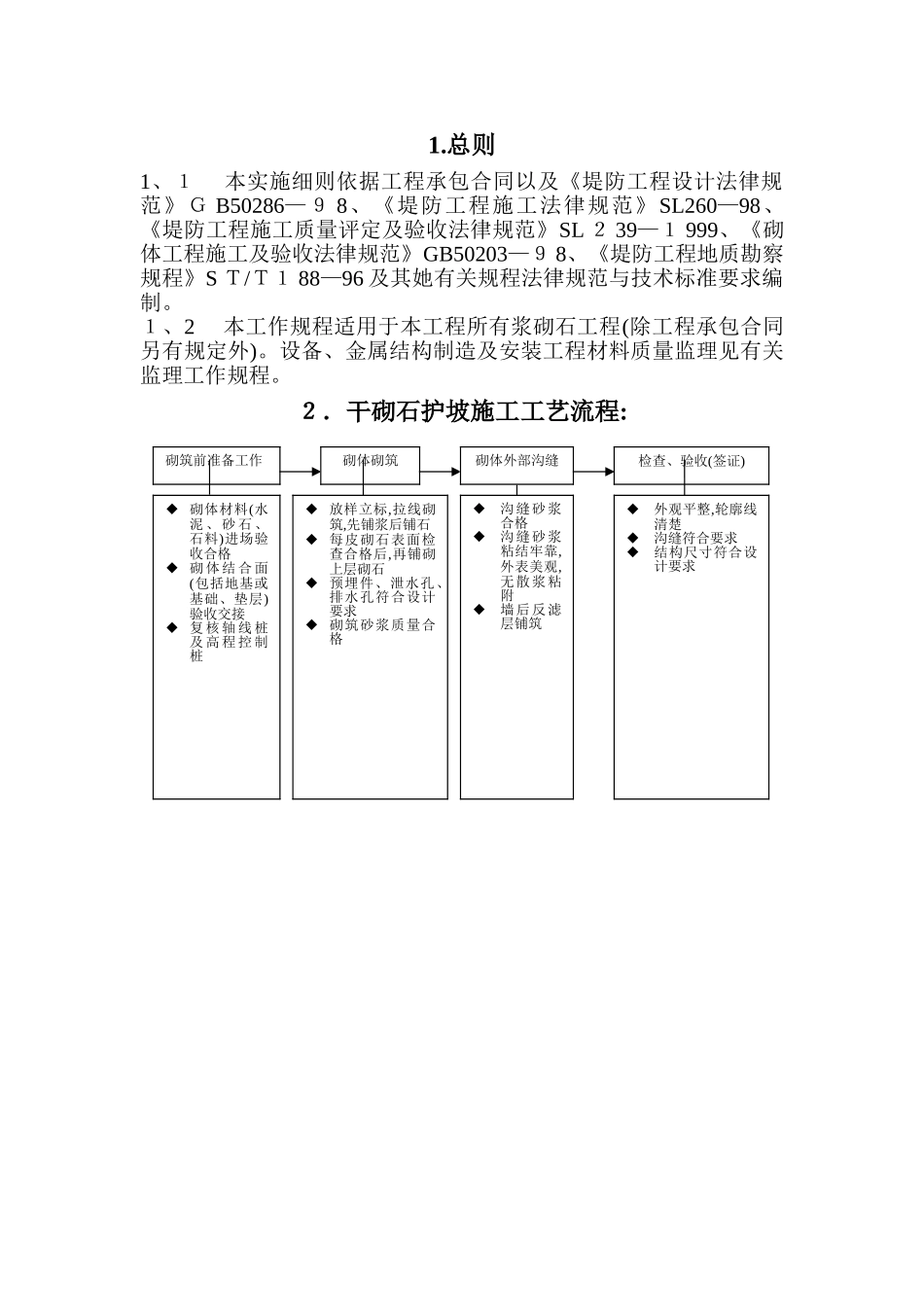

XXXX XX 项目 浆砌石护坡施工监理实施细则XX XX XX X公司XXXX 年 X 月目 录1.总则2.干砌石护坡施工工艺流程:3.浆砌石护坡监理工作流程4.施工准备阶段得质量控制5.施工过程中主要质量控制1.总则1、1 本实施细则依据工程承包合同以及《堤防工程设计法律规范》G B50286—9 8、《堤防工程施工法律规范》SL260—98、《堤防工程施工质量评定及验收法律规范》SL 2 39—1 999、《砌体工程施工及验收法律规范》GB50203—9 8、《堤防工程地质勘察规程》S T/T1 88—96 及其她有关规程法律规范与技术标准要求编制。1、2 本工作规程适用于本工程所有浆砌石工程(除工程承包合同另有规定外)。设备、金属结构制造及安装工程材料质量监理见有关监理工作规程。2.干砌石护坡施工工艺流程:砌筑前准备工作砌体砌筑检查、验收(签证)◆ 砌体材料(水泥 、 砂 石 、石料)进场验收合格◆ 砌 体 结 合 面(包括地基或基础、垫层)验收交接◆ 复 核 轴 线 桩及 高 程 控 制桩◆沟缝砂浆合格◆沟缝砂浆粘结牢靠,外表美观,无散浆粘附◆墙后反滤层铺筑◆外观平整,轮廓线清楚◆沟缝符合要求◆结构尺寸符合设计要求砌体外部沟缝◆ 放样立标,拉线砌筑,先铺浆后铺石◆ 每皮砌石表面检查合格后,再铺砌上层砌石◆ 预埋件、泄水孔、排水孔符合设计要求◆ 砌筑砂浆质量合格3.浆砌石护坡监理工作流程 不合格 合格 合格 不合格 4.施工准备阶段得质量控制4、1 施工单位必须执行全面质量管理,建立质保体系,设立质检机构,配备专职质检员,落实“三检制”,并建立质量控制与内部监督得各种规章制度。4、2 施工单位在开工前必须编写浆砌石护坡专项施工组织设计报监理部审批。4、3 施工单位在开工前人员、材料、机械设备必须全部到位。4、4 监理工程师仔细检查砌石材料就是否符合要求,石料、水泥、砂进场前必须验收签证,要求砌筑材料须质地新奇无裂隙,块石表面得泥垢等杂质,砌筑前应清除洁净,并保持湿润,砌石单块重量≥7 5k g,水泥、砂应符合设计要求。对不符合质量要求得石料监理工程师有权拒绝进场。4、5 监理工程师须仔细做好基槽验收交接与放样尺寸检查,砌体结合面包括地基或基础清理检查,复核砌体宽度、标高尺寸就是否满足设计要求。5.施工过程中主要质量控制审核开工申请单监理工程师批准同意开工现场交接并复核砌体结合面验收交接砌筑砂浆配制拌与与运输放样立标拉线,砌体浆砌拌与沟缝砂浆并沟缝分层检...
