版次日期审核修改原因批准国电石横发电厂三期 2×330MW 机组文件编号文件类型作业指导书文件名称电动门调试编写:电动门调试作业指导书一、工程概况1.施工范围国电石横发电厂三期 2×330MW 机组辅助厂房电动门调试
2.主要工程量外围电动阀门、配电箱回路检查及送电调试
3.工程特点 配电箱可就地操作,转至远控后,开、关信号可通过 DCS 显示在 CRT 上,并可对电动门发控制指令
电动阀门可以准确地按控制指令动作,对阀门实现远控
二、编制依据1.《火电施工质量检验及评定标准》热工仪表及控制装置篇(1998 年版)2.《电力建设施工及验收技术法律规范》热工仪表及控制装置篇 SDJ279—903.《火电机组达标投产考核标准(2001 年版)及其条文解释》4.《电力建设安全工作规程》(火力发电厂部分) DL 5009·1—925.公司质量体系文件6.已批准的专业施工组织设计7.设计院图纸、设计变更文件及厂家技术资料三、施工准备1.组织施工人员熟悉图纸及厂家技术资料
2.组织施工人员熟悉施工现场及设备
熟悉技术法律规范和施工验收标准
厂家设备的技术文件提供齐全,开箱时检验合格,并有开箱检查单
设备外观检查合格,附件配备齐全

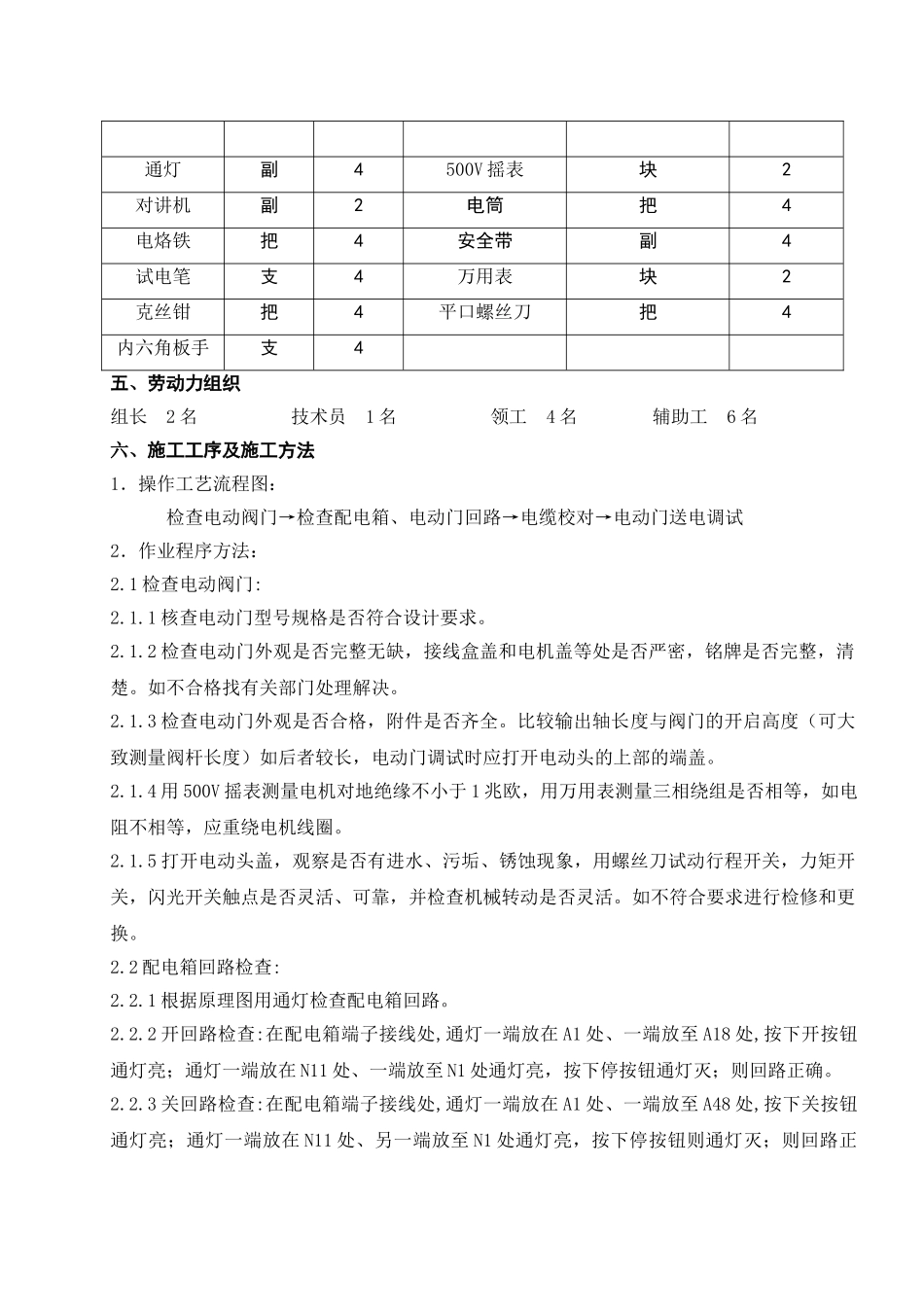

四、主要施工机械及工器具的配置名称单位数量名称单位数量通灯副4500V 摇表块2对讲机副2电筒把4电烙铁把4安全带副4试电笔支4万用表块2克丝钳把4平口螺丝刀把4内六角板手支4五、劳动力组织组长 2 名 技术员 1 名 领工 4 名 辅助工 6 名六、施工工序及施工方法1.操作工艺流程图:检查电动阀门→检查配电箱、电动门回路→电缆校对→电动门送电调试2.作业程序方法:2
1 检查电动阀门:2
1 核查电动门型号规格是否符合设计要求
2 检查电动门外观是否完整无缺,接线盒盖和电机盖等处是否严密,铭牌是否完整,清楚
如不合格找有关部门处理解决
