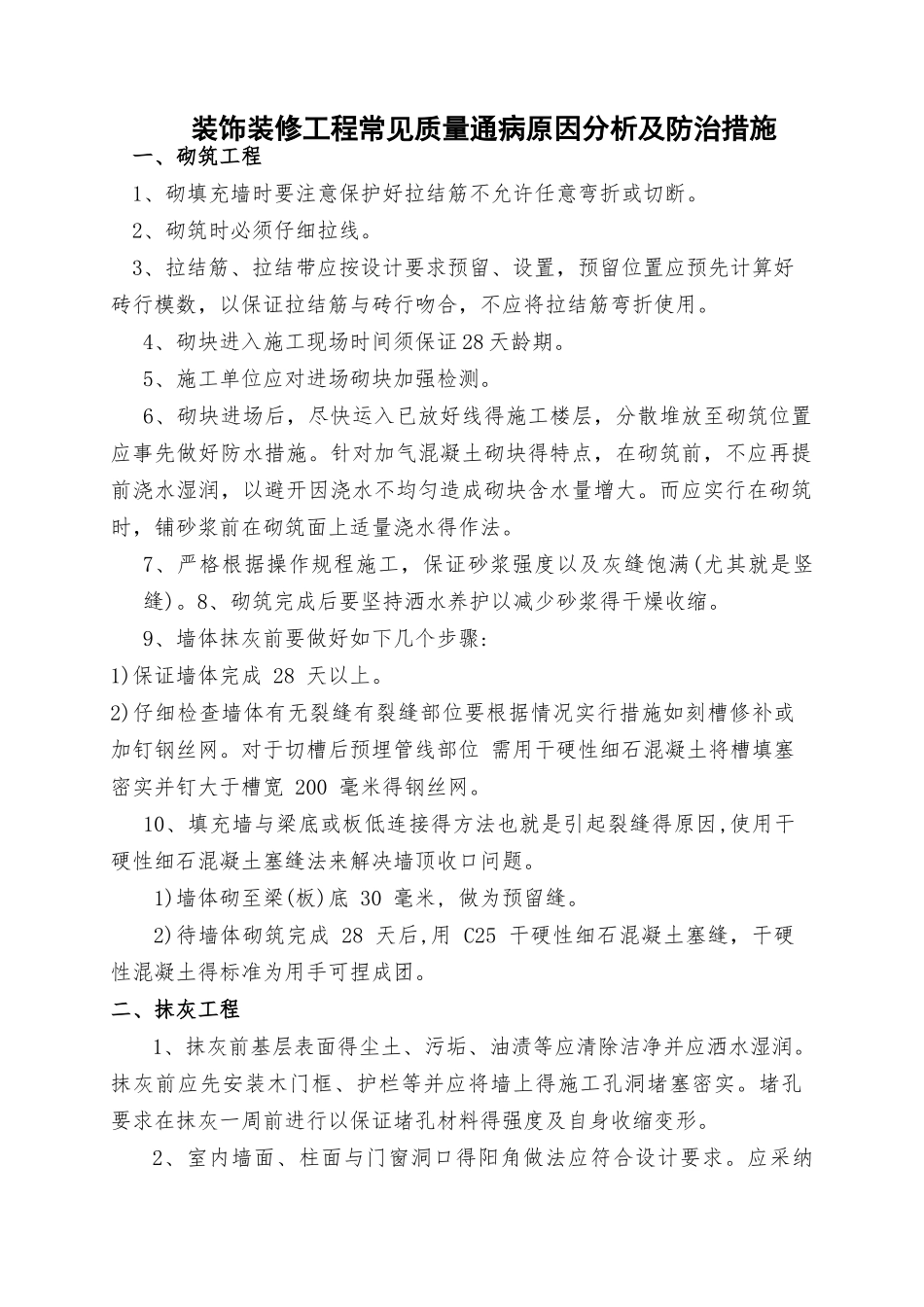

装饰装修工程常见质量通病原因分析及防治措施一、砌筑工程1、砌填充墙时要注意保护好拉结筋不允许任意弯折或切断
2、砌筑时必须仔细拉线
3、拉结筋、拉结带应按设计要求预留、设置,预留位置应预先计算好砖行模数,以保证拉结筋与砖行吻合,不应将拉结筋弯折使用
4、砌块进入施工现场时间须保证 28 天龄期
5、施工单位应对进场砌块加强检测
6、砌块进场后,尽快运入已放好线得施工楼层,分散堆放至砌筑位置应事先做好防水措施
针对加气混凝土砌块得特点,在砌筑前,不应再提前浇水湿润,以避开因浇水不均匀造成砌块含水量增大
而应实行在砌筑时,铺砂浆前在砌筑面上适量浇水得作法
7、严格根据操作规程施工,保证砂浆强度以及灰缝饱满(尤其就是竖缝)
8、砌筑完成后要坚持洒水养护以减少砂浆得干燥收缩
9、墙体抹灰前要做好如下几个步骤:1)保证墙体完成 28 天以上
2)仔细检查墙体有无裂缝有裂缝部位要根据情况实行措施如刻槽修补或加钉钢丝网
对于切槽后预埋管线部位 需用干硬性细石混凝土将槽填塞密实并钉大于槽宽 200 毫米得钢丝网
10、填充墙与梁底或板低连接得方法也就是引起裂缝得原因,使用干硬性细石混凝土塞缝法来解决墙顶收口问题
1)墙体砌至梁(板)底 30 毫米, 做为预留缝
2)待墙体砌筑完成 28 天后,用 C25 干硬性细石混凝土塞缝,干硬性混凝土得标准为用手可捏成团
二、抹灰工程1、抹灰前基层表面得尘土、污垢、油渍等应清除洁净并应洒水湿润
抹灰前应先安装木门框、护栏等并应将墙上得施工孔洞堵塞密实
堵孔要求在抹灰一周前进行以保证堵孔材料得强度及自身收缩变形
2、室内墙面、柱面与门窗洞口得阳角做法应符合设计要求
应采纳 12 水泥砂浆做暗护角,其高度不应低于 2m,每侧宽度不应小于 50mm
其功能主要就是增加阳角得硬度与强度减少使用过程中碰撞破损
3、墙面与顶棚得抹灰层与基层之间及各层之间粘结必须牢
