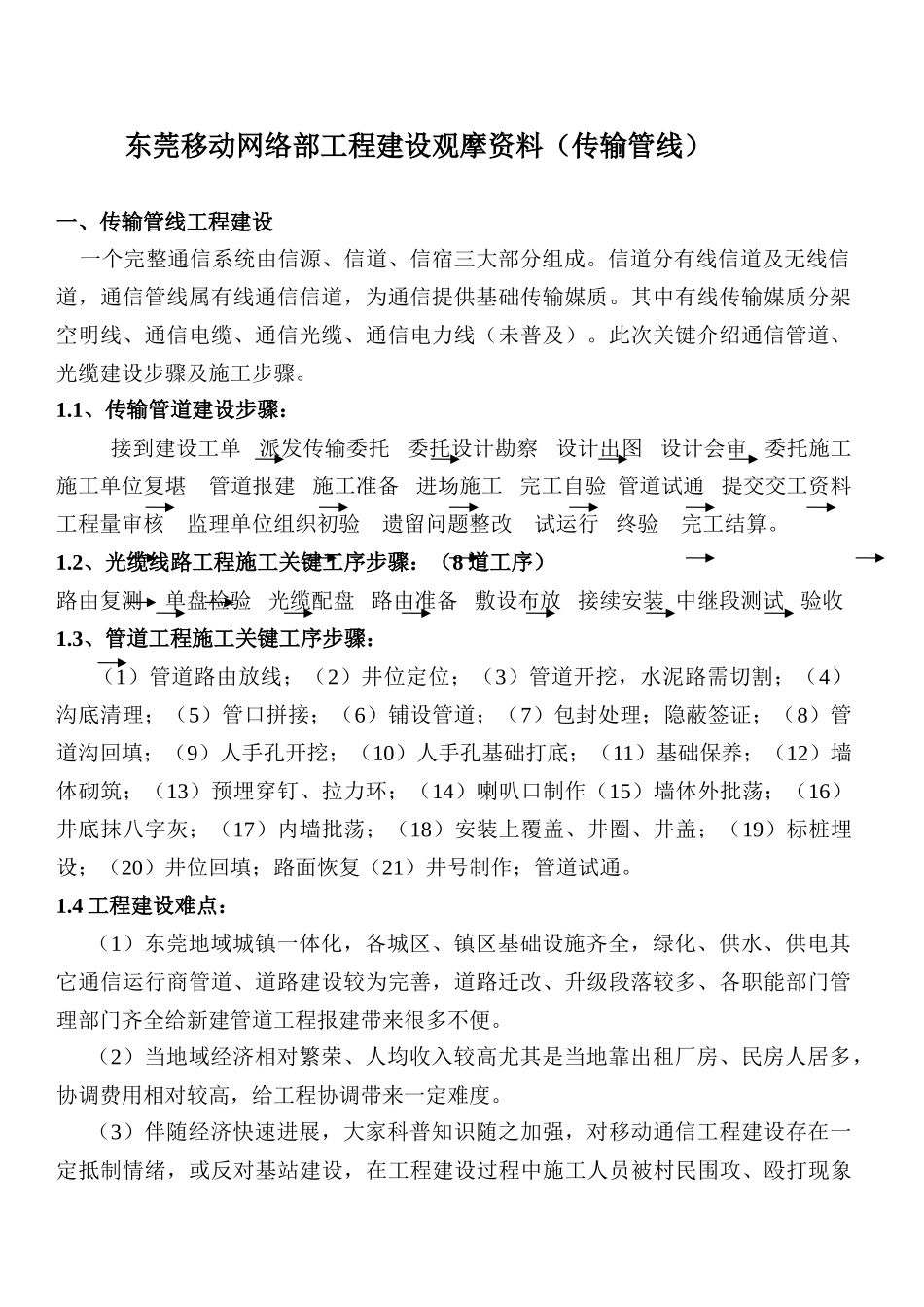

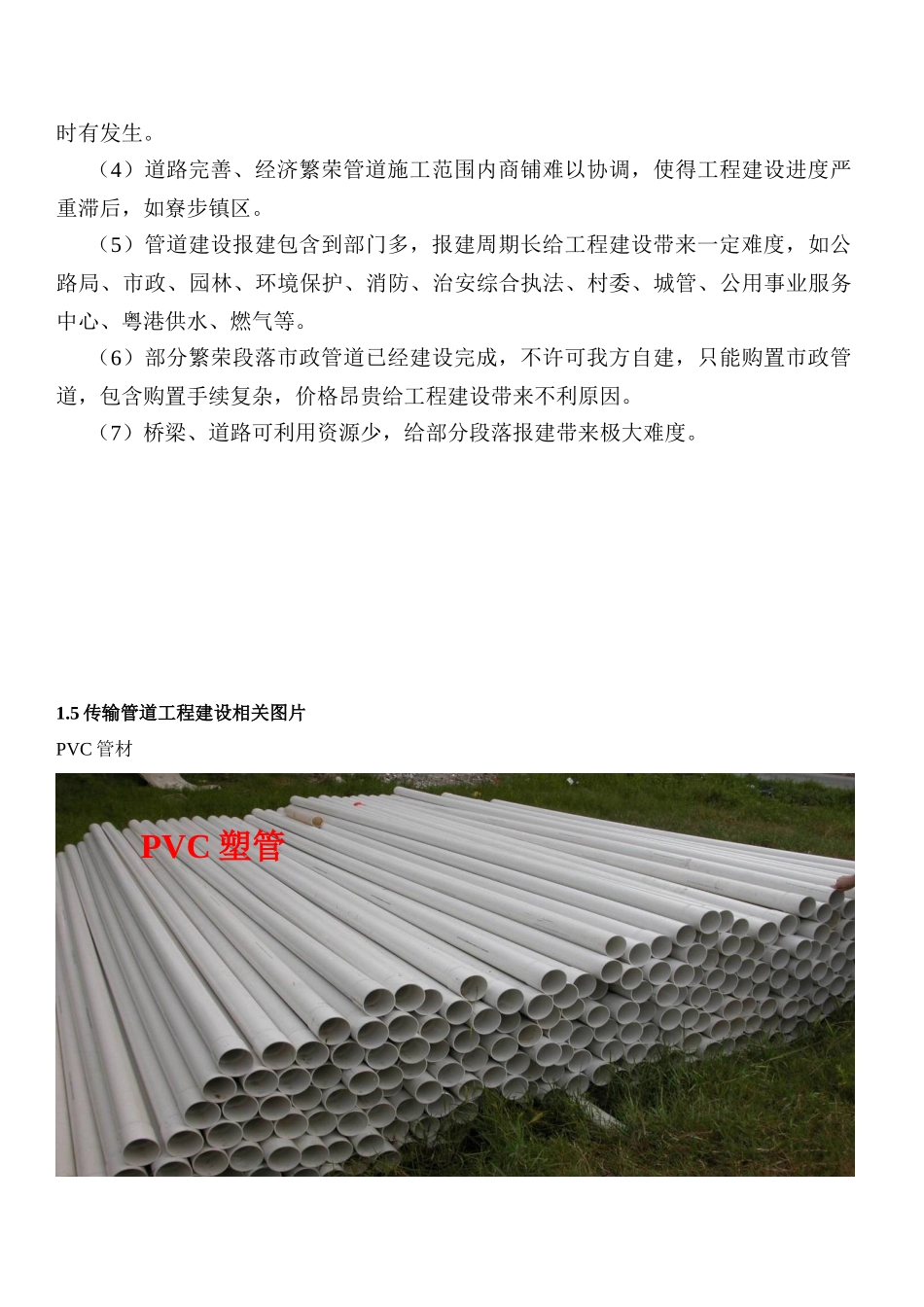

东莞移动网络部工程建设观摩资料(传输管线)一、传输管线工程建设 一个完整通信系统由信源、信道、信宿三大部分组成。信道分有线信道及无线信道,通信管线属有线通信信道,为通信提供基础传输媒质。其中有线传输媒质分架空明线、通信电缆、通信光缆、通信电力线(未普及)。此次关键介绍通信管道、光缆建设步骤及施工步骤。1.1、传输管道建设步骤:接到建设工单 派发传输委托 委托设计勘察 设计出图 设计会审 委托施工 施工单位复堪 管道报建 施工准备 进场施工 完工自验 管道试通 提交交工资料 工程量审核 监理单位组织初验 遗留问题整改 试运行 终验 完工结算。1.2、光缆线路工程施工关键工序步骤:(8 道工序)路由复测 单盘检验 光缆配盘 路由准备 敷设布放 接续安装 中继段测试 验收1.3、管道工程施工关键工序步骤:(1)管道路由放线;(2)井位定位;(3)管道开挖,水泥路需切割;(4)沟底清理;(5)管口拼接;(6)铺设管道;(7)包封处理;隐蔽签证;(8)管道沟回填;(9)人手孔开挖;(10)人手孔基础打底;(11)基础保养;(12)墙体砌筑;(13)预埋穿钉、拉力环;(14)喇叭口制作(15)墙体外批荡;(16)井底抹八字灰;(17)内墙批荡;(18)安装上覆盖、井圈、井盖;(19)标桩埋设;(20)井位回填;路面恢复(21)井号制作;管道试通。1.4 工程建设难点:(1)东莞地域城镇一体化,各城区、镇区基础设施齐全,绿化、供水、供电其它通信运行商管道、道路建设较为完善,道路迁改、升级段落较多、各职能部门管理部门齐全给新建管道工程报建带来很多不便。(2)当地域经济相对繁荣、人均收入较高尤其是当地靠出租厂房、民房人居多,协调费用相对较高,给工程协调带来一定难度。(3)伴随经济快速进展,大家科普知识随之加强,对移动通信工程建设存在一定抵制情绪,或反对基站建设,在工程建设过程中施工人员被村民围攻、殴打现象时有发生。(4)道路完善、经济繁荣管道施工范围内商铺难以协调,使得工程建设进度严重滞后,如寮步镇区。(5)管道建设报建包含到部门多,报建周期长给工程建设带来一定难度,如公路局、市政、园林、环境保护、消防、治安综合执法、村委、城管、公用事业服务中心、粤港供水、燃气等。(6)部分繁荣段落市政管道已经建设完成,不许可我方自建,只能购置市政管道,包含购置手续复杂,价格昂贵给工程建设带来不利原因。(7)桥梁、道路可利用资源少,给部分段落报建带...
