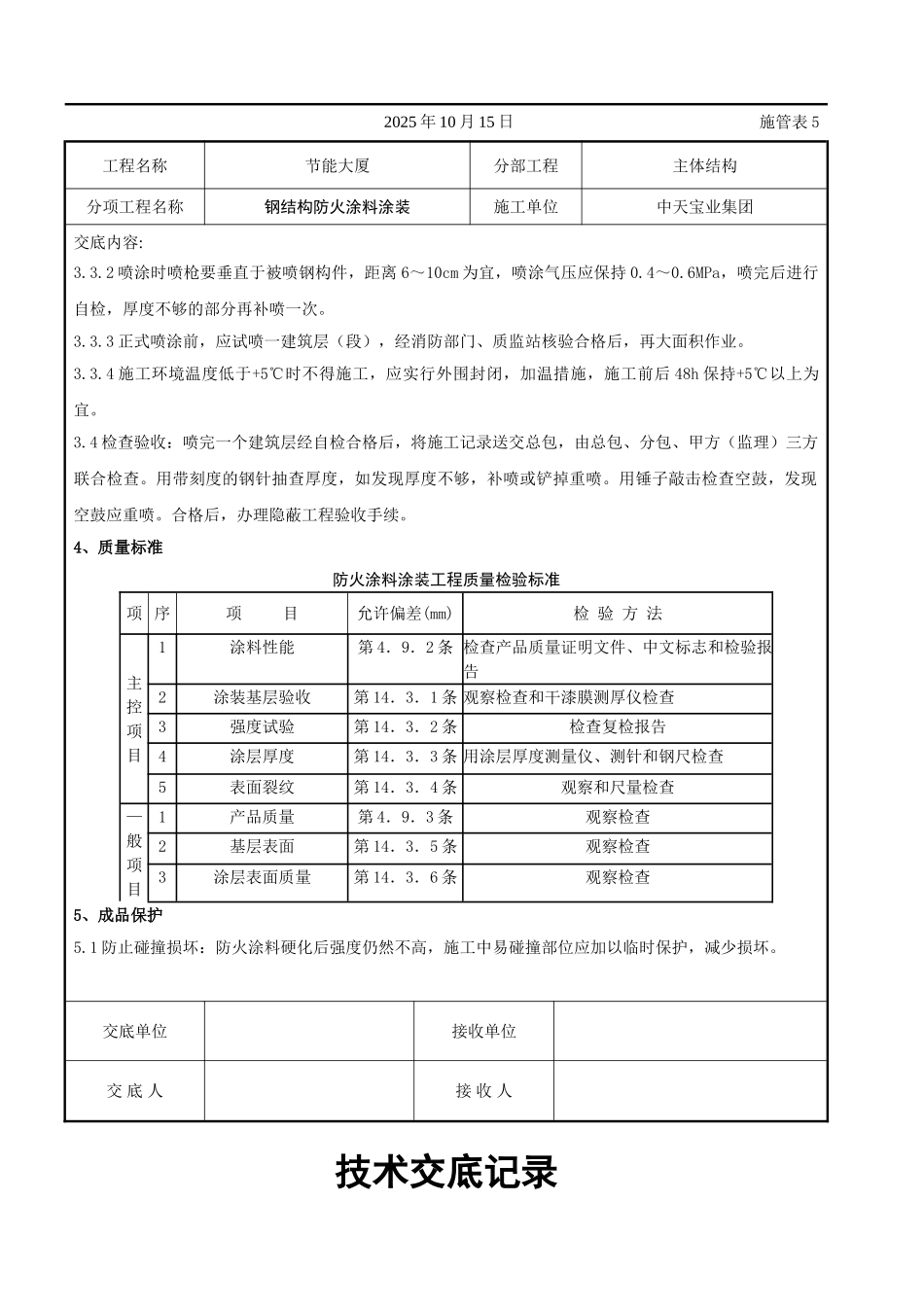

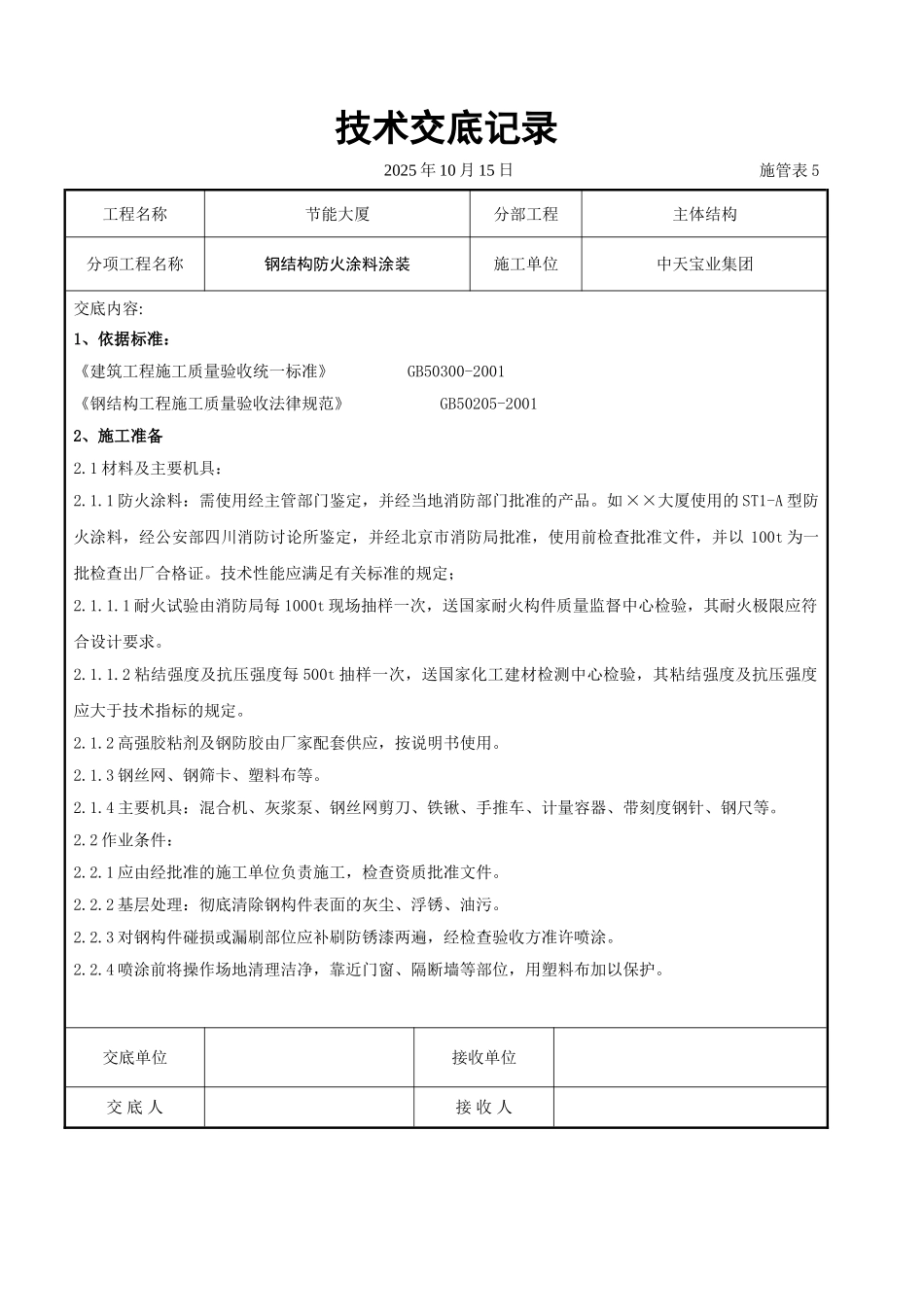

技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程主体结构分项工程名称钢结构防火涂料涂装施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢结构工程施工质量验收法律规范》 GB50205-20012、施工准备2
1 材料及主要机具:2
1 防火涂料:需使用经主管部门鉴定,并经当地消防部门批准的产品
如××大厦使用的 ST1-A 型防火涂料,经公安部四川消防讨论所鉴定,并经北京市消防局批准,使用前检查批准文件,并以 100t 为一批检查出厂合格证
技术性能应满足有关标准的规定;2
1 耐火试验由消防局每 1000t 现场抽样一次,送国家耐火构件质量监督中心检验,其耐火极限应符合设计要求
2 粘结强度及抗压强度每 500t 抽样一次,送国家化工建材检测中心检验,其粘结强度及抗压强度应大于技术指标的规定
2 高强胶粘剂及钢防胶由厂家配套供应,按说明书使用
3 钢丝网、钢筛卡、塑料布等
4 主要机具:混合机、灰浆泵、钢丝网剪刀、铁锹、手推车、计量容器、带刻度钢针、钢尺等
2 作业条件:2
1 应由经批准的施工单位负责施工,检查资质批准文件
2 基层处理:彻底清除钢构件表面的灰尘、浮锈、油污
3 对钢构件碰损或漏刷部位应补刷防锈漆两遍,经检查验收方准许喷涂
4 喷涂前将操作场地清理洁净,靠近门窗、隔断墙等部位,用塑料布加以保护

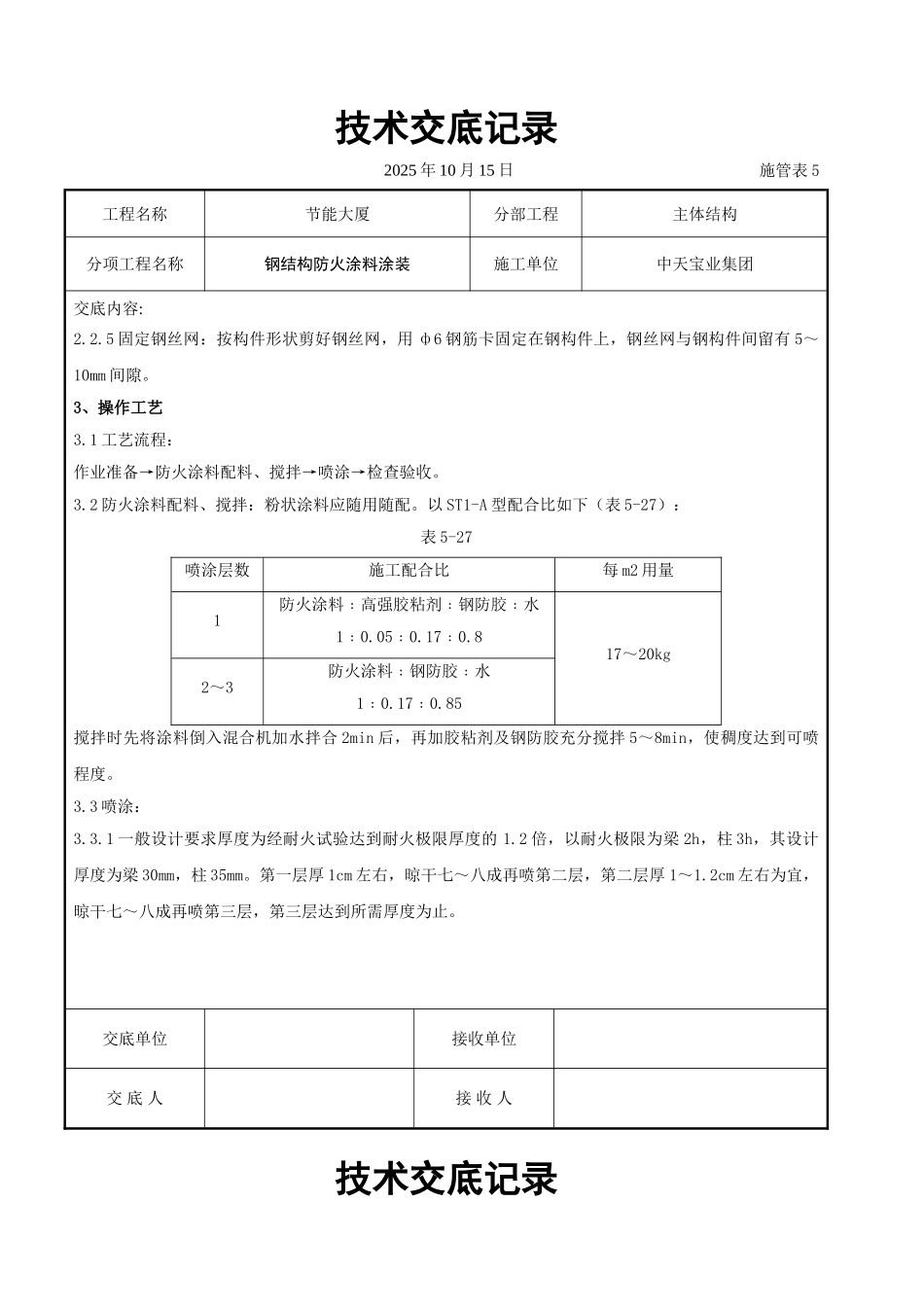

交底单位接收单位交 底 人接 收 人技术交底记录2025 年 10 月 15 日施管表 5工程名称节能大厦分部工程主体结构分项工程名称钢结构防火涂料涂装施工单位中天宝业集团交底内容:2
5 固定钢丝网:按构件形状剪好钢丝网,用 ф6 钢筋卡固定在钢构件上,钢丝网与钢构件间留有 5~10mm 间隙
