500kV 砚山串补站电力电容器沟通耐压试验方法研探云南省送变电工程公司探究者调试 QC 小组(小组注册号:YSQC-2025-01)2025 年 05 月中国电力建设行业QC 成果评审资料一、工程概况500kV 砚山串补站从 2009 年 03 月 01 日进场调试至投运带电,共用时 25 天,工期可谓相当紧张
本期工程共有六相 7 米高的串补平台,每相有电容器 240 只,六相共计1440 只
根据国标《电气装置安装工程电气设备交接试验标准》(GB50150-2025),每只电力电容器必须进行现场沟通耐压试验,试验量非常大
而且,试验环境非常复杂,安全风险也较大,增加了试验的难度
为了完成总进度要求,电容器试验的时间计划仅为 3 天
如不能按期完成试验工作,后续的电容器组联接、整体平台试验、系统联调、串补站验收及投运等工作将会受到严重影响
因此,调试所在进场前成立了电容器耐压试验技术 QC 小组展开活动

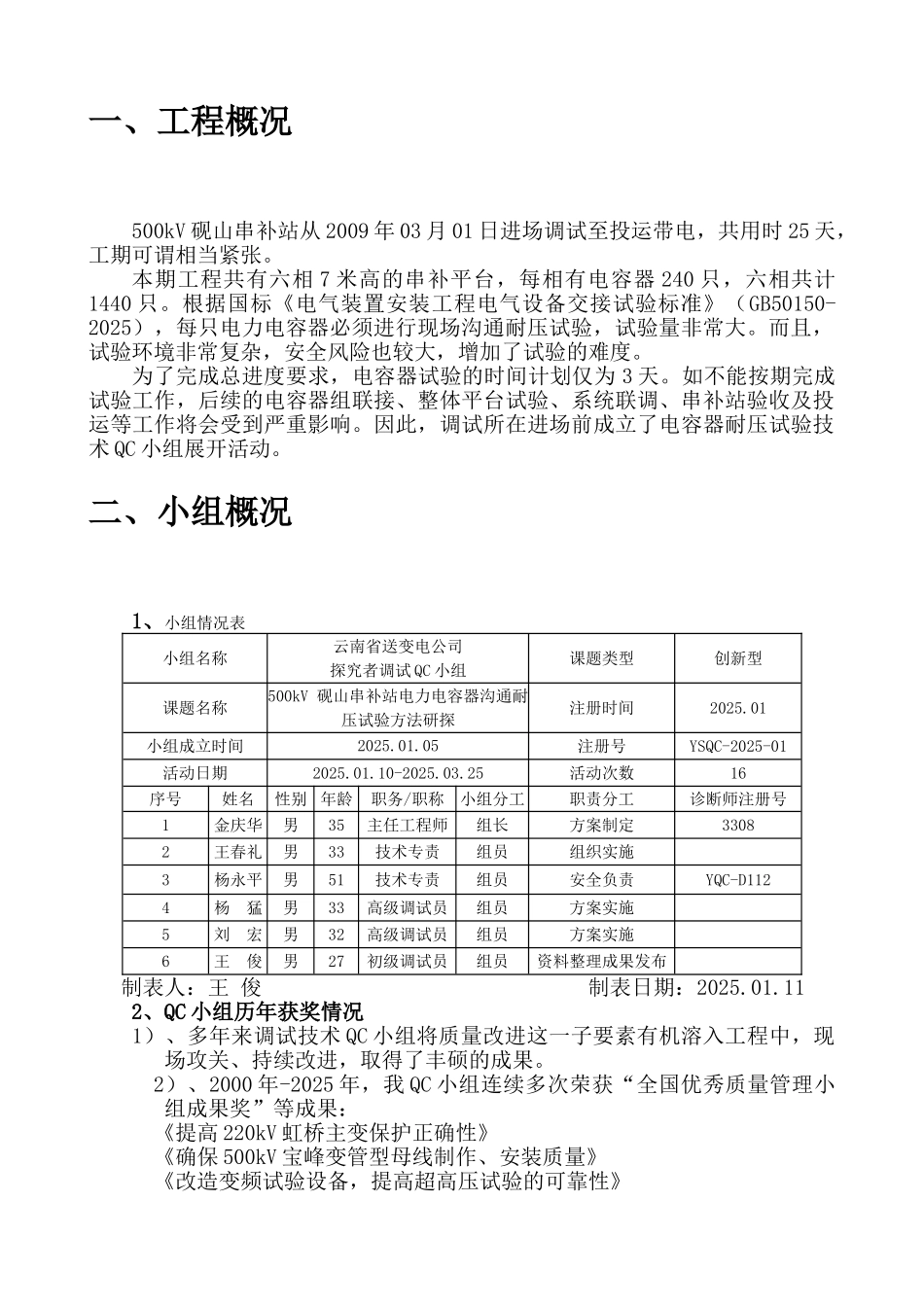

二、小组概况1、小组情况表小组名称云南省送变电公司探究者调试 QC 小组课题类型创新型课题名称500kV 砚山串补站电力电容器沟通耐压试验方法研探注册时间2025
01小组成立时间2025
05注册号YSQC-2025-01活动日期2025
10-2025
25活动次数16序号姓名性别 年龄职务/职称小组分工职责分工诊断师注册号1金庆华男35主任工程师组长方案制定33082王春礼男33技术专责组员组织实施3杨永平男51技术专责组员安全负责YQC-D1124杨 猛男33高级调试员组员方案实施5刘 宏男32高级调试员组员方案实施6王 俊男27初级调试员组员资料整理成果发布制表人:王 俊 制表日期:2025
112、QC 小组历年获奖情况1)、多年来调试技术 QC 小组将质量改进这一子要素有机溶入工程中,现场攻关、持续改进,取得了丰硕的成果
