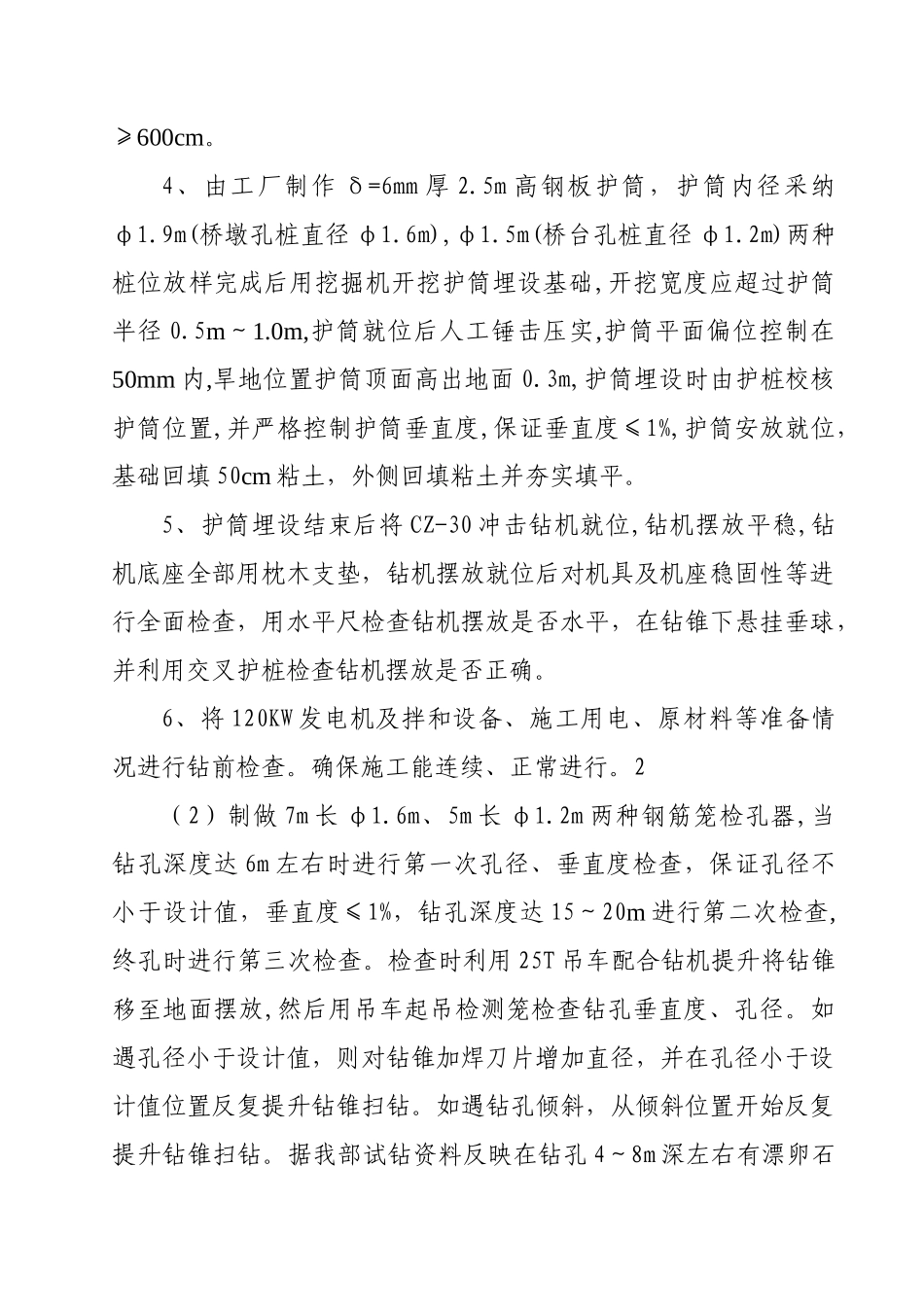

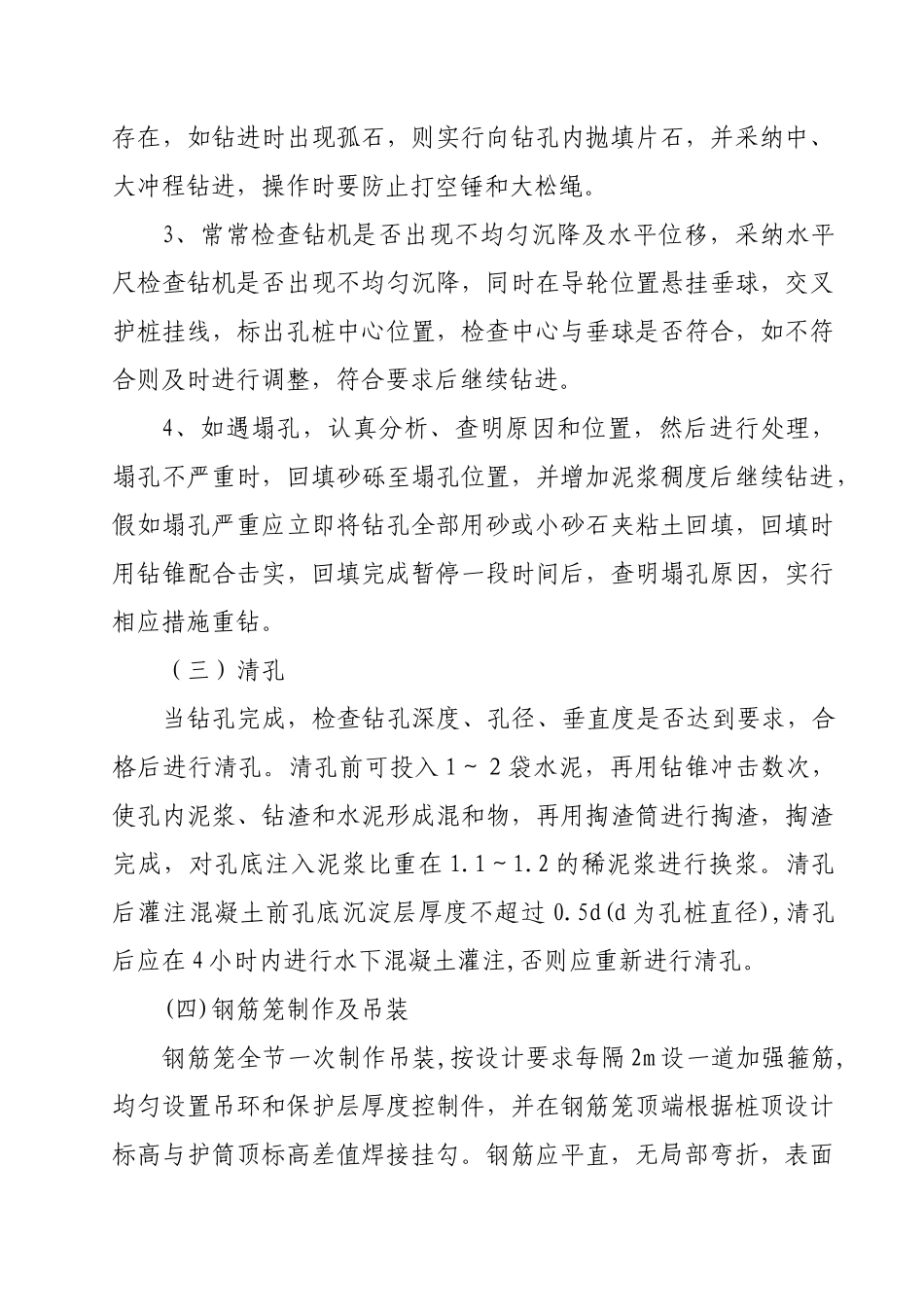

00xx 大桥钻孔灌注桩施工技术方案四、施工方案(一)钻孔准备1、首先确定钻孔桩位,平整钻孔桩位附近场地,为摆放钻机,翻斗车运输砼、吊车吊装钢筋笼、起吊导管、砼提供场地
当桩位在水中时,修通旱地位置便道,为施工机具、材料运送提供便利
2、伊河特大桥在 7~9 月份汛期外只有 13#、14#墩孔桩位于浅水中,施工时在施工位置筑岛填筑砂砾,砂砾顶面高出水位 1
5m,并整平夯实
3、测量工作由经理部精测组李建军负责,在施工准备阶段在PC-E5000 计算器上编制全管段平面曲线坐标计算程序,程序运算结果经监理工程师复核误差在 3mm 内,精度满足要求
平面桩位测量放样用索佳 2000 全站仪进行放样,放样时对全桥 104 根桩位进行一次放样
伊河河滩地势平坦,放样时利用南北两河堤上两个GPS 点 JE03、JE04 作为测站点和后视点进行放样,使各桩位产生误差不确定度具有相同趋势
同时利用河堤上及河床内三个导线点A027、A028、A027-1 作后视点进行复核
放样结束后利用各桩位相互间距离进行钢尺测距复核,并对计算数据采纳另外程序进行计算复核
测量中误差≤10mm,并报请监理工程师复核无误后埋设护桩,护桩埋设在孔桩纵、横轴方向,四个方向每边埋设两个护桩,第一个护桩距护筒边 200cm,第二个护桩距第一个护桩距离≥600cm
4、由工厂制作 δ=6mm 厚 2
5m 高钢板护筒,护筒内径采纳φ1
9m(桥墩孔桩直径 φ1
6m),φ1
5m(桥台孔桩直径 φ1
2m)两种桩位放样完成后用挖掘机开挖护筒埋设基础,开挖宽度应超过护筒半径 0
0m,护筒就位后人工锤击压实,护筒平面偏位控制在50mm 内,旱地位置护筒顶面高出地面 0
3m,护筒埋设时由护桩校核护筒位置,并严格控制护筒垂直度,保证垂直度≤1%,护筒安放就位,基础回填 50cm 粘土,外侧回填粘
