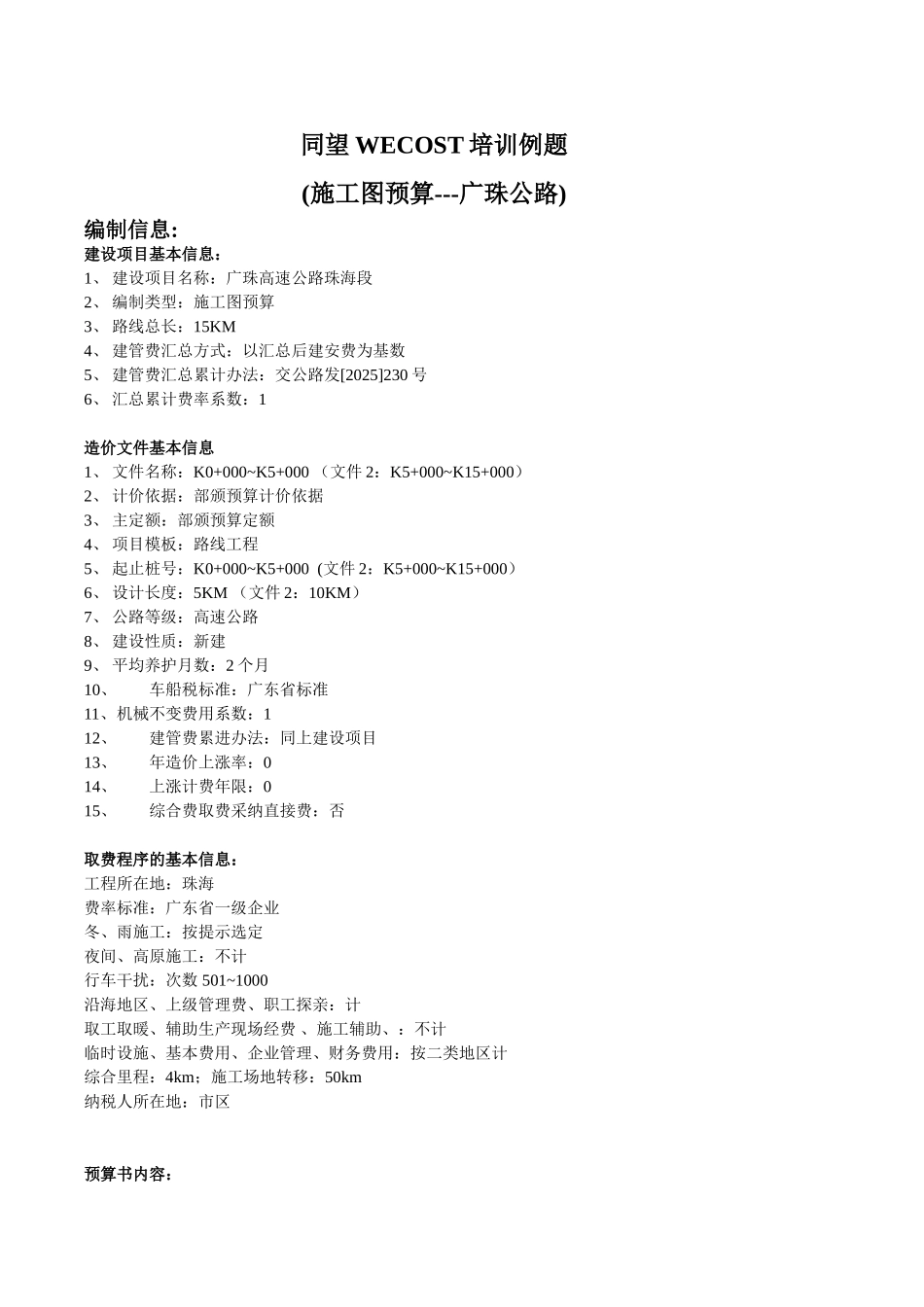

同望 WECOST 培训例题(施工图预算---广珠公路)编制信息:建设项目基本信息:1、 建设项目名称:广珠高速公路珠海段2、 编制类型:施工图预算3、 路线总长:15KM4、 建管费汇总方式:以汇总后建安费为基数5、 建管费汇总累计办法:交公路发[2025]230 号6、 汇总累计费率系数:1造价文件基本信息1、 文件名称:K0+000~K5+000 (文件 2:K5+000~K15+000)2、 计价依据:部颁预算计价依据3、 主定额:部颁预算定额4、 项目模板:路线工程5、 起止桩号:K0+000~K5+000 (文件 2:K5+000~K15+000)6、 设计长度:5KM (文件 2:10KM)7、 公路等级:高速公路8、 建设性质:新建9、 平均养护月数:2 个月10、车船税标准:广东省标准11、机械不变费用系数:112、建管费累进办法:同上建设项目13、年造价上涨率:014、上涨计费年限:015、综合费取费采纳直接费:否取费程序的基本信息:工程所在地:珠海费率标准:广东省一级企业冬、雨施工:按提示选定夜间、高原施工:不计行车干扰:次数 501~1000沿海地区、上级管理费、职工探亲:计取工取暖、辅助生产现场经费 、施工辅助、:不计临时设施、基本费用、企业管理、财务费用:按二类地区计综合里程:4km;施工场地转移:50km纳税人所在地:市区预算书内容:编 号名 称单 位K0+000~K5+000工程量K5+000~K15+000工程量备 注第一部分 建筑安装工程公路公里510 10 土方m3(35+65)*3*1000600000 1010005 1

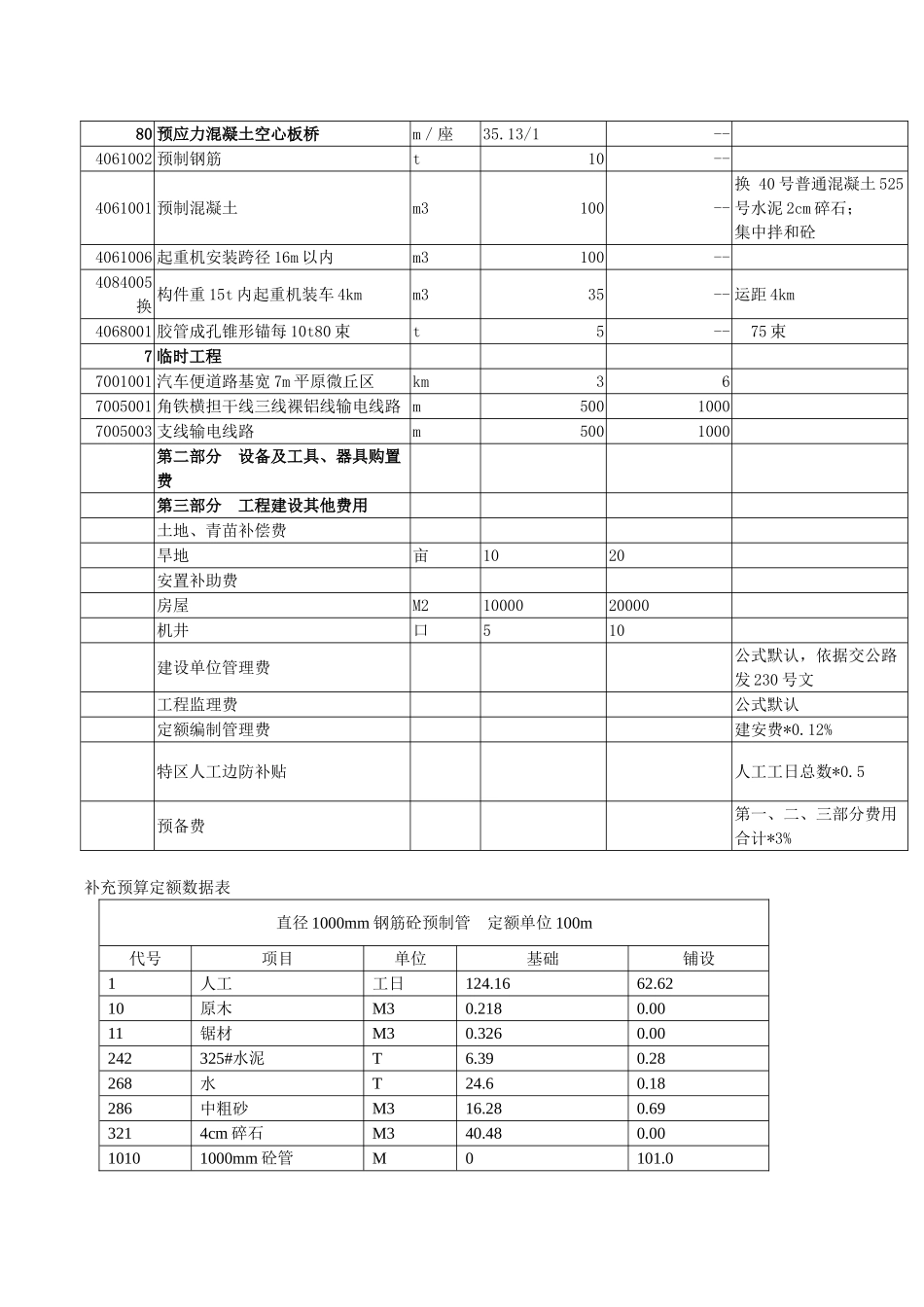

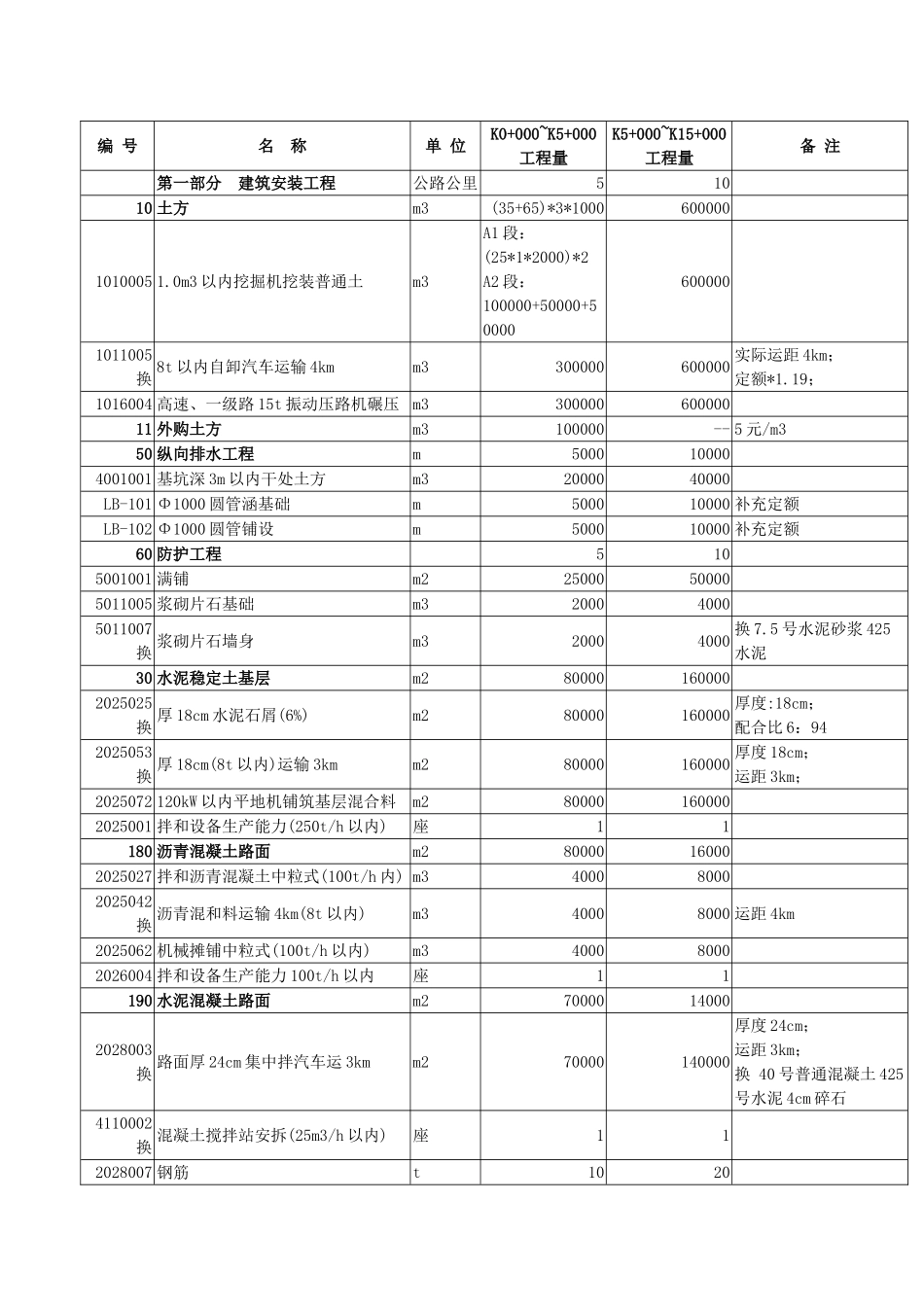

0m3 以内挖掘机挖装普通土m3 A1 段:(25*1*2000)*2A2 段:100000+50000+50000600000 1011005换 8t 以内自卸汽车运输 4kmm3 300000600000 实际
