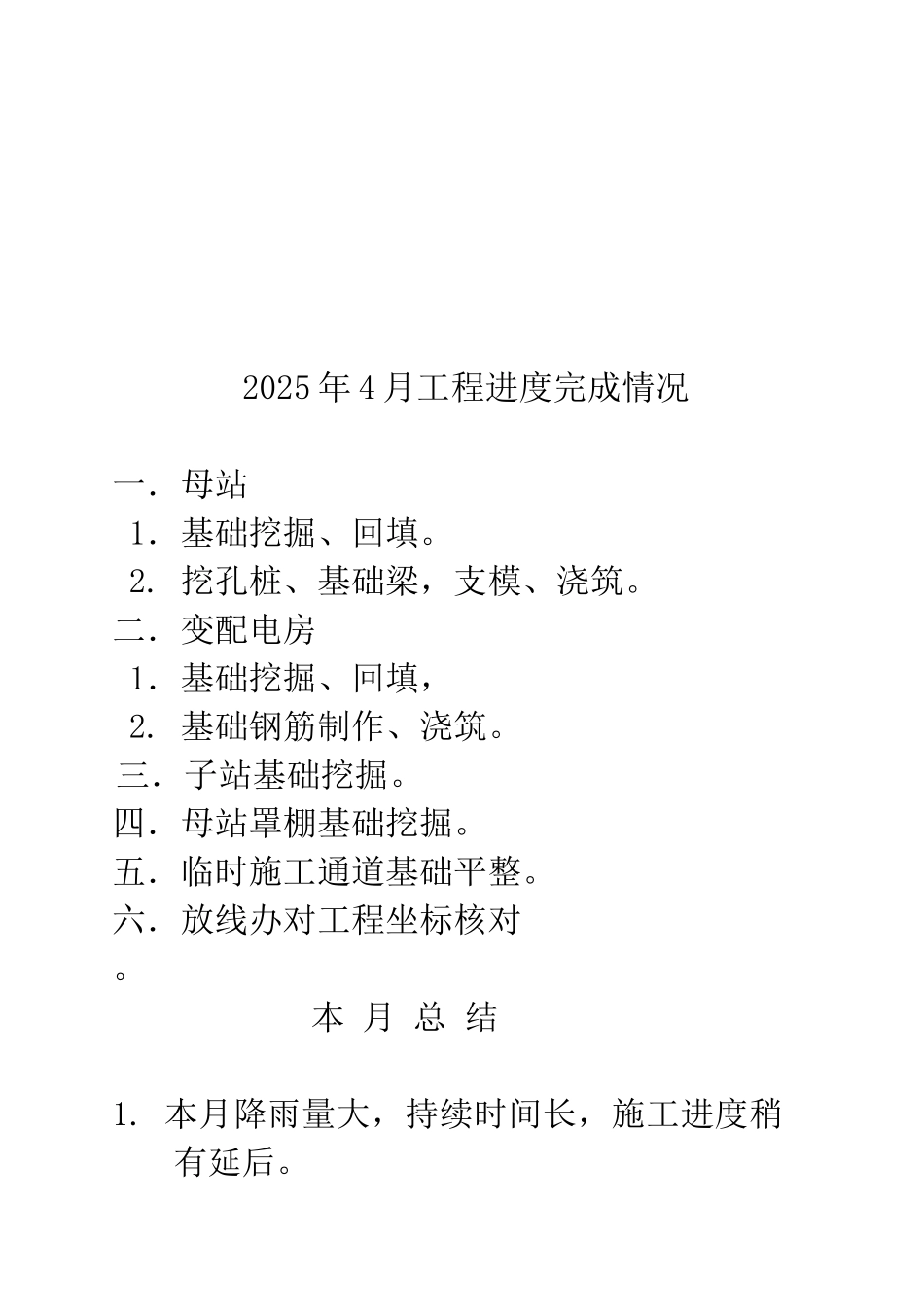

监 理 月 报 (总 第 一 期) 2025 年 4 月 中石化长寿 CNG 加气母站 重庆大地监理建设公司 编制人: 审核人: 2025 年 4 月工程进度完成情况一.母站1.基础挖掘、回填
挖孔桩、基础梁,支模、浇筑
二.变配电房1.基础挖掘、回填,2
基础钢筋制作、浇筑
三.子站基础挖掘
四.母站罩棚基础挖掘
五.临时施工通道基础平整
六.放线办对工程坐标核对
本 月 总 结1
本月降雨量大,持续时间长,施工进度稍有延后

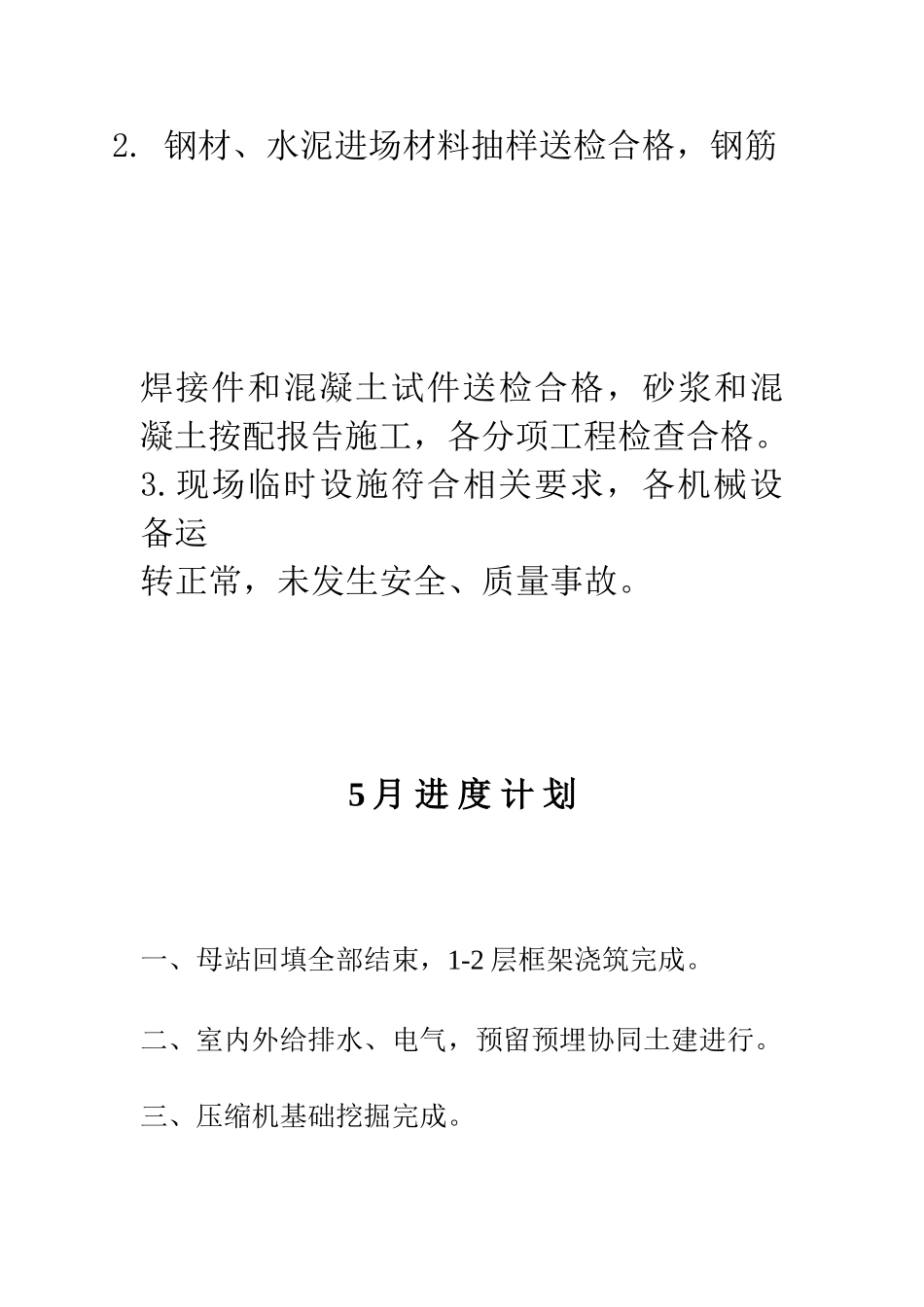

钢材、水泥进场材料抽样送检合格,钢筋焊接件和混凝土试件送检合格,砂浆和混凝土按配报告施工,各分项工程检查合格
现场临时设施符合相关要求,各机械设备运转正常,未发生安全、质量事故
5 月 进 度 计 划一、母站回填全部结束,1-2 层框架浇筑完成
二、室内外给排水、电气,预留预埋协同土建进行
三、压缩机基础挖掘完成
四、门卫房基础,挖掘、浇筑、回填完成
五、子站房、站棚基础,浇筑回填完成
六、变配电房基础梁、结构,支模、浇筑、回填完成
七、临时施工道路完成八、室内外给排水、电气,预留预埋协同土建进行
5 月 监 理 工 作 要 点一、各种进场材料的抽样送检
二、钢件焊接,钢筋绑扎,制模工艺
三、室内外水电预留预埋进度、工艺质量
四、室外给排水、消防水管安装的工艺质量
五、检验基础回填土的密实度
六、 施工现场文明施工教育,安全、质量、进度监督,临时设施管理
2025 年 5 月工程进度完成情况一、母站回填全部结束,1-2 层框架浇筑完成
二、压缩机基础挖掘完成
三、门卫房基础,挖掘、浇筑、回填完成
四、子站房、站棚基础,浇筑回填完成
五、变配电房基础梁、结构,支模、浇筑、回填完成
六、临时施工道路完成七、室内容外给排水管、强弱电预留预埋线管,根据现场施工相关工种,同步跟进安装到位本 月 总 结1
本月由于天气,施工单位人力组织原因
