电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人防门框与结构矛盾

人防门框与结构矛盾_第1页
1/1

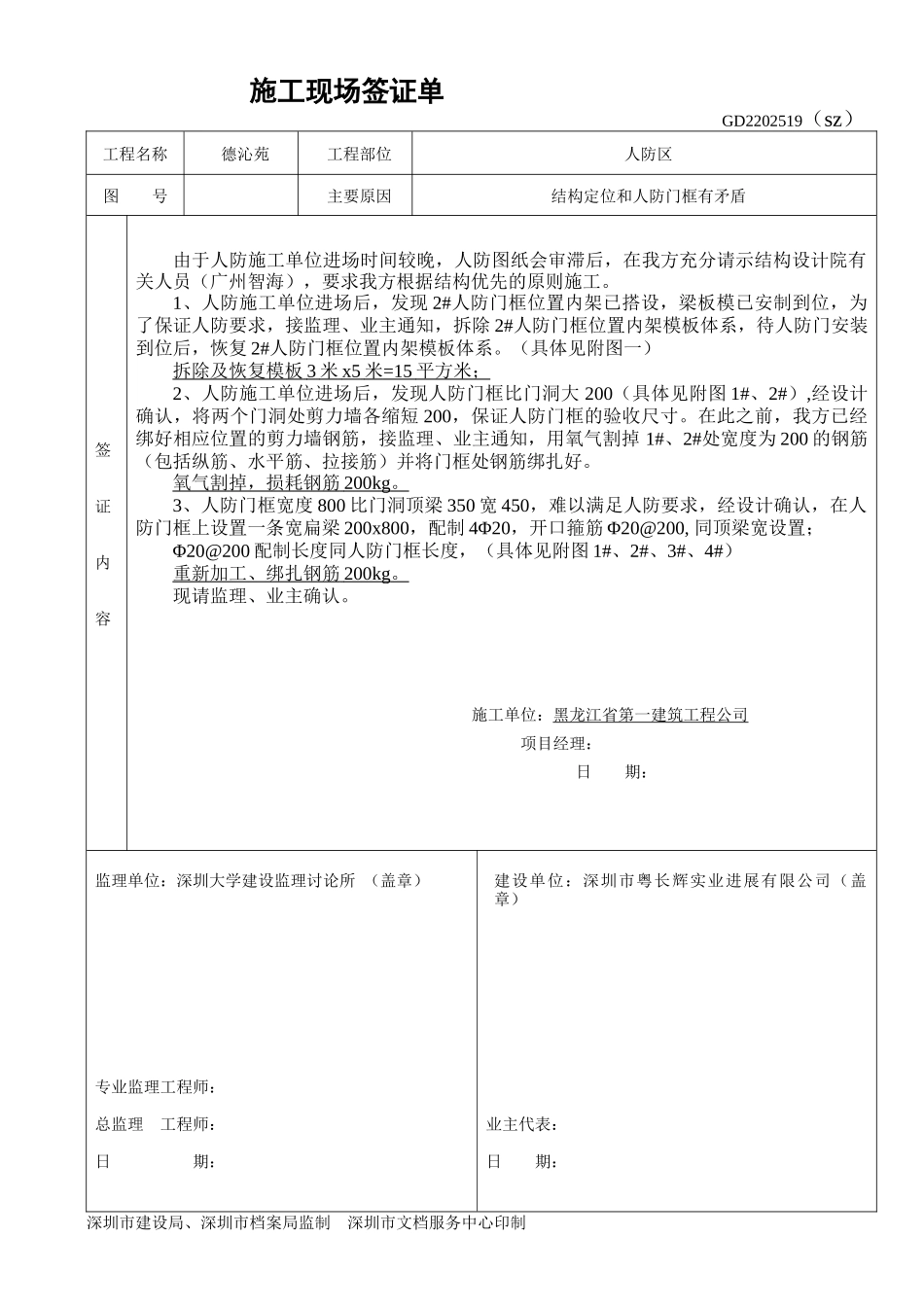

施工现场签证单 GD2202519(sz)工程名称德沁苑工程部位人防区图 号主要原因结构定位和人防门框有矛盾签证内容由于人防施工单位进场时间较晚,人防图纸会审滞后,在我方充分请示结构设计院有关人员(广州智海),要求我方根据结构优先的原则施工。1、人防施工单位进场后,发现 2#人防门框位置内架已搭设,梁板模已安制到位,为了保证人防要求,接监理、业主通知,拆除 2#人防门框位置内架模板体系,待人防门安装到位后,恢复 2#人防门框位置内架模板体系。(具体见附图一)拆除及恢复模板 3 米 x5 米 =15 平方米; 2、人防施工单位进场后,发现人防门框比门洞大 200(具体见附图 1#、2#),经设计确认,将两个门洞处剪力墙各缩短 200,保证人防门框的验收尺寸。在此之前,我方已经绑好相应位置的剪力墙钢筋,接监理、业主通知,用氧气割掉 1#、2#处宽度为 200 的钢筋(包括纵筋、水平筋、拉接筋)并将门框处钢筋绑扎好。氧气割掉,损耗钢筋 200kg 。 3、人防门框宽度 800 比门洞顶梁 350 宽 450,难以满足人防要求,经设计确认,在人防门框上设置一条宽扁梁 200x800,配制 4Φ20,开口箍筋 Φ20@200, 同顶梁宽设置;Φ20@200 配制长度同人防门框长度,(具体见附图 1#、2#、3#、4#)重新加工、绑扎钢筋 200kg 。 现请监理、业主确认。 施工单位:黑龙江省第一建筑工程公司 项目经理:日 期:监理单位:深圳大学建设监理讨论所 (盖章)专业监理工程师:总监理 工程师:日 期:建设单位:深圳市粤长辉实业进展有限公司(盖章)业主代表:日 期:深圳市建设局、深圳市档案局监制 深圳市文档服务中心印制

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人防门框与结构矛盾

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
