剪力墙结构高层住宅楼工程墙板和顶板整体化技术前言目前,随着生活水平的提高,土地资源的合理利用,规划部门将永久性建筑物几乎全部规划为高层建筑,设计单位通常采纳钢筋混凝土剪力墙结构
多年来我公司剪力墙结构高层住宅楼工程施工都采纳墙板和顶板一体化施工方法
1、剪力墙结构高层住宅楼工程墙板和顶板一体化施工方法较常规施工其特点如下:1
1 采纳多层胶合木板做为墙板和顶板模板,多次周转使用,节约模板措施费用;1
2 墙板和顶板一同浇筑,节约墙板浇筑搭设脚手架工序;1
3 墙板和顶板一同浇筑,与墙板单独浇筑完成后再拆除墙板模板支顶板模板节约了混凝土强度增长技术间歇时间和拆除墙板模板时间,工期可以提前;1
4 墙板和顶板一同浇筑,防止出现墙板与顶板混凝土接槎处理不当,减少了清除混凝土接槎和清理浇筑墙板后的粘筋灰工序;1
5 顶板可利用工具化早拆支模体系,模板周转快,节约施工投入;二、适用范围此施工方法最适宜高层剪力墙施工
三、工艺原理此施工方法为先支设墙板,不浇筑墙板混凝土,利用早拆模体系接下来支设现浇顶板模板,绑扎完顶板钢筋后一同浇筑墙板混凝土和顶板混凝土,早拆除墙板模板和部分顶板支撑的施工工艺
四、施工工艺流程及操作要点4

1、施工工艺流程绑扎墙体钢筋拼装墙体组合模板支墙体模板支顶板模板绑扎梁、顶板钢筋浇筑墙板、梁、顶板混凝土顶板模板验收钢筋验收剪力墙结构高层住宅楼工程墙板和顶板一体化施工流程图4
2、施工操作要点4

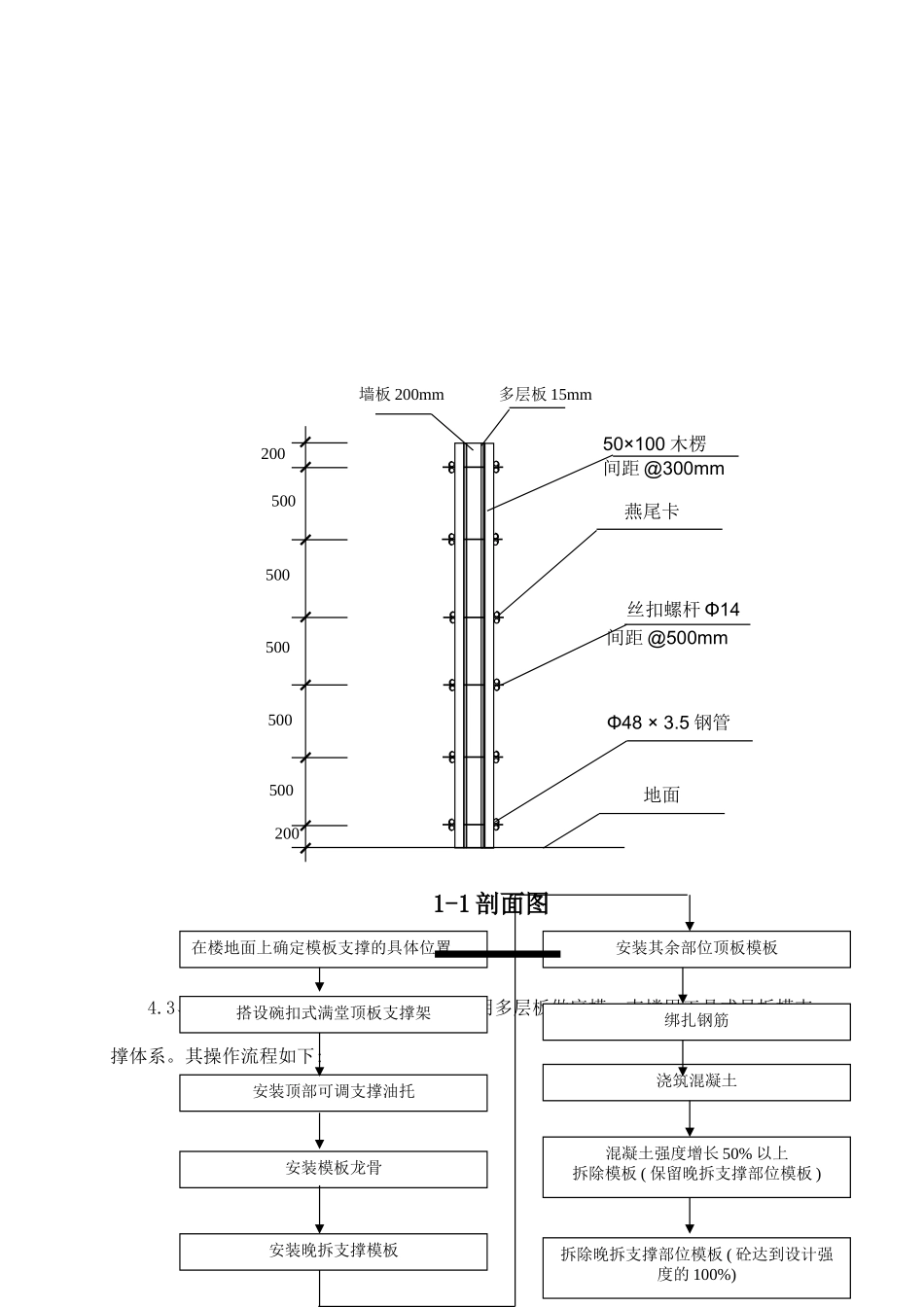

1、按剪力墙板尺寸拼装组合木模板:按剪力墙尺寸将多层板纵向用木楞钉成组合木模板,木楞间距 300mm;4
2、将墙体两侧组合木模板竖起,每侧用两根钢管(长度不足时,两钢管用对接扣件连在一起)做横向加劲肋将组合木模板夹在中间,每道加劲肋间距为 500mm,第一条加劲肋和顶肋距地面和顶棚不超过 200mm,两侧肋位置对应,将两侧加劲肋用 Φ14 带塑料护套丝扣螺杆固定
