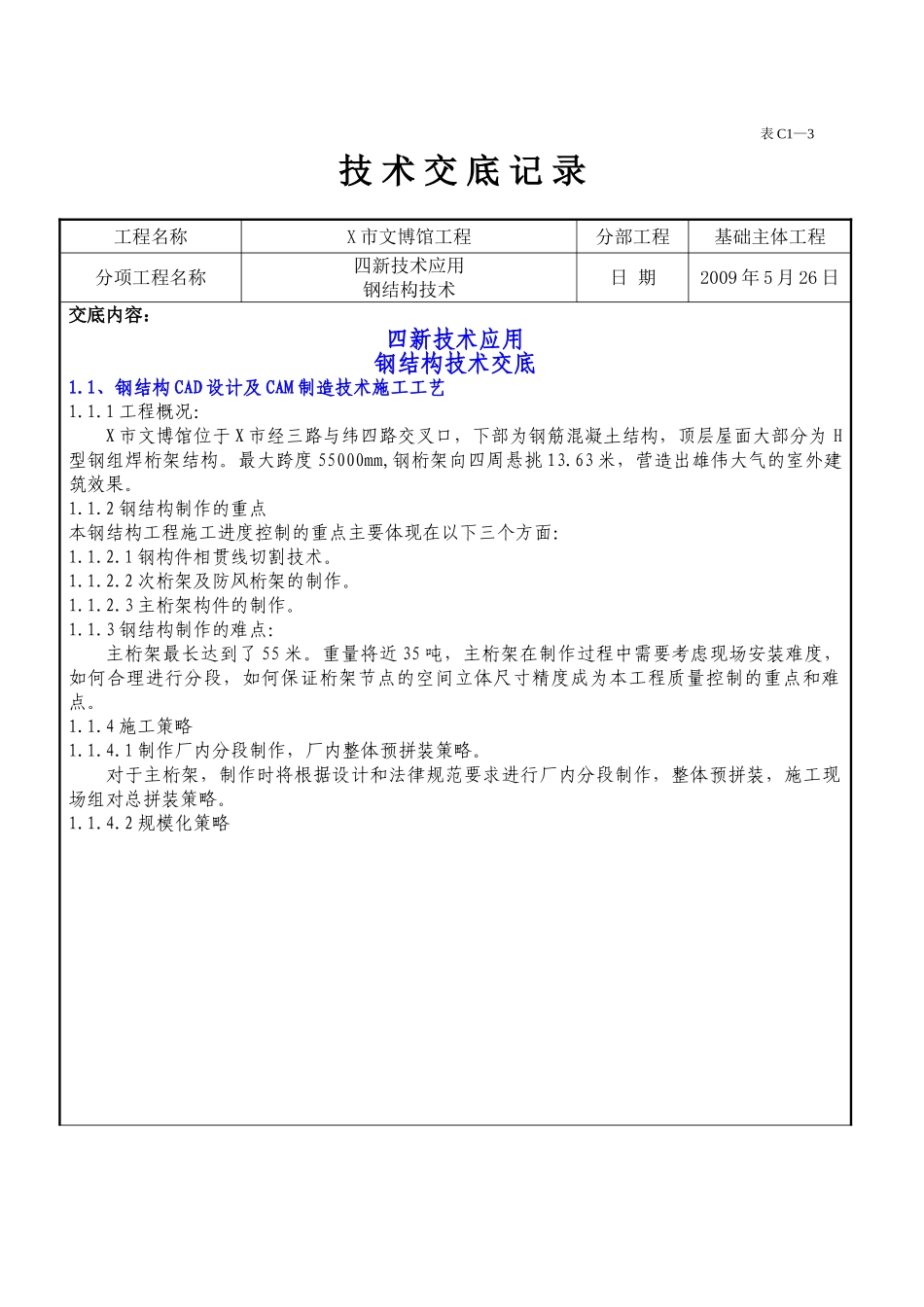

表 C1—3技 术 交 底 记 录 工程名称X 市文博馆工程分部工程基础主体工程分项工程名称四新技术应用钢结构技术日 期2009 年 5 月 26 日交底内容: 四新技术应用钢结构技术交底1
1、钢结构 CAD 设计及 CAM 制造技术施工工艺1
1 工程概况:X 市文博馆位于 X 市经三路与纬四路交叉口,下部为钢筋混凝土结构,顶层屋面大部分为 H型钢组焊桁架结构
最大跨度 55000mm,钢桁架向四周悬挑 13
63 米,营造出雄伟大气的室外建筑效果
2 钢结构制作的重点本钢结构工程施工进度控制的重点主要体现在以下三个方面:1
1 钢构件相贯线切割技术
2 次桁架及防风桁架的制作
3 主桁架构件的制作
3 钢结构制作的难点:主桁架最长达到了 55 米
重量将近 35 吨,主桁架在制作过程中需要考虑现场安装难度,如何合理进行分段,如何保证桁架节点的空间立体尺寸精度成为本工程质量控制的重点和难点
4 施工策略1
1 制作厂内分段制作,厂内整体预拼装策略
对于主桁架,制作时将根据设计和法律规范要求进行厂内分段制作,整体预拼装,施工现场组对总拼装策略
2 规模化策略技术负责人交底人接收人表 C1—3技 术 交 底 记 录 工程名称X 市文博馆工程分部工程基础主体工程分项工程名称四新技术应用钢结构技术日 期2009 年 5 月 26 日交底内容: 对于相同或相似的构件实行规模化生产,以保证制作精度及施工进度
3 高科技策略对于组合式桁架的施工图绘制、下料程序编制,均采纳目前最为先进的软件进行如AutoCAD2025、SolidWorks2025、3Dmax7 等,以保证施工详图的准确度
制作时使用最为先进的设备进行加工生产

4、预拱策略由于桁架向四周悬挑 13
62 米,为保证整
