适用范围压桩主要适用于软土、填土、一般粘性土层中,特别适合于居民稠密、危房附近、环境保护要求严格的工业、民用建筑的低承台桩基础,也适用于铁路、公路、水利等工程的桩基础施工
1 技术准备 2
1 应具有工程地质资料、桩基施工平面图、桩基施工方案
2 熟悉图纸,做好技术交底
3 班组所有特别工种必须经培训合格持证上岗,包括焊工、起重工及桩机司机
4 经纬仪、50m 钢卷尺、游标卡尺,贴上合格标识后方能使用
5 压桩方案、开工报告、动火证批准后才能开工,并提前做好技术、安全交底2
2 施工机具准备 施工前,应选择具有足够能力的压桩机,一般情况下,压桩作业需要全液压静力压桩机(自带起重机)、钢丝绳吊索、撬杠、电焊机两台、经纬仪两台、水准仪一台、2m 铝合金靠尺一把
3 材料及其它准备工作2
1 材料的准备① 桩材:凡进入现场的桩材都应附有出厂合格证并符合设计和施工法律规范的规定
根据施工要求,制订所需桩材计划,该计划应写明材料名称(如混凝土预制桩)、规格(如 A 型、AB 型、B 型等)、型号(一般直径为 Φ300~800 mm、管壁厚度为 80~110mm)、长度(一般为 6~15m)
例如:PHCAB500*110*45m 表示 AB 型混凝土预制桩,直径为 500 mm,管壁厚度为 110mm,长度为 45 米
② 连接材料:焊条、焊丝应有出厂合格证,并符合设计和施工法律规范的规定
2 制订合理的施工顺序:根据施工计划及工期要求,编制施工计划和施工顺序
尤其桩基施工,制订合理的施工顺序十分重要
应该遵循先深后浅,先中间后两边的原则
3 人员的配备情况:一般情况下,压桩施工每台桩机配 8 人
其中包括桩机司机 1 人,测量工 2 人,焊工 2 人,起重工 1 人,杂工 2 人

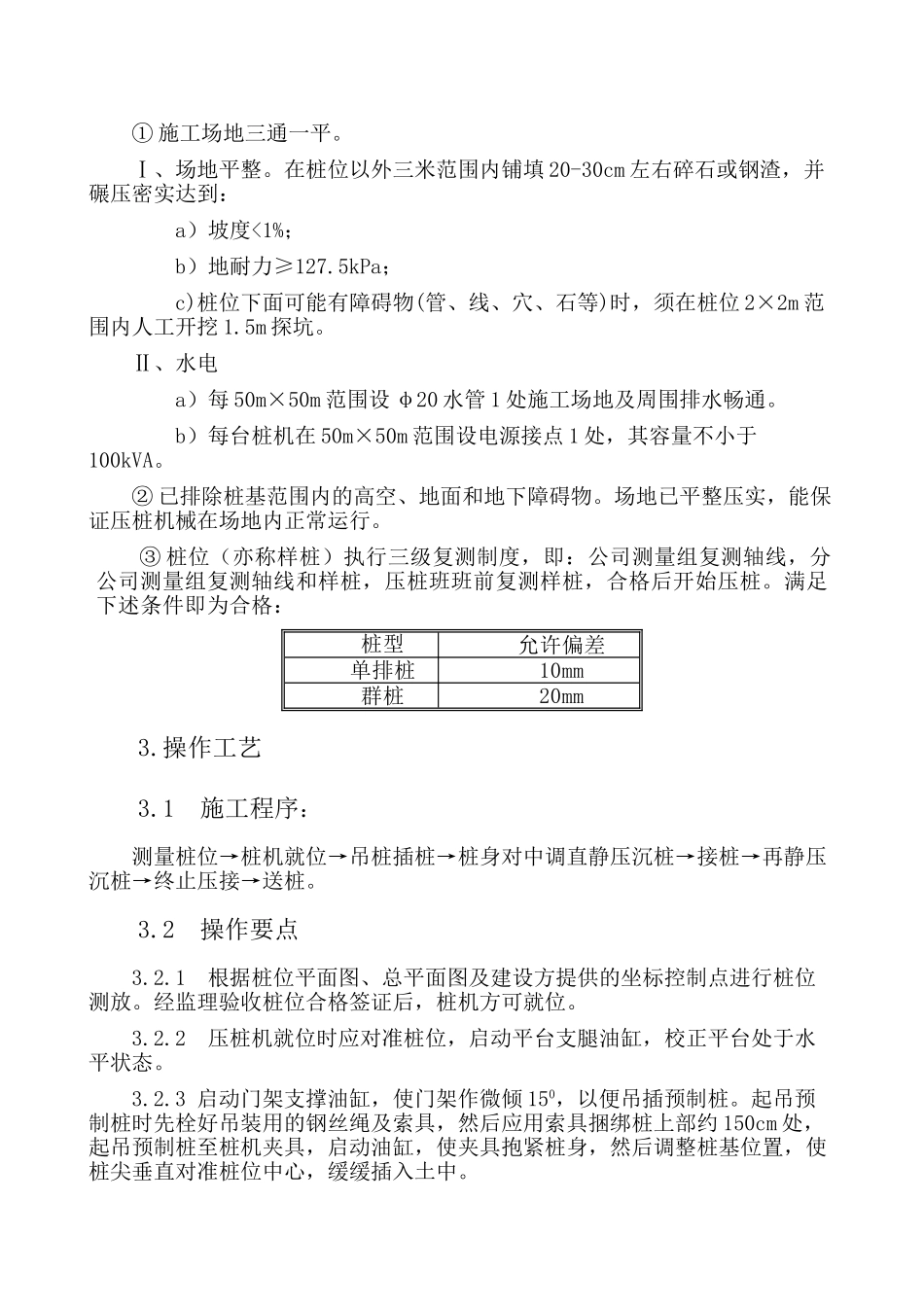

4 作业条件的
