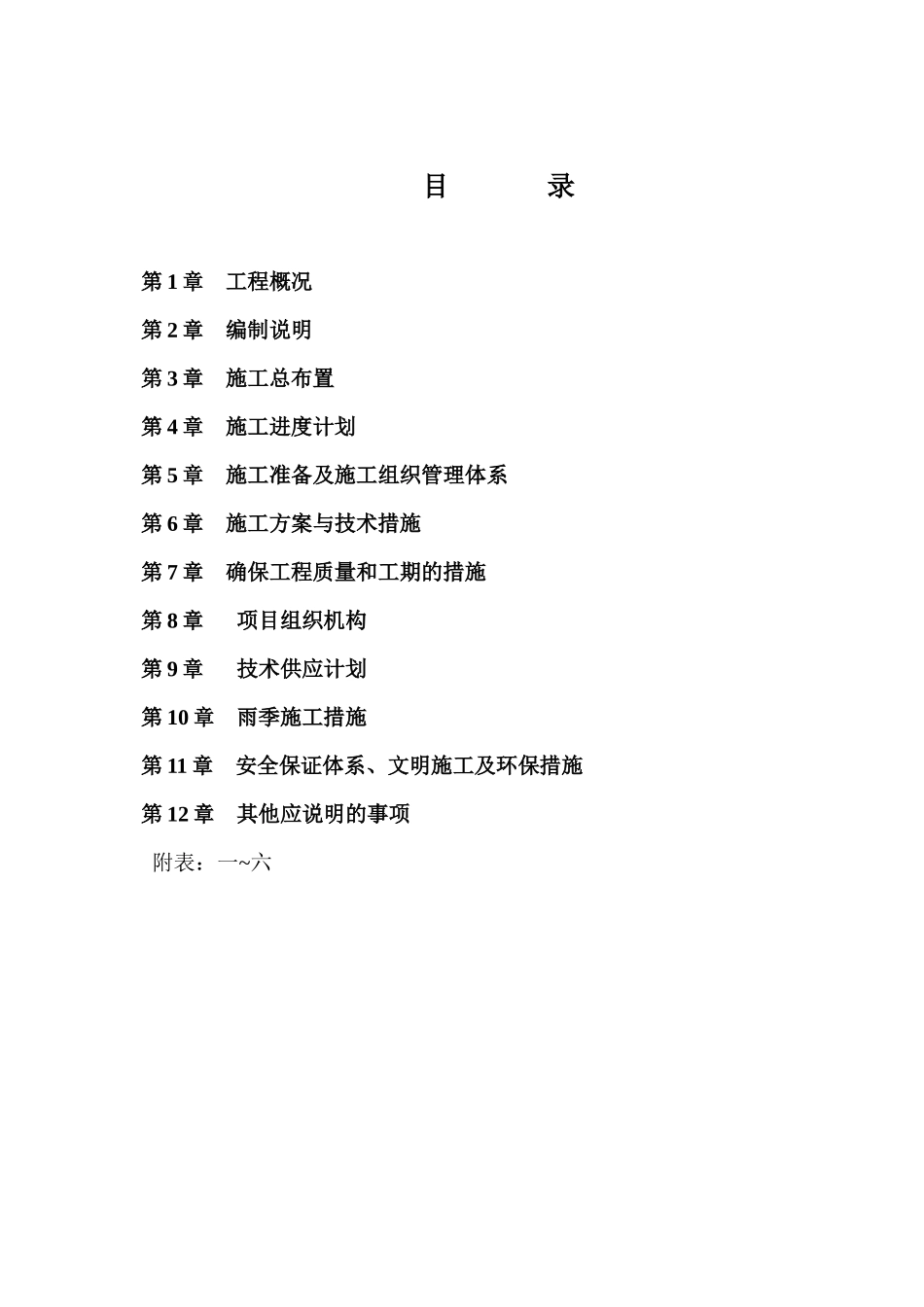

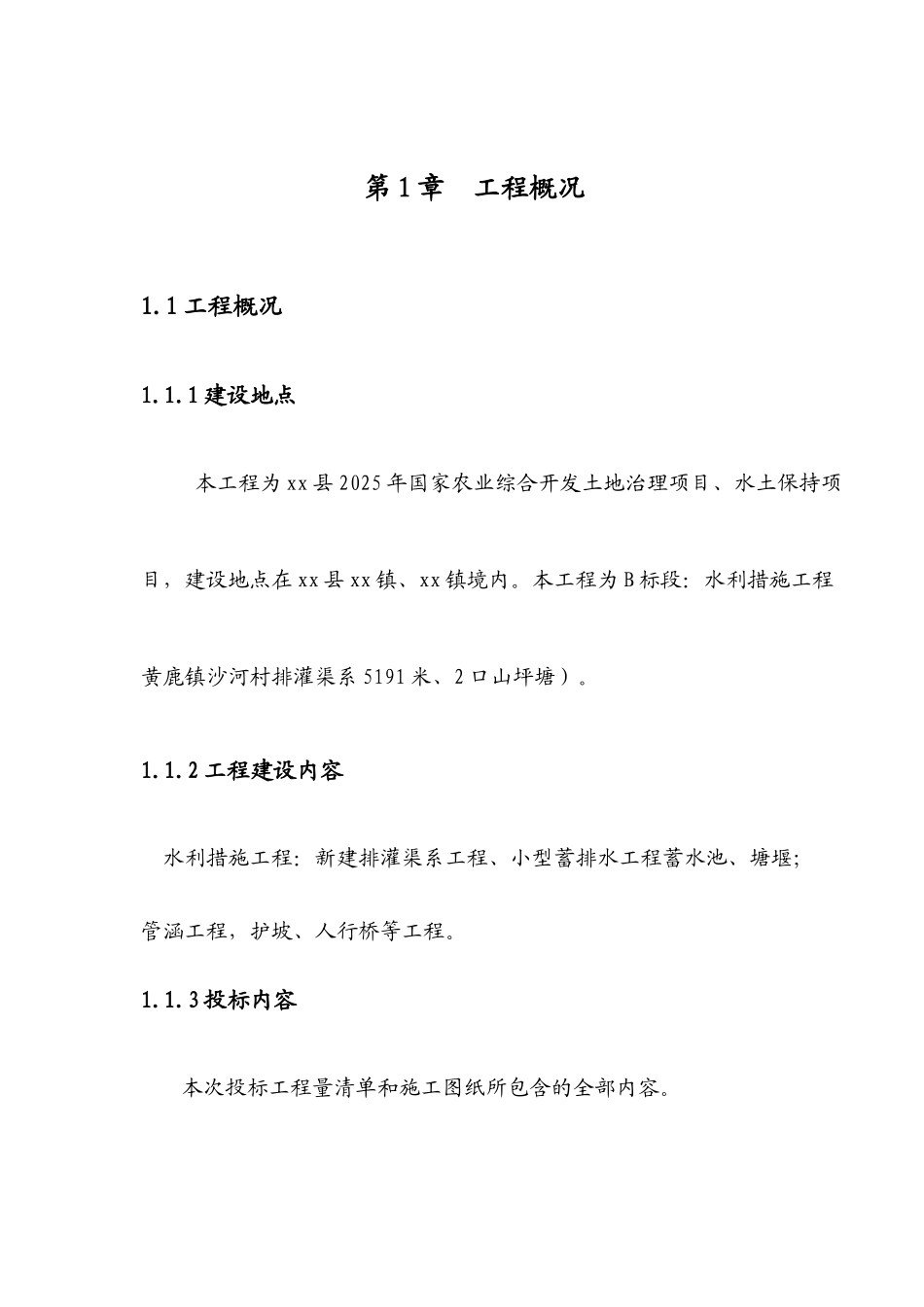

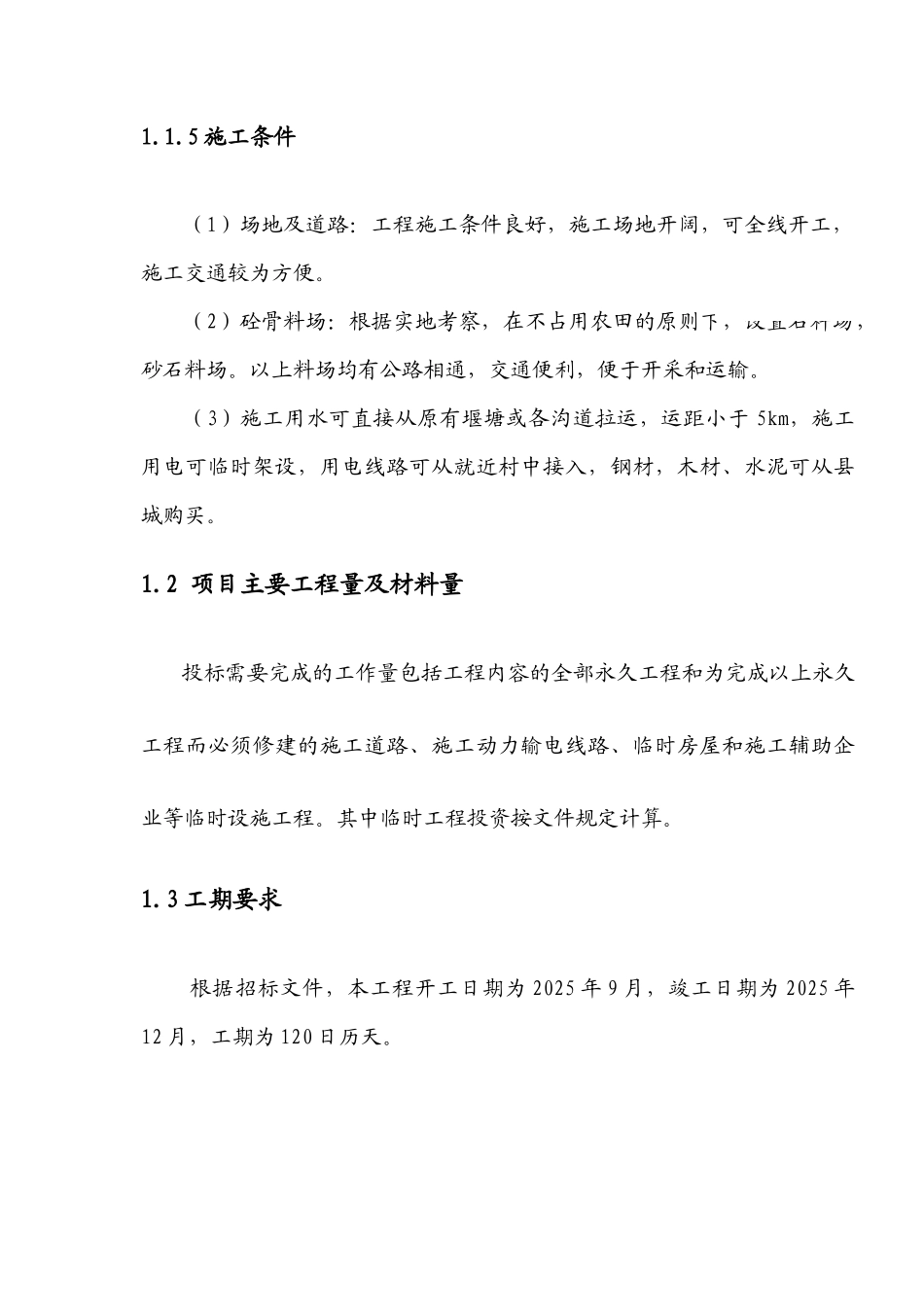

目 录第 1 章 工程概况第 2 章 编制说明第 3 章 施工总布置第 4 章 施工进度计划第 5 章 施工准备及施工组织管理体系第 6 章 施工方案与技术措施第 7 章 确保工程质量和工期的措施第 8 章 项目组织机构第 9 章 技术供应计划第 10 章 雨季施工措施第 11 章 安全保证体系、文明施工及环保措施第 12 章 其他应说明的事项 附表:一~六第 1 章 工程概况1.1 工程概况1.1.1 建设地点本工程为 xx 县 2025 年国家农业综合开发土地治理项目、水土保持项目,建设地点在 xx 县 xx 镇、xx 镇境内。本工程为 B 标段:水利措施工程黄鹿镇沙河村排灌渠系 5191 米、2 口山坪塘)。 1.1.2 工程建设内容水利措施工程:新建排灌渠系工程、小型蓄排水工程蓄水池、塘堰;管涵工程,护坡、人行桥等工程。1.1.3 投标内容本次投标工程量清单和施工图纸所包含的全部内容。1.1.5 施工条件(1)场地及道路:工程施工条件良好,施工场地开阔,可全线开工,施工交通较为方便。(2)砼骨料场:根据实地考察,在不占用农田的原则下,设置石料场,砂石料场。以上料场均有公路相通,交通便利,便于开采和运输。(3)施工用水可直接从原有堰塘或各沟道拉运,运距小于 5km,施工用电可临时架设,用电线路可从就近村中接入,钢材,木材、水泥可从县城购买。1.2 项目主要工程量及材料量投标需要完成的工作量包括工程内容的全部永久工程和为完成以上永久工程而必须修建的施工道路、施工动力输电线路、临时房屋和施工辅助企业等临时设施工程。其中临时工程投资按文件规定计算。1.3 工期要求根据招标文件,本工程开工日期为 2025 年 9 月,竣工日期为 2025 年12 月,工期为 120 日历天。1.4 工程地质条件工程区地质条件良好,不存在不良的地质问题。1.5 天然建筑材料工程所需的砂子、砾石、块石根据施工条件中的场地或业主指定的料场购买运输。1.6 工程建设标准1、建设标准(1)引水渠设计灌溉保证率取枯水年 P=75%,(2)水工建筑物渠系工程 5191m 米,清淤泥 984m³,挖土方 2708m³,挖泥岩 580m³,挖砂岩 20m³,回填夯实 1024m³,打光 25㎡,M10 水泥砂浆抹面 9089㎡,M7.5水泥砂浆砌砖 1738m³,C15 砼底板 263m³,C20 钢筋砼预制件,M7.5 浆砌C30 砼预应力空心板,管涵,小型蓄排水工程,C20 砼护坡,C20 截流墙,山坪塘 2 口。1.7 现场施工条件1、交通条件项目区交通条件较需...
