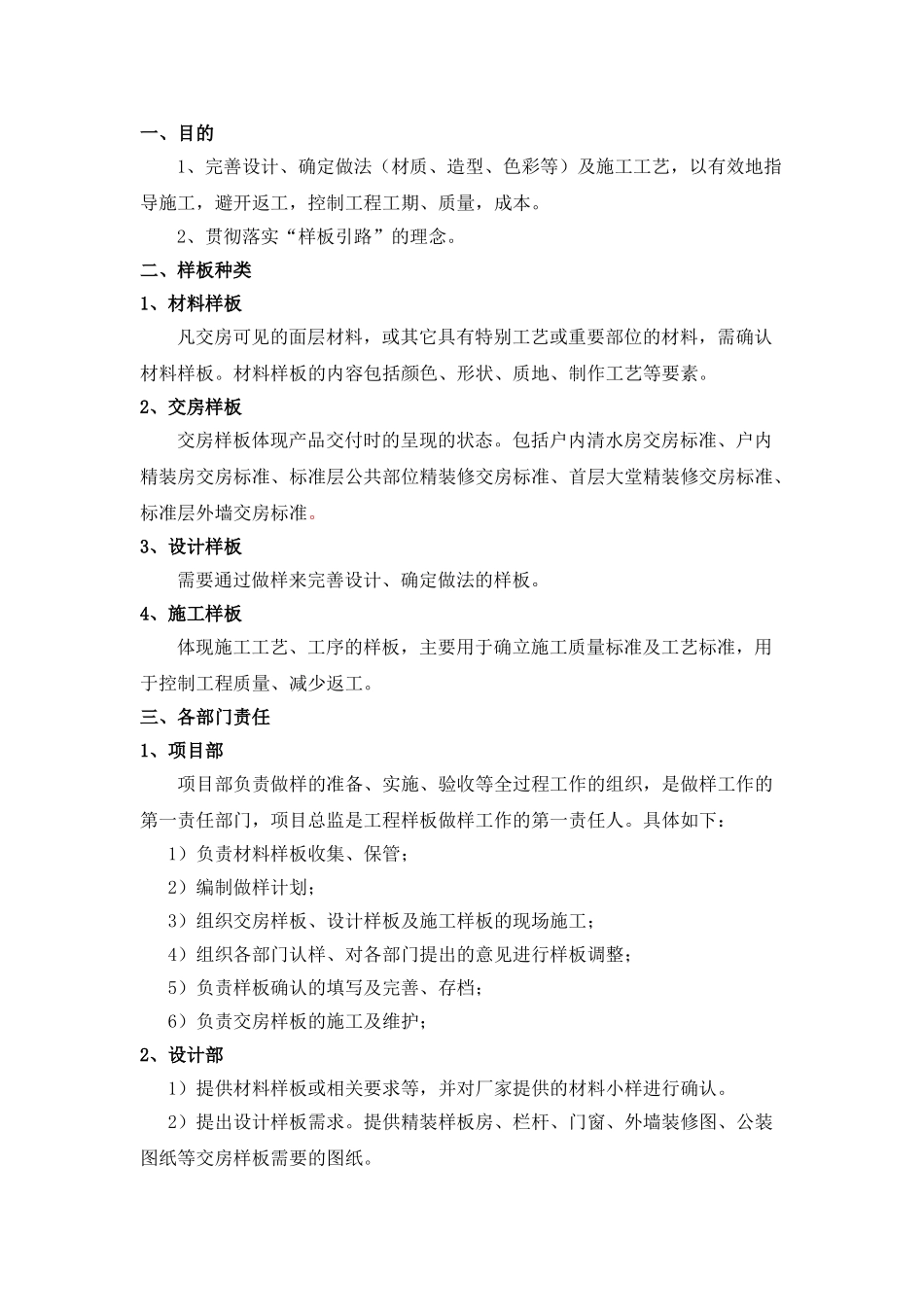

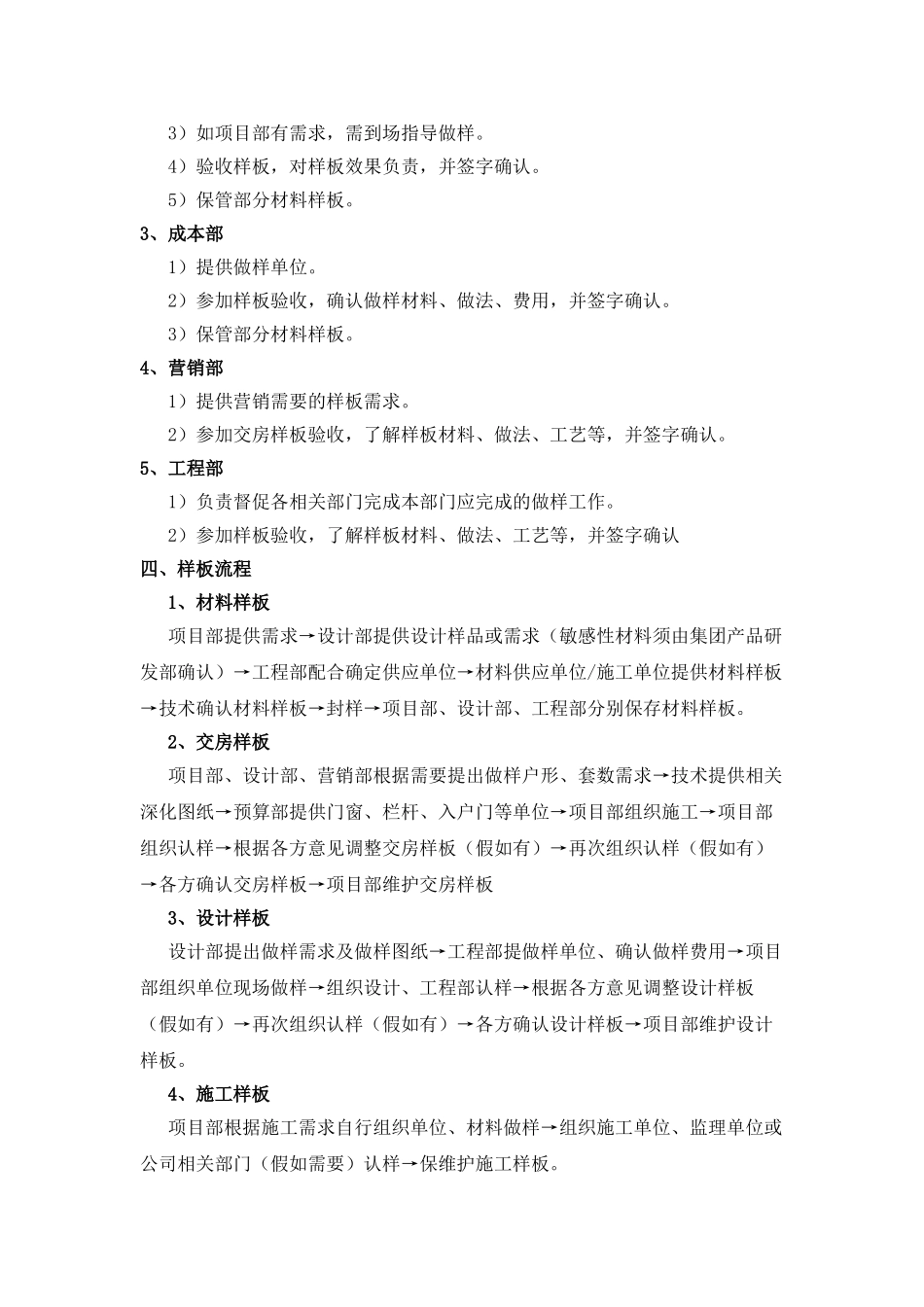

样板管理作业指引编制: 日期: 审核: 日期: 批准: 日期: 修订记录日期修订状态修改内容修改人审核人批准人一、目的1、完善设计、确定做法(材质、造型、色彩等)及施工工艺,以有效地指导施工,避开返工,控制工程工期、质量,成本。2、贯彻落实“样板引路”的理念。二、样板种类1、材料样板凡交房可见的面层材料,或其它具有特别工艺或重要部位的材料,需确认材料样板。材料样板的内容包括颜色、形状、质地、制作工艺等要素。2、交房样板交房样板体现产品交付时的呈现的状态。包括户内清水房交房标准、户内精装房交房标准、标准层公共部位精装修交房标准、首层大堂精装修交房标准、标准层外墙交房标准。3、设计样板需要通过做样来完善设计、确定做法的样板。4、施工样板体现施工工艺、工序的样板,主要用于确立施工质量标准及工艺标准,用于控制工程质量、减少返工。三、各部门责任1、项目部项目部负责做样的准备、实施、验收等全过程工作的组织,是做样工作的第一责任部门,项目总监是工程样板做样工作的第一责任人。具体如下:1)负责材料样板收集、保管;2)编制做样计划;3)组织交房样板、设计样板及施工样板的现场施工;4)组织各部门认样、对各部门提出的意见进行样板调整;5)负责样板确认的填写及完善、存档;6)负责交房样板的施工及维护;2、设计部1)提供材料样板或相关要求等,并对厂家提供的材料小样进行确认。2)提出设计样板需求。提供精装样板房、栏杆、门窗、外墙装修图、公装图纸等交房样板需要的图纸。3)如项目部有需求,需到场指导做样。4)验收样板,对样板效果负责,并签字确认。5)保管部分材料样板。3、成本部1)提供做样单位。2)参加样板验收,确认做样材料、做法、费用,并签字确认。3)保管部分材料样板。4、营销部1)提供营销需要的样板需求。2)参加交房样板验收,了解样板材料、做法、工艺等,并签字确认。5、工程部1)负责督促各相关部门完成本部门应完成的做样工作。2)参加样板验收,了解样板材料、做法、工艺等,并签字确认四、样板流程1、材料样板项目部提供需求→设计部提供设计样品或需求(敏感性材料须由集团产品研发部确认)→工程部配合确定供应单位→材料供应单位/施工单位提供材料样板→技术确认材料样板→封样→项目部、设计部、工程部分别保存材料样板。2、交房样板项目部、设计部、营销部根据需要提出做样户形、套数需求→技术提供相关深化图纸→预算部提供门窗、栏杆、入户门等单位→项目...
