新建 xx 大桥钢桁梁浮拖施工技术总结1 概述1
1 工程概况新建 xx 特大桥按三级航道标准 8m 净高设计,在既有铁路桥的下游 25m 处
主跨采纳8 孔 Lp=62
8m 下承式钢桁梁(38#~46#墩),其中由我公司承建的有 3 孔(43#~46#墩)
钢桁梁计算跨度为 62
8m,主桁全长 63
主桁采纳三角桁式,桁高 11m,主桁中心距 5
75m,节间长 7
85m,主桁杆件均采纳焊接 H 形杆件,最大板厚 32mm,主桁杆件宽为460mm
具体尺寸见图 1
纵、横梁采纳不等高焊接工字形截面,纵梁较横梁低一根枕木高度,纵梁高 800mm,横梁高 1240mm
上、下平纵联均采纳交叉形,杆件为焊接工字形截面,由上、下两节点板通过连接角钢与主桁相连接,在跨中下平纵联处设置制动连接系一副
为保证行人安全,在主桁外侧设置单侧人行道,主桁内侧设双侧员工走道和枕间步行板
为便于钢梁的检查和维修,主桁的两端斜杆设有斜梯,上弦杆设有检查走道,下弦设有悬挂活动吊车
每孔梁主桁重 1137
85kN,联结系重 271
32kN,桥面系重 607
02kN,高强度螺栓重72
86kN,支座重 61
07kN,人行道桥面重 300
01kN,检查设备重 63
59kN,总重计2513
最大杆件重量 46
56kN(跨中上弦杆,长 15
本梁轨底至支承垫石顶距离 1976mm,支承垫石顶至端节点中心线距离 895mm
在大桥上游 7
2km 处建有蚌埠节制闸,平常闸门关闭,河面水流平缓,水流速度 υ<1m/s
施工水位标高为 11
0,钢桁梁拖拉时的梁底标高为 29

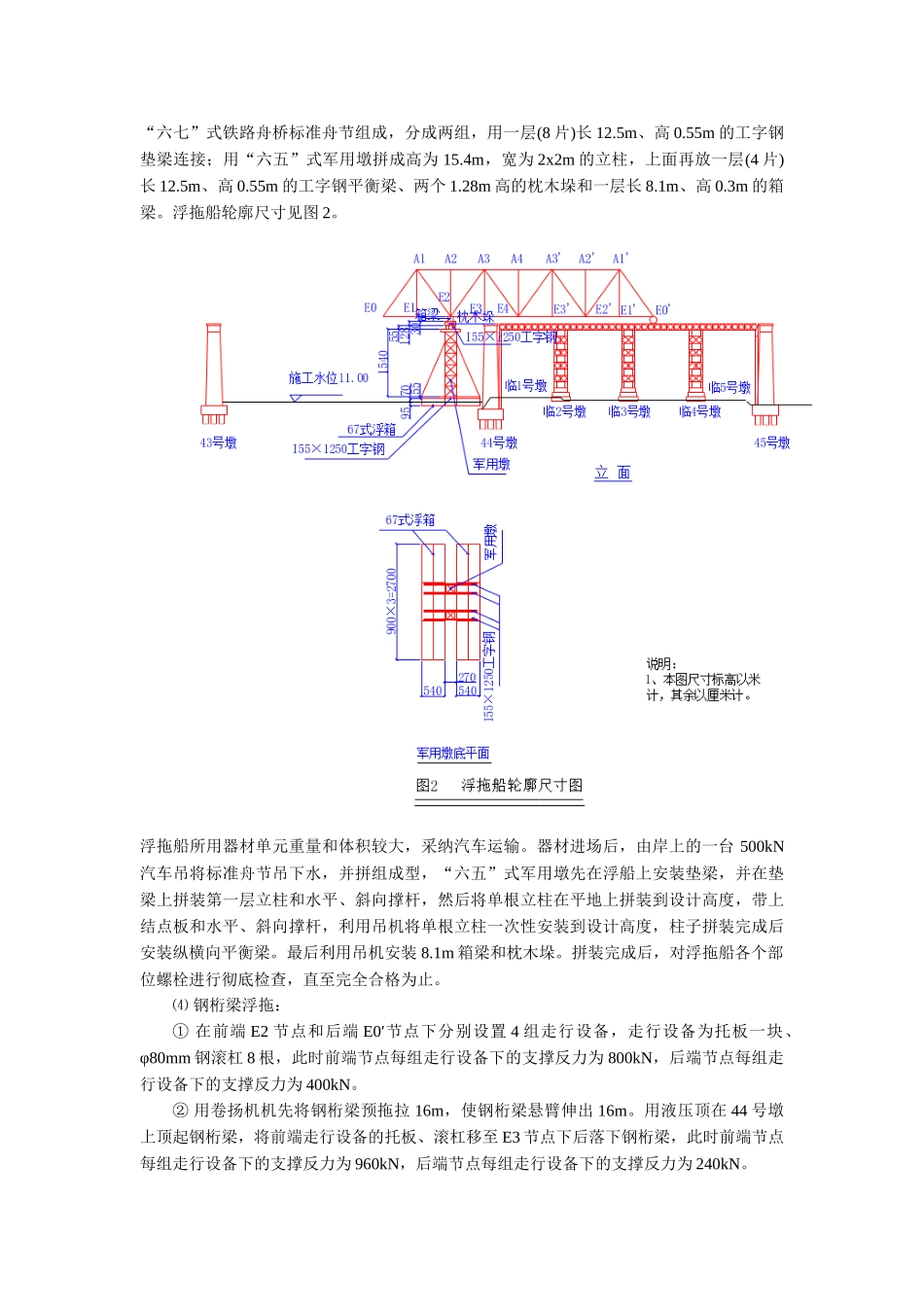

2 施工方案⑴ 根据现场的地形、河道情况等特点,对 43 号~44 号墩之间的钢桁梁采纳浮拖法架设
浮拖架设法是以浮船为载体,浮拖架设

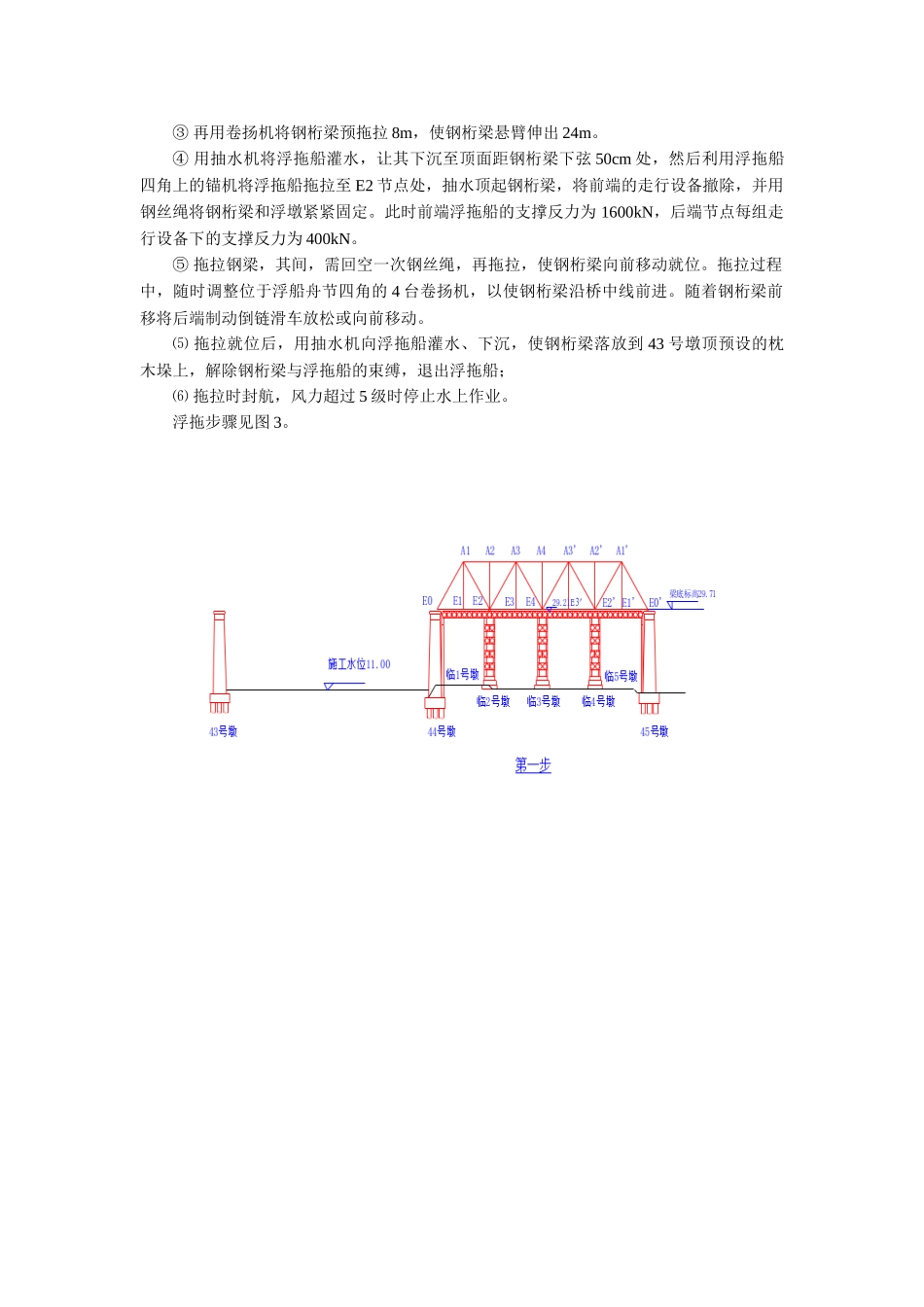

此法是将钢桁梁组拼后,经过纵拖使一端伸出河岸膺架、
