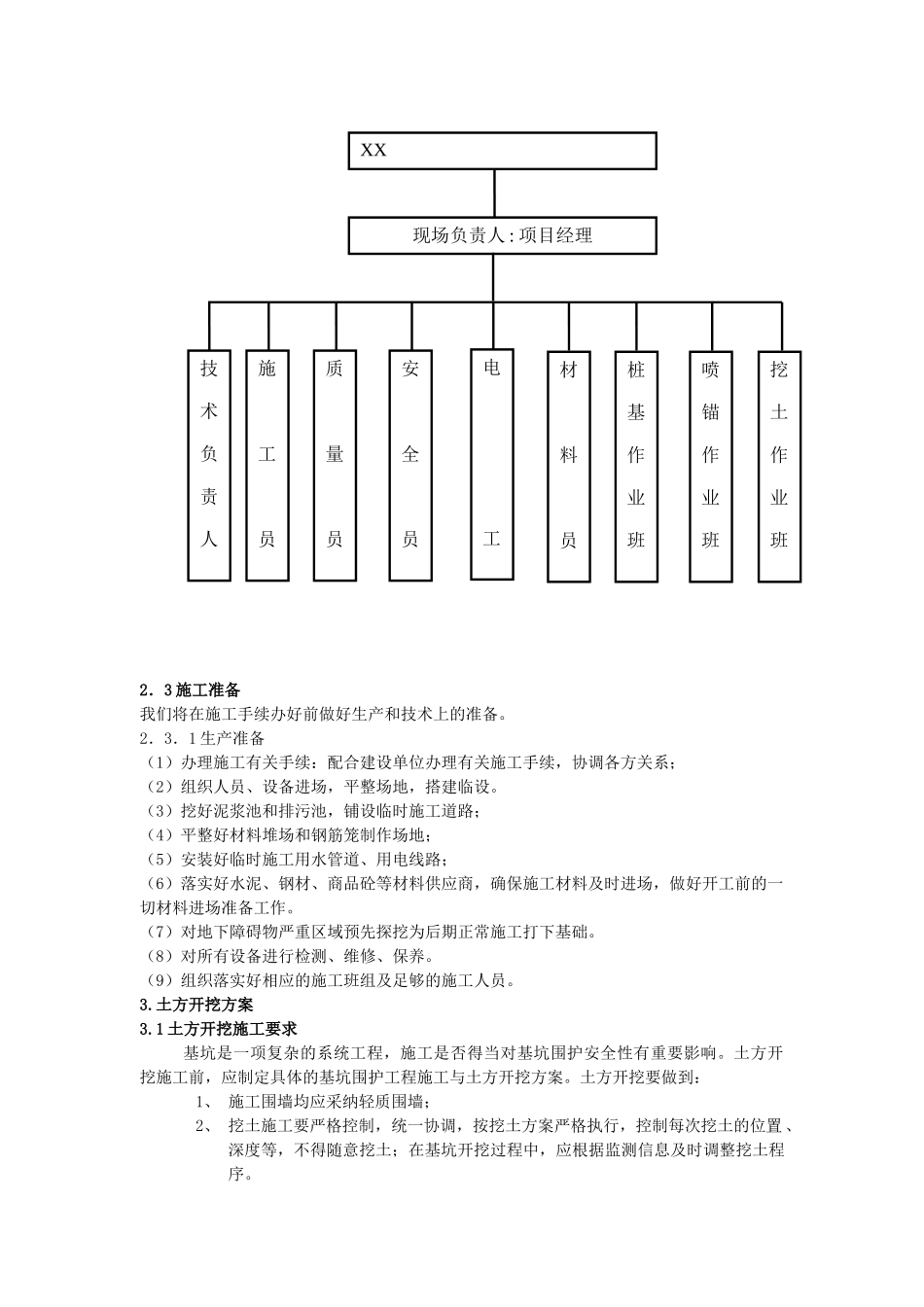

1.工程概述1.1 工程概况XX(XX 安置房工程)一期工程处于 XX 环城西路与车站路交汇处。总建筑面积为 70541㎡,其中地下 1 层;23,29#楼 11 层;24,30#楼 15 层;6,15,25,31#楼 18 层,建筑高度分别为 23,29#楼 37.2 米;24,30#楼 48.8 米;6,15,25,31#楼 57.5 米。框架剪力墙结构,建筑结构安全等级为二级,本工程建设单位:XX 开发有限公司设计单位:XX勘察单位:XX施工单位:XX监理单位:XXXX本工程±0.000 相当于黄海高程 5.100m,自然地坪相对标高-0.700~-1.5m(6#、15#楼平 均 高 程 -1.200m,25# 楼 平 均 高 程 -1.6m,31# 平 均 高 程 -0.98m,23 、 24# 楼 平 均 高 程 -1.3m,30#、29#楼平均高程-0.7m,1#地下室平均高程为-1.5m)。1#地下室底板垫层标高为-5.950(开挖深度 4.45m)。25#、30#楼基础底板垫层底标高分别为-5.75 m、-5.65 m (开挖深度 4.25m、4.15m)。23#、24#、31#、6#、15#、29#楼基础底板垫层底标高均为为-3.2 m (开挖深度分别为 1.9m、1.9m、2.22m、2m、2m、2.1m)。工程开挖分三个阶段性开挖,第一阶段待 6#楼、15#楼及商铺管桩打完后立即开始开挖土 6#楼、中间的商铺、15#楼,再是服务用房,第二阶段管桩打完后先开始从基坑较深的 30#、25#、1#地下室进行开挖,待 30#、25#、1#地下室一层平面完成后,依次开挖 29#楼、23 楼、24#楼、314#及商铺。1.2 周边环境条件基坑距离西侧围墙最近处约 6m,29-31#楼基坑距离北侧围墙最近处约 15m ,6#楼南侧距离围墙最近处 3m。1.3 工程地质条件场地为浙北平原地貌单元,基坑开挖影响深度范围内土层参见《XXXX 安置房(一)岩土工程地质勘察报告》。1.4 编制依据(1)XX 提供的图纸,XX 提供的岩土勘察报告。(2)国家有关法律、法规、质量、标准及施工法律规范及国家、地方有关法律规范和设计要求执行。a)《测量法律规范(GBJ50026-2025)》b)《建筑桩基技术法律规范(JGJ94-2025)》c)《建筑地基基础设计法律规范(GB50010-2025)》d)《地基与基础工程施工质量验收法律规范(GB50202-2025)》e)《建筑桩基检测技术法律规范(JGJ106-2025、J256-2025)》f)《浙江省建筑标准设计结构图集 钻孔灌注桩》(2025 浙 G23)g)《锚杆喷射混凝土支护法律规范》GB50086-2001(3)我公司 IS9001 质量体系程序文件、质量手册、技术标准、企业工法和作业指导书。2. 施工部署1#地下室、25#、30#楼...
