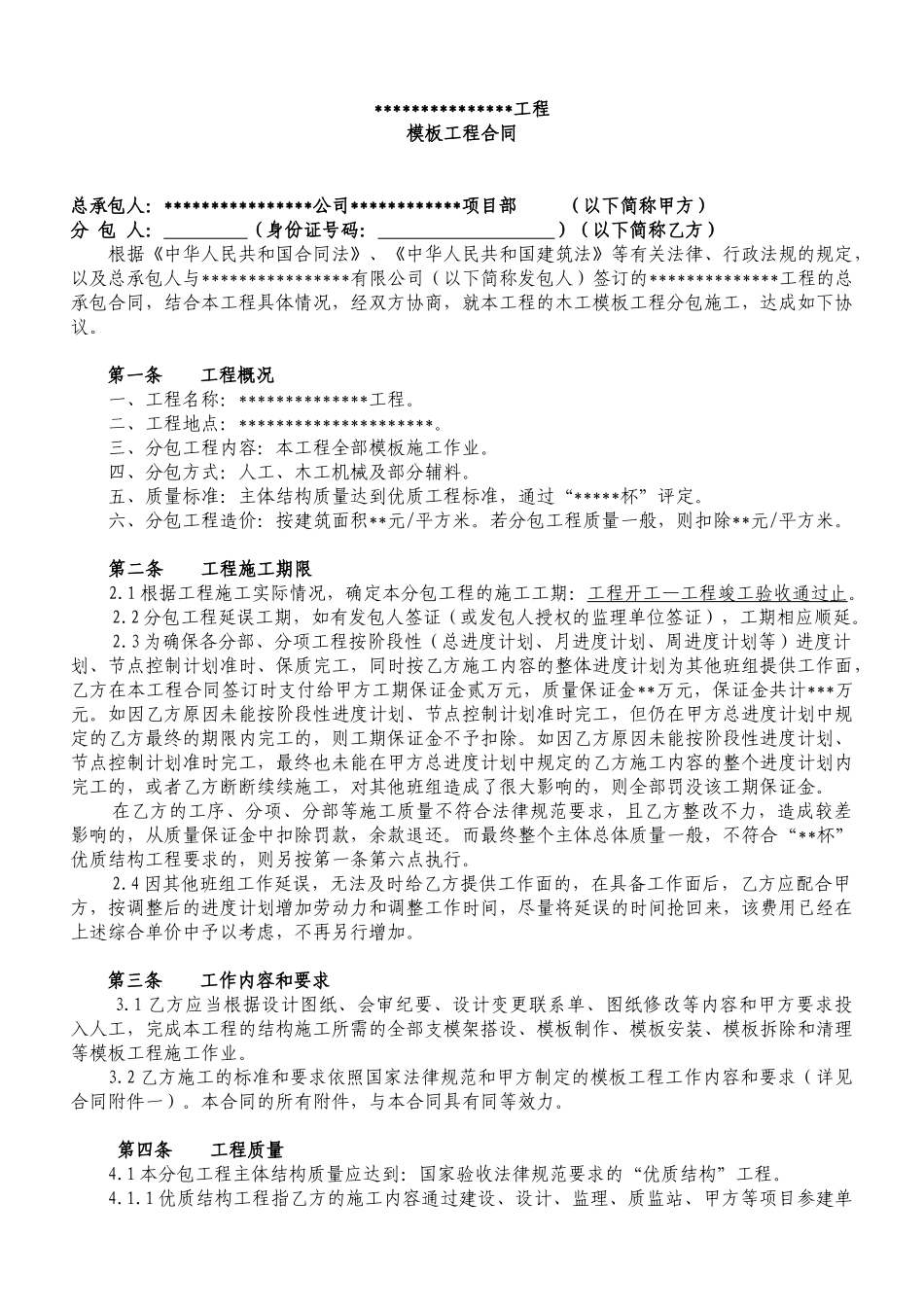

***************工程模板工程合同总承包人:****************公司************项目部 (以下简称甲方)分 包 人: (身份证号码: )(以下简称乙方)根据《中华人民共和国合同法》、《中华人民共和国建筑法》等有关法律、行政法规的规定,以及总承包人与****************有限公司(以下简称发包人)签订的**************工程的总承包合同,结合本工程具体情况,经双方协商,就本工程的木工模板工程分包施工,达成如下协议
第一条 工程概况一、工程名称:**************工程
二、工程地点:*********************
三、分包工程内容:本工程全部模板施工作业
四、分包方式:人工、木工机械及部分辅料
五、质量标准:主体结构质量达到优质工程标准,通过“*****杯”评定
六、分包工程造价:按建筑面积**元/平方米
若分包工程质量一般,则扣除**元/平方米
第二条 工程施工期限2
1 根据工程施工实际情况,确定本分包工程的施工工期:工程开工—工程竣工验收通过止
2 分包工程延误工期,如有发包人签证(或发包人授权的监理单位签证),工期相应顺延
3 为确保各分部、分项工程按阶段性(总进度计划、月进度计划、周进度计划等)进度计划、节点控制计划准时、保质完工,同时按乙方施工内容的整体进度计划为其他班组提供工作面,乙方在本工程合同签订时支付给甲方工期保证金贰万元,质量保证金**万元,保证金共计***万元
如因乙方原因未能按阶段性进度计划、节点控制计划准时完工,但仍在甲方总进度计划中规定的乙方最终的期限内完工的,则工期保证金不予扣除
如因乙方原因未能按阶段性进度计划、节点控制计划准时完工,最终也未能在甲方总进度计划中规定的乙方施工内容的整个进度计划内完工的,或者乙方断断续续施工,对其他班组造成了很大影响的,则全部罚
