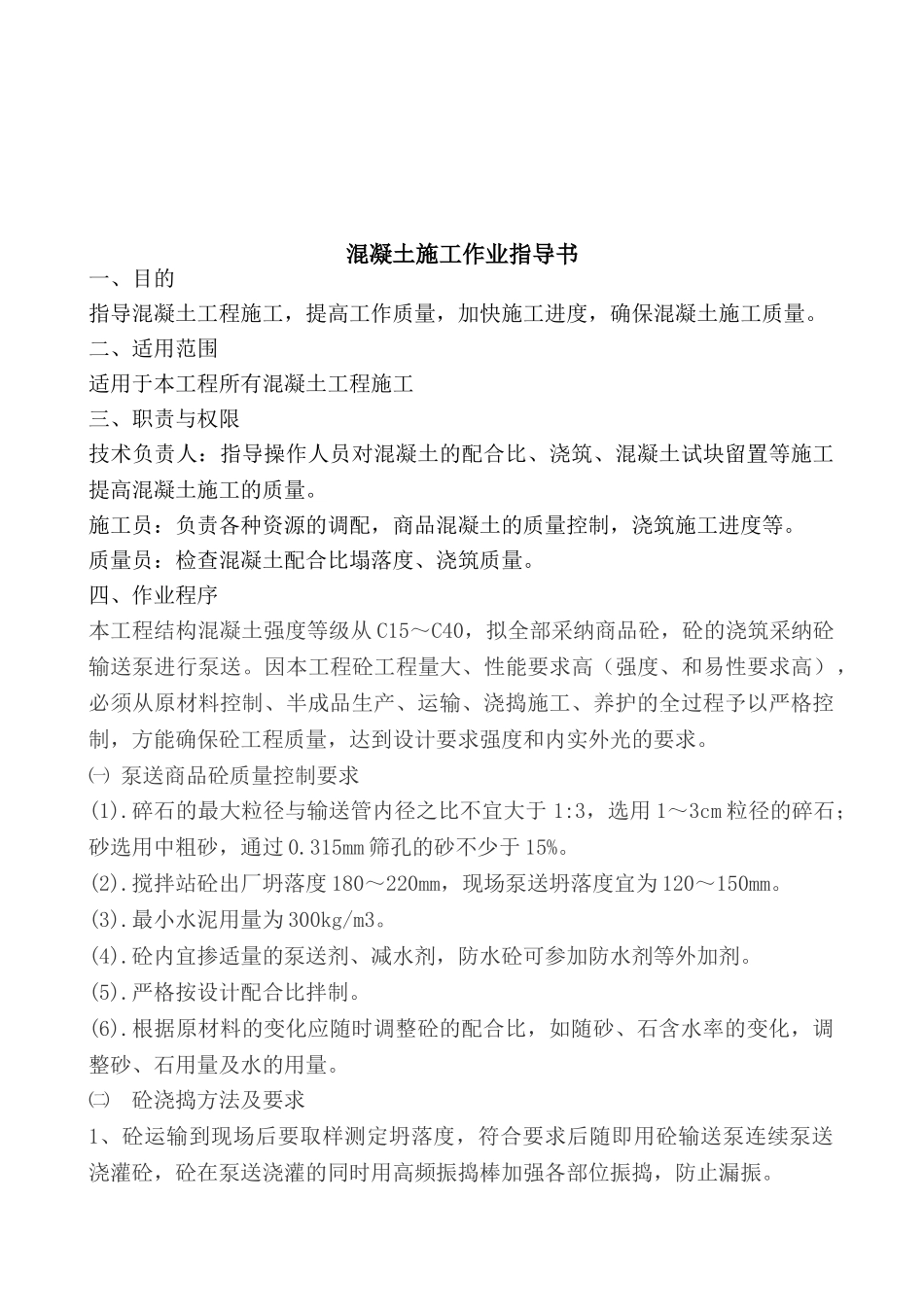

**汽车有限公司**基地总部研发中心混凝土工程作业指导书批 准:审 核:编 制:单 位: 日 期: 混凝土施工作业指导书一、目的指导混凝土工程施工,提高工作质量,加快施工进度,确保混凝土施工质量
二、适用范围适用于本工程所有混凝土工程施工三、职责与权限技术负责人:指导操作人员对混凝土的配合比、浇筑、混凝土试块留置等施工提高混凝土施工的质量
施工员:负责各种资源的调配,商品混凝土的质量控制,浇筑施工进度等
质量员:检查混凝土配合比塌落度、浇筑质量
四、作业程序本工程结构混凝土强度等级从 C15~C40,拟全部采纳商品砼,砼的浇筑采纳砼输送泵进行泵送
因本工程砼工程量大、性能要求高(强度、和易性要求高),必须从原材料控制、半成品生产、运输、浇捣施工、养护的全过程予以严格控制,方能确保砼工程质量,达到设计要求强度和内实外光的要求
㈠ 泵送商品砼质量控制要求(1)
碎石的最大粒径与输送管内径之比不宜大于 1:3,选用 1~3cm 粒径的碎石;砂选用中粗砂,通过 0
315mm 筛孔的砂不少于 15%
搅拌站砼出厂坍落度 180~220mm,现场泵送坍落度宜为 120~150mm
最小水泥用量为 300kg/m3
砼内宜掺适量的泵送剂、减水剂,防水砼可参加防水剂等外加剂
严格按设计配合比拌制
根据原材料的变化应随时调整砼的配合比,如随砂、石含水率的变化,调整砂、石用量及水的用量
㈡ 砼浇捣方法及要求1、砼运输到现场后要取样测定坍落度,符合要求后随即用砼输送泵连续泵送浇灌砼,砼在泵送浇灌的同时用高频振捣棒加强各部位振捣,防止漏振

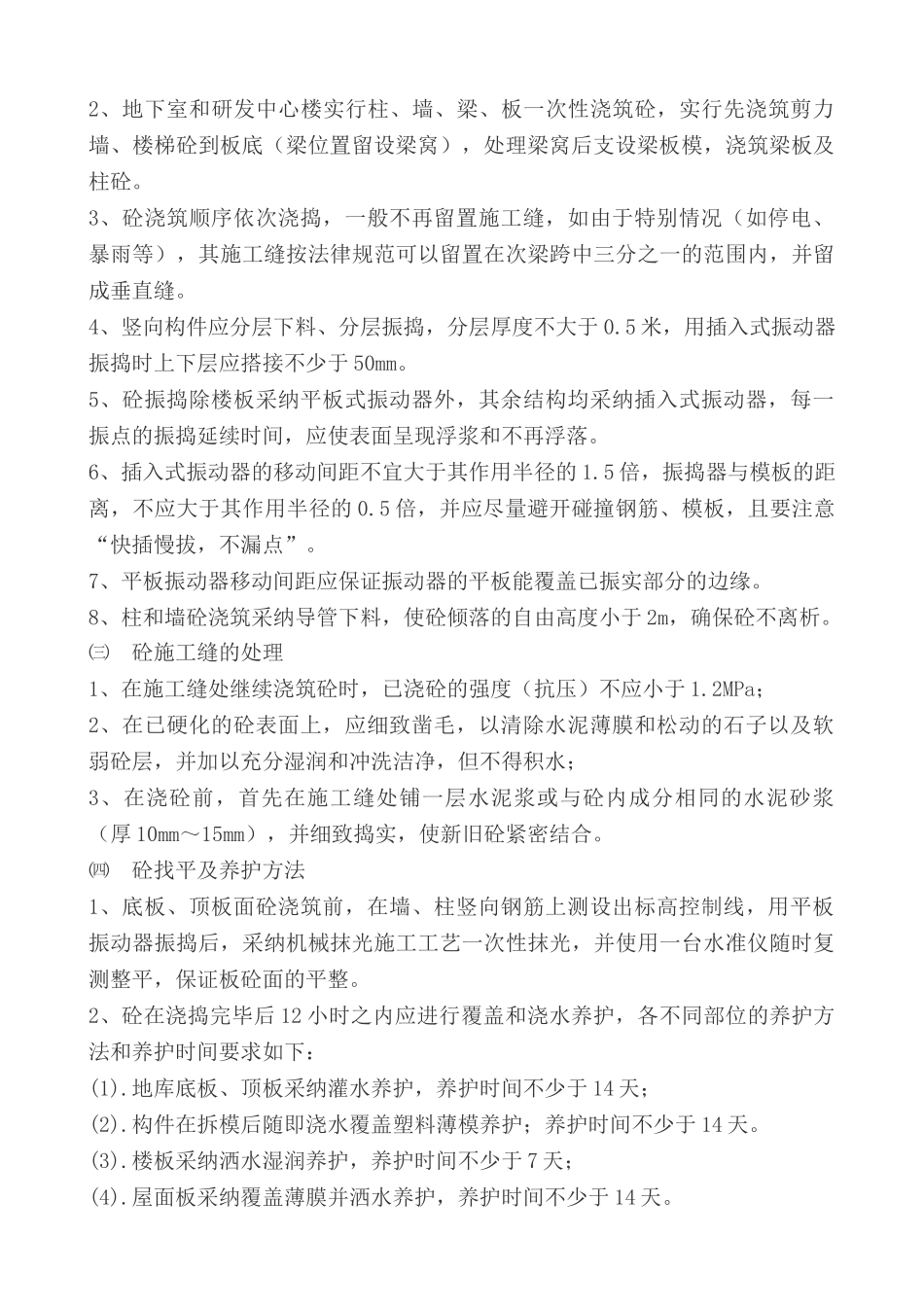

2、地下室和研发中心楼实行柱、墙、梁、板一次性浇筑砼,实行先浇筑剪力墙、楼梯砼到板底(梁位置留设梁窝),处理梁窝后支设梁板模,浇筑梁板及柱砼
3、砼浇筑顺序依次浇捣,一般不再留置施工缝,如由于特别情况(如停电、暴雨等),
