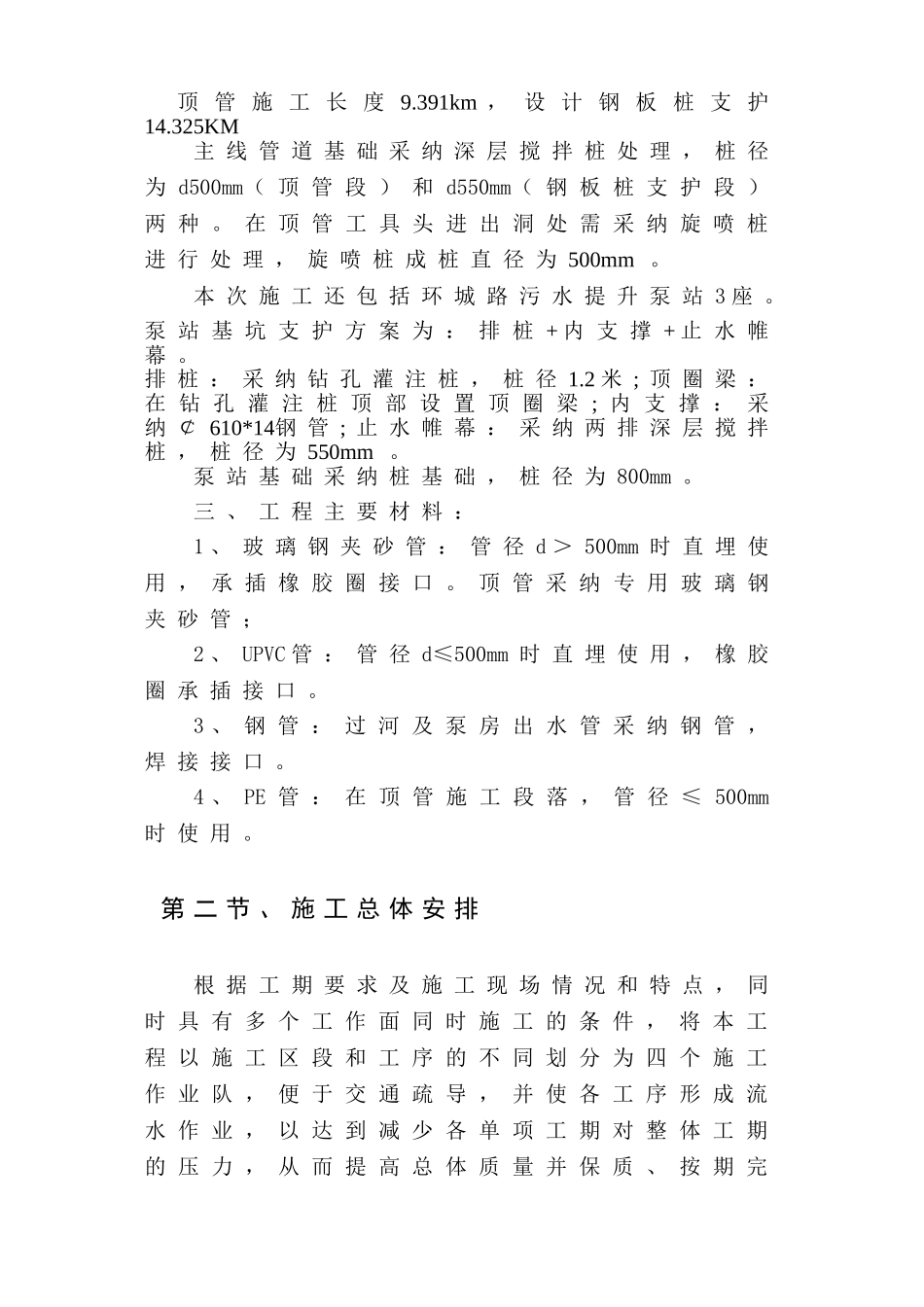

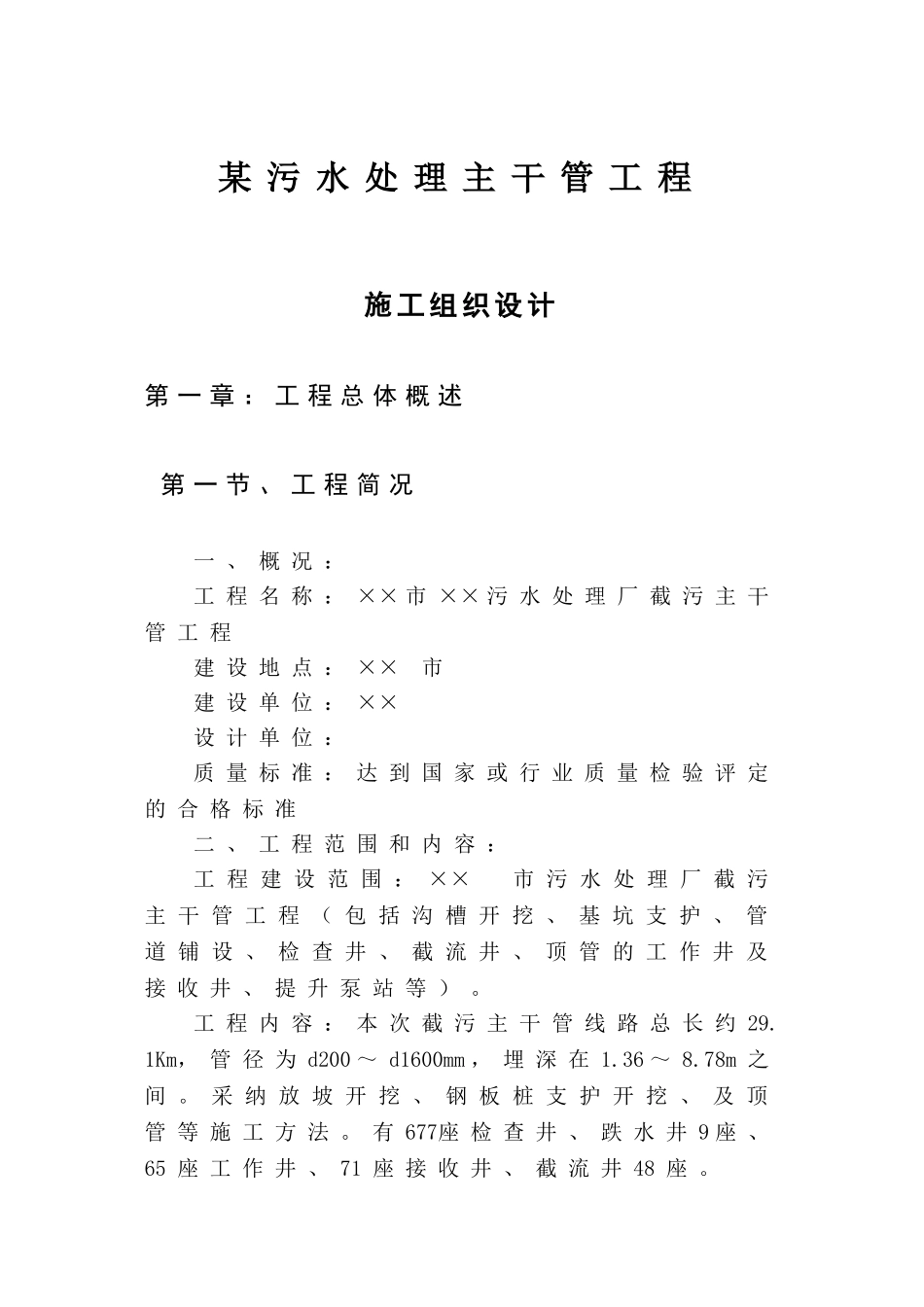

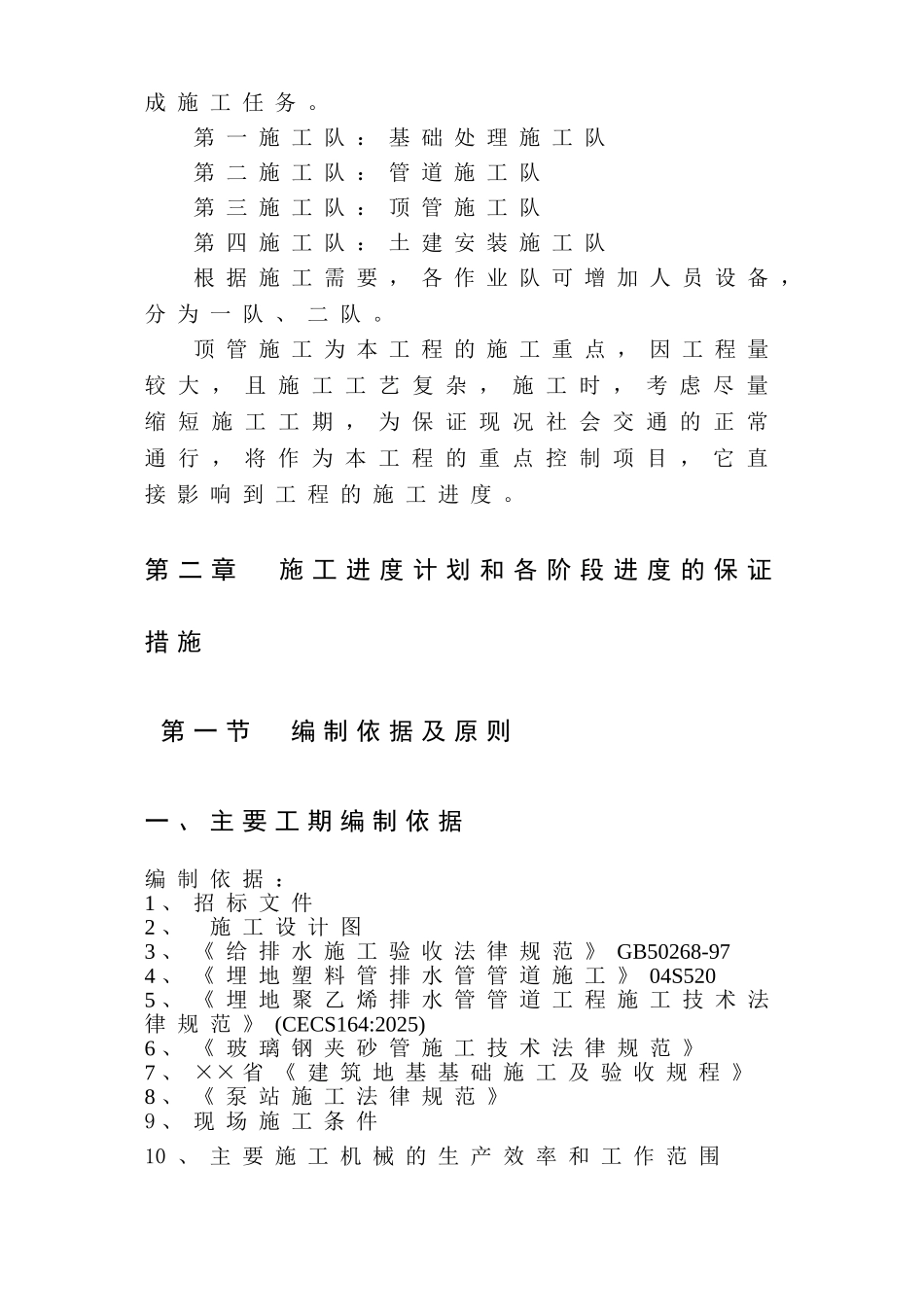

某 污 水 处 理 主 干 管 工 程施 工 组 织 设 计第 一 章 : 工 程 总 体 概 述第 一 节 、 工 程 简 况一 、 概 况 :工 程 名 称 : ×× 市 ×× 污 水 处 理 厂 截 污 主 干管 工 程建 设 地 点 : ×× 市建 设 单 位 : ××设 计 单 位 :质 量 标 准 : 达 到 国 家 或 行 业 质 量 检 验 评 定的 合 格 标 准二 、 工 程 范 围 和 内 容 :工 程 建 设 范 围 : ×× 市 污 水 处 理 厂 截 污主 干 管 工 程 ( 包 括 沟 槽 开 挖 、 基 坑 支 护 、 管道 铺 设 、 检 查 井 、 截 流 井 、 顶 管 的 工 作 井 及接 收 井 、 提 升 泵 站 等 ) 。工 程 内 容 : 本 次 截 污 主 干 管 线 路 总 长 约 29.1Km, 管 径 为 d200 ~ d1600mm , 埋 深 在 1.36 ~ 8.78m 之间 。 采 纳 放 坡 开 挖 、 钢 板 桩 支 护 开 挖 、 及 顶管 等 施 工 方 法 。 有 677座 检 查 井 、 跌 水 井 9 座 、65 座 工 作 井 、 71 座 接 收 井 、 截 流 井 48 座 。顶 管 施 工 长 度 9.391km , 设 计 钢 板 桩 支 护14.325KM主 线 管 道 基 础 采 纳 深 层 搅 拌 桩 处 理 , 桩 径为 d500mm( 顶 管 段 ) 和 d550mm( 钢 板 桩 支 护 段 )两 种 。 在 顶 管 工 具 头 进 出 洞 处 需 采 纳 旋 喷 桩进 行 处 理 , 旋 喷 桩 成 桩 直 径 为 500mm 。本 次 施 工 还 包 括 环 城 路 污 水 提 升 泵 站 3 座 。泵 站 基 坑 支 护 方 案 为 : 排 桩 + 内 支 撑 + 止 水 帷幕 。排 桩 : 采 纳 钻 孔 灌 注 桩 , 桩 径 1.2 米 ; 顶 圈 梁 :在 钻 孔 灌 注 桩 顶 部 设 置 顶 圈 梁 ; 内 支 撑 : 采纳 ¢ 610*14钢 管 ; 止 水 帷 幕 : 采 纳 两 排 深 层 搅 拌桩 , 桩 径 为 550mm 。泵 站 基 础 采 纳 桩 基 础 , 桩 径 为 800mm 。三 、 工 程 主 要 材 料 :1 、 玻 璃 钢 夹 砂 管 : 管 径 d > 500mm 时 直 埋 使用 , 承 插 橡 胶 圈 接 口...
