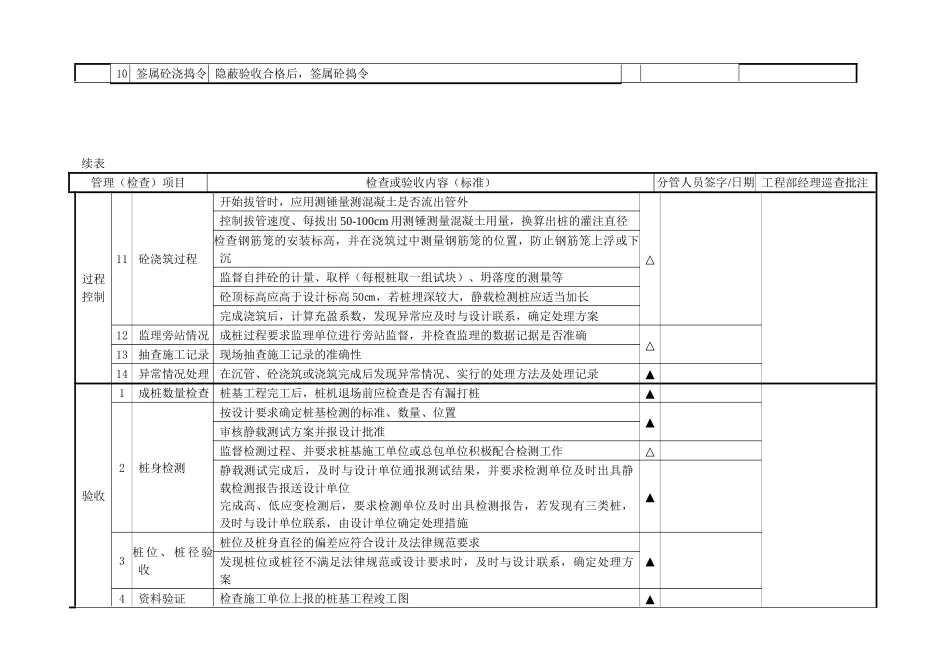

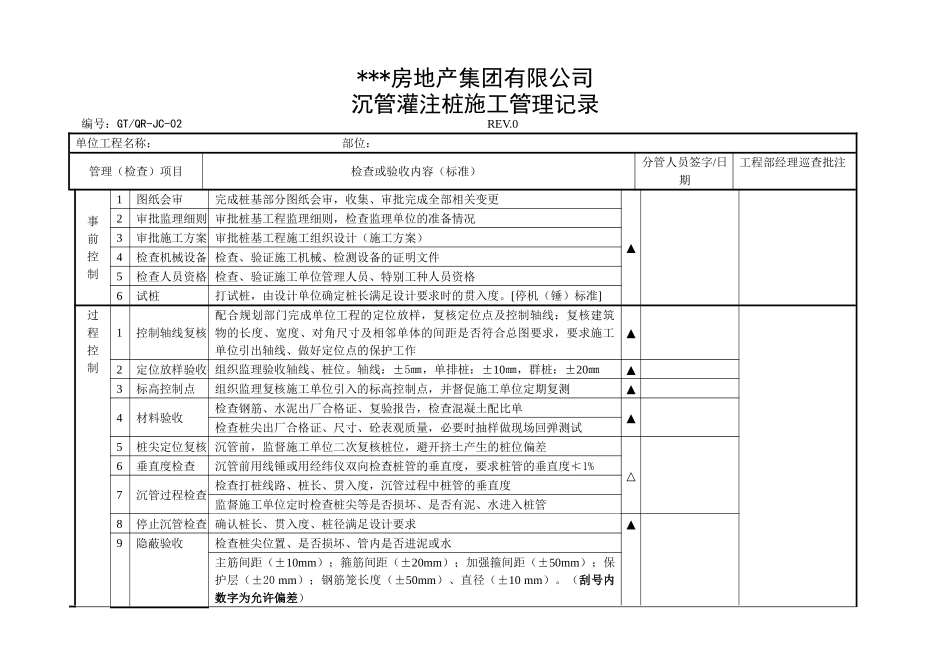

***房地产集团有限公司沉管灌注桩施工管理记录编号:GT/QR-JC-02 REV.0单位工程名称: 部位:管理(检查)项目检查或验收内容(标准)分管人员签字/日期工程部经理巡查批注事前控制1图纸会审完成桩基部分图纸会审,收集、审批完成全部相关变更▲2审批监理细则 审批桩基工程监理细则,检查监理单位的准备情况3审批施工方案 审批桩基工程施工组织设计(施工方案)4检查机械设备 检查、验证施工机械、检测设备的证明文件5检查人员资格 检查、验证施工单位管理人员、特别工种人员资格6试桩打试桩,由设计单位确定桩长满足设计要求时的贯入度。[停机(锤)标准]过程控制1控制轴线复核配合规划部门完成单位工程的定位放样,复核定位点及控制轴线:复核建筑物的长度、宽度、对角尺寸及相邻单体的间距是否符合总图要求,要求施工单位引出轴线、做好定位点的保护工作▲2定位放样验收 组织监理验收轴线、桩位。轴线:±5㎜,单排桩:±10㎜,群桩:±20㎜▲3标高控制点组织监理复核施工单位引入的标高控制点,并督促施工单位定期复测▲4材料验收检查钢筋、水泥出厂合格证、复验报告,检查混凝土配比单▲检查桩尖出厂合格证、尺寸、砼表观质量,必要时抽样做现场回弹测试5桩尖定位复核 沉管前,监督施工单位二次复核桩位,避开挤土产生的桩位偏差△6垂直度检查沉管前用线锤或用经纬仪双向检查桩管的垂直度,要求桩管的垂直度≮1%7沉管过程检查检查打桩线路、桩长、贯入度,沉管过程中桩管的垂直度监督施工单位定时检查桩尖等是否损坏、是否有泥、水进入桩管8停止沉管检查 确认桩长、贯入度、桩径满足设计要求▲9隐蔽验收检查桩尖位置、是否损坏、管内是否进泥或水主筋间距(±10mm);箍筋间距(±20mm);加强箍间距(±50mm);保护层(±20 mm);钢筋笼长度(±50mm)、直径(±10 mm)。(刮号内数字为允许偏差)10 签属砼浇捣令 隐蔽验收合格后,签属砼捣令续表管理(检查)项目检查或验收内容(标准)分管人员签字/日期 工程部经理巡查批注过程控制11砼浇筑过程开始拔管时,应用测锤量测混凝土是否流出管外△控制拔管速度、每拔出 50-100cm 用测锤测量混凝土用量,换算出桩的灌注直径 检查钢筋笼的安装标高,并在浇筑过中测量钢筋笼的位置,防止钢筋笼上浮或下沉监督自拌砼的计量、取样(每根桩取一组试块)、坍落度的测量等砼顶标高应高于设计标高 50㎝,若桩埋深较大,静载检测桩应适当加长完成浇筑后,计算充盈系数,发现异常应及...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

沉管灌注桩施工管理记录

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
