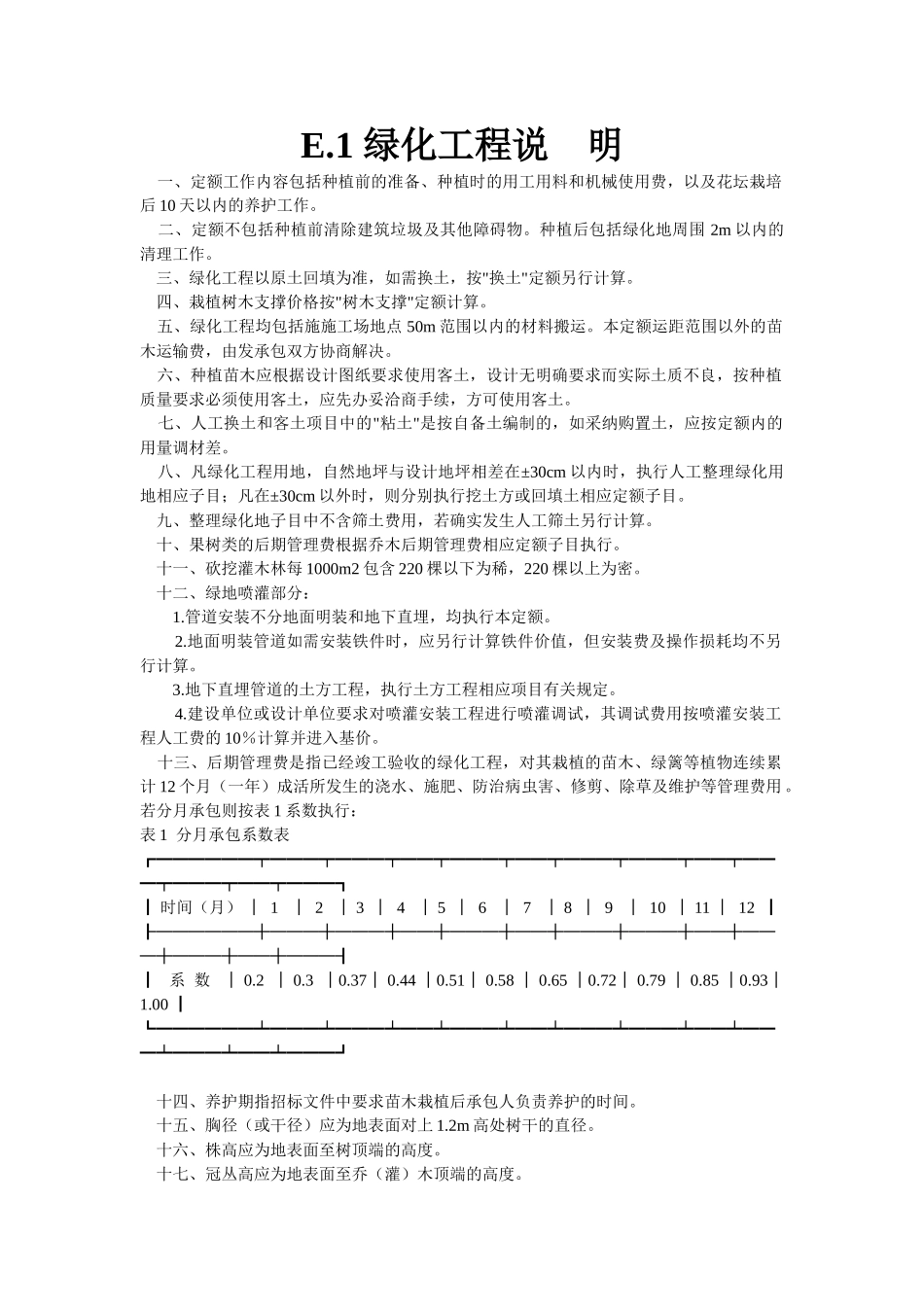

1 绿化工程说 明 一、定额工作内容包括种植前的准备、种植时的用工用料和机械使用费,以及花坛栽培后 10 天以内的养护工作
二、定额不包括种植前清除建筑垃圾及其他障碍物
种植后包括绿化地周围 2m 以内的清理工作
三、绿化工程以原土回填为准,如需换土,按"换土"定额另行计算
四、栽植树木支撑价格按"树木支撑"定额计算
五、绿化工程均包括施施工场地点 50m 范围以内的材料搬运
本定额运距范围以外的苗木运输费,由发承包双方协商解决
六、种植苗木应根据设计图纸要求使用客土,设计无明确要求而实际土质不良,按种植质量要求必须使用客土,应先办妥洽商手续,方可使用客土
七、人工换土和客土项目中的"粘土"是按自备土编制的,如采纳购置土,应按定额内的用量调材差
八、凡绿化工程用地,自然地坪与设计地坪相差在±30cm 以内时,执行人工整理绿化用地相应子目;凡在±30cm 以外时,则分别执行挖土方或回填土相应定额子目
九、整理绿化地子目中不含筛土费用,若确实发生人工筛土另行计算
十、果树类的后期管理费根据乔木后期管理费相应定额子目执行
十一、砍挖灌木林每 1000m2 包含 220 棵以下为稀,220 棵以上为密
十二、绿地喷灌部分: 1
管道安装不分地面明装和地下直埋,均执行本定额
地面明装管道如需安装铁件时,应另行计算铁件价值,但安装费及操作损耗均不另行计算
地下直埋管道的土方工程,执行土方工程相应项目有关规定
建设单位或设计单位要求对喷灌安装工程进行喷灌调试,其调试费用按喷灌安装工程人工费的 10%计算并进入基价
十三、后期管理费是指已经竣工验收的绿化工程,对其栽植的苗木、绿篱等植物连续累计 12 个月(一年)成活所发生的浇水、施肥、防治病虫害、修剪、除草及维护等管理费用

若分月承包则按表 1 系数执行:表 1 分月承包系数表┏━━━━━━┯
