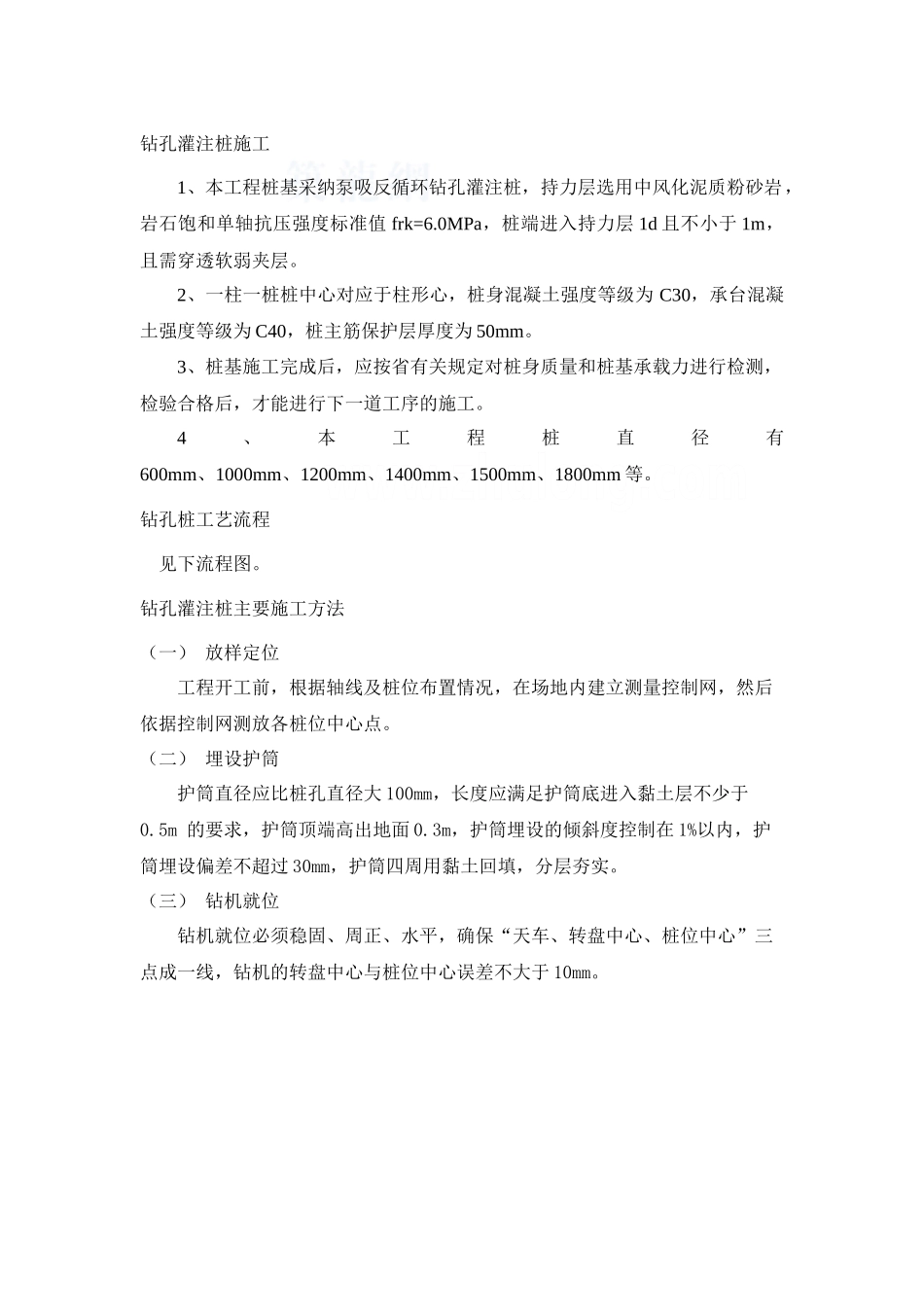

钻孔灌注桩施工1、本工程桩基采纳泵吸反循环钻孔灌注桩,持力层选用中风化泥质粉砂岩,岩石饱和单轴抗压强度标准值 frk=6
0MPa,桩端进入持力层 1d 且不小于 1m,且需穿透软弱夹层
2、一柱一桩桩中心对应于柱形心,桩身混凝土强度等级为 C30,承台混凝土强度等级为 C40,桩主筋保护层厚度为 50mm
3、桩基施工完成后,应按省有关规定对桩身质量和桩基承载力进行检测,检验合格后,才能进行下一道工序的施工
4、本工程桩直径有600mm、1000mm、1200mm、1400mm、1500mm、1800mm 等

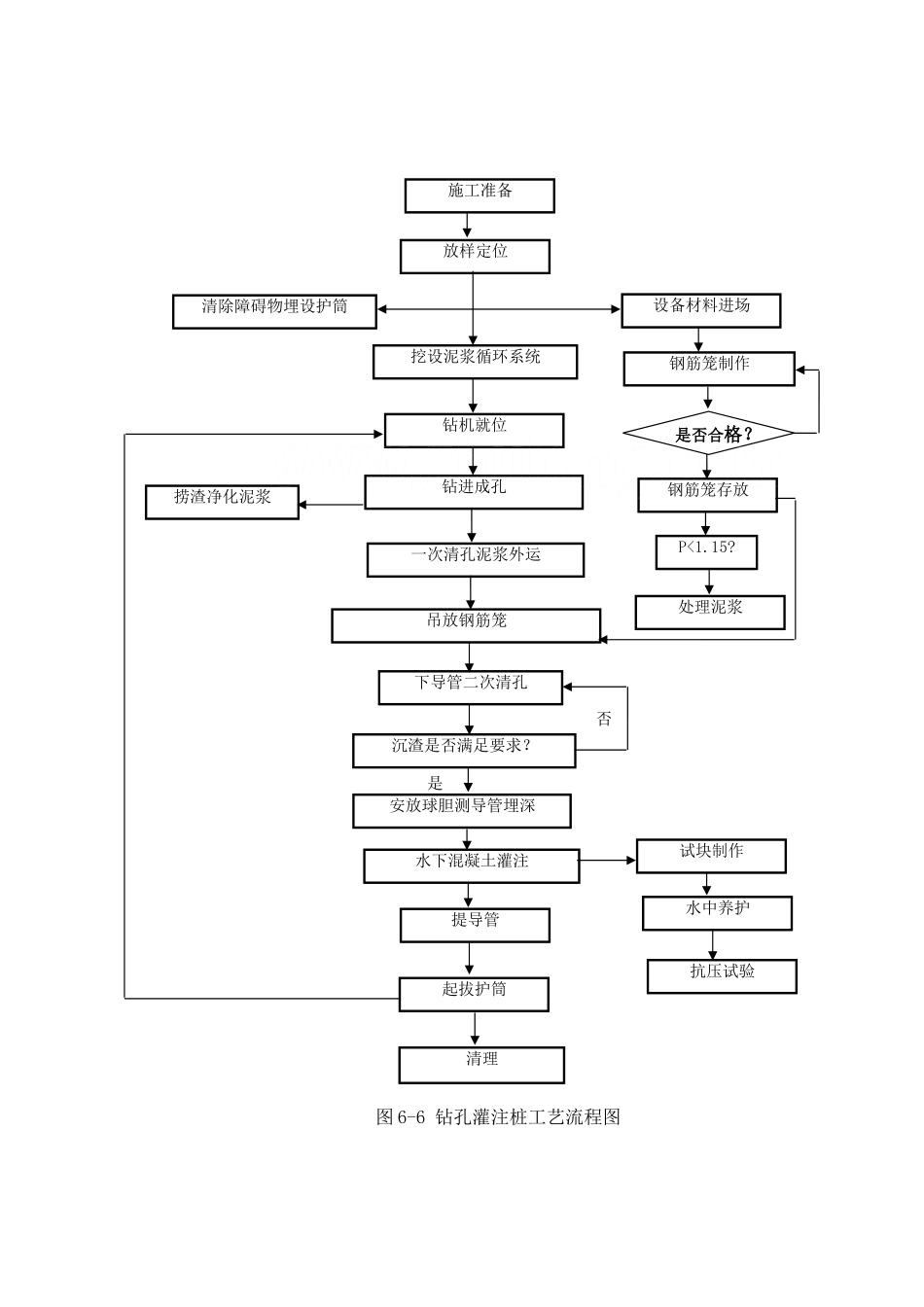

钻孔桩工艺流程 见下流程图
钻孔灌注桩主要施工方法(一) 放样定位工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位中心点
(二) 埋设护筒护筒直径应比桩孔直径大 100mm,长度应满足护筒底进入黏土层不少于0
5m 的要求,护筒顶端高出地面 0
3m,护筒埋设的倾斜度控制在 1%以内,护筒埋设偏差不超过 30mm,护筒四周用黏土回填,分层夯实
(三) 钻机就位钻机就位必须稳固、周正、水平,确保“天车、转盘中心、桩位中心”三点成一线,钻机的转盘中心与桩位中心误差不大于 10mm
图 6-6 钻孔灌注桩工艺流程图是否起拔护筒抗压试验处理泥浆钢筋笼存放是否合格
钢筋笼制作设备材料进场试块制作挖设泥浆循环系统P
