浅谈 110 千伏变电站 GIS 设备安装工艺浅谈 110 千伏变电站 GIS 设备安装工艺 【摘要】:结合 110 千伏变电站 GIS 设备施工工艺,分析了工法工序及安装重点环节的控制措施,阐述了应重点关注的问题,并提出了相应的解决措施
【关键词】:变电站;GIS;设备;安装;工艺 中图分类号:TM411+
4 文献标识码: A 【引言】:在电力工业中,GIS 指六氟化硫封闭式组合电器,国际上成为“气体绝缘开关设备”简称 GIS,它将一座变电站除变压器以外的一次设备,包括断路器、隔离开关、接地开关、电压互感器、电流互感器、避雷器、母线、电缆终端、进出线套管等,经优化设计有机的组合成一个整体
GIS 变电站具有小型化、可靠性高、安装周期短、维护方便的优势,目前在电力行业应用越来越广泛
一、GIS 设备的安装工艺流程说明及施工要点 GIS 设备出厂运送至施工现场—施工准备—土建验收、基础复测—设备本体组装—设备固定—管道连接及其他附件安装—真空处理、充 SF6 气体—电缆敷设及二次接线—设备调整试验—质量验收(图 ) 1
施工准备 (1)合理布置现场、包括部件就位、部件组装场地和防护措施、吊车就位等
(2)厂家说明说,试验报告,施工图纸、施工技术交底等
(3)组织项目部技术负责人,试验负责人,安全、质量负责人,安装、调试人员
(4)吊车、汽车、施工机具、专用工具盒专用材料,真空注气设备等
土建验收、基础复测 (1)户内外土建工程全部结束,交接验收完毕
(2)复核基础中心线,相间、相邻间隔之间,GIS 与变压器及出线之间,GIS 轴中心线误差应在允许范围内
(3)基础及预埋件接地符合要求、检查安装基座、及起吊设备
设备本体、母线安装

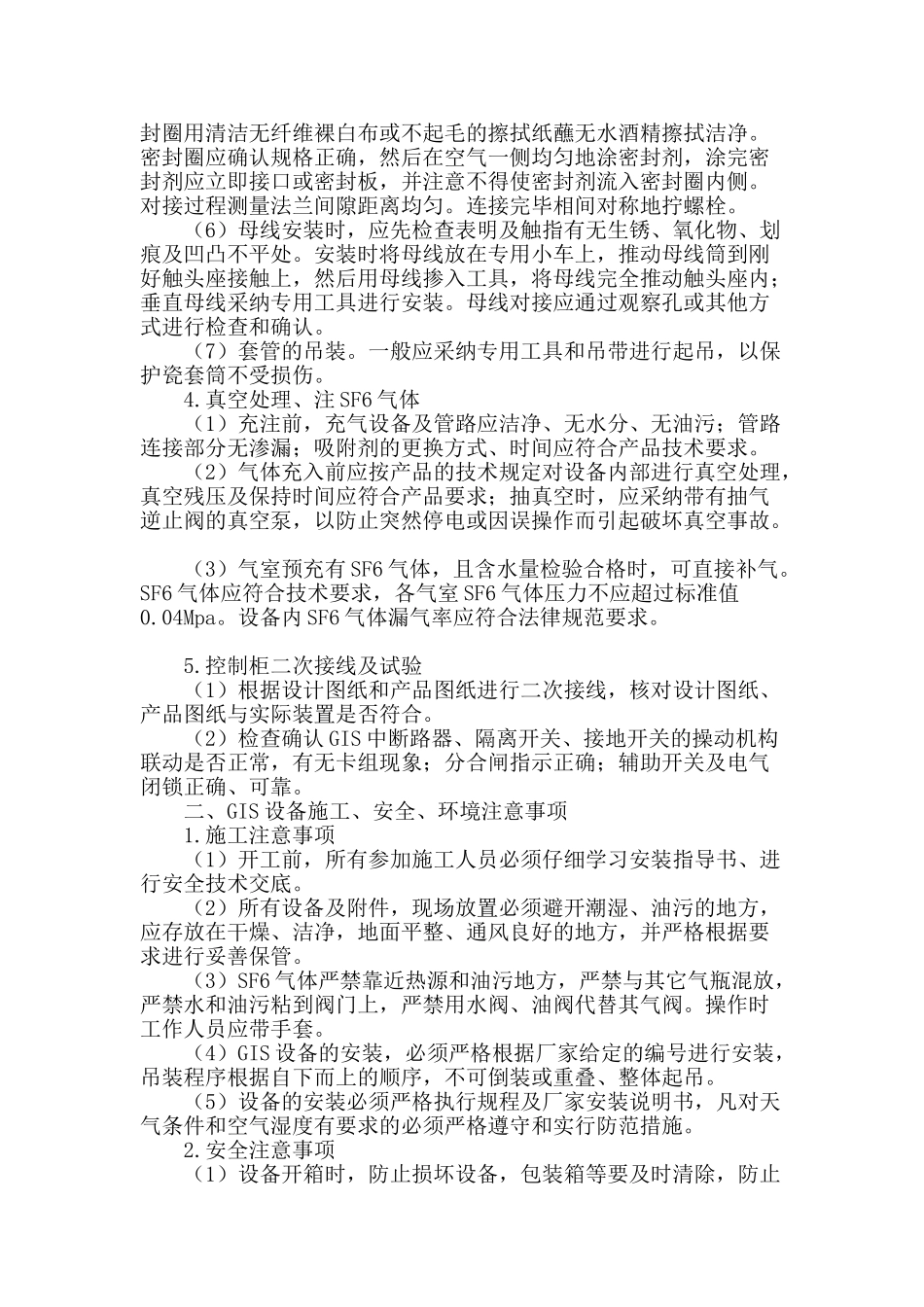

(1)部件装配应在无风沙、无雨雪、空气相对湿度小于 80%的条件下进行,并根据产品要求实行防尘、防潮措施
