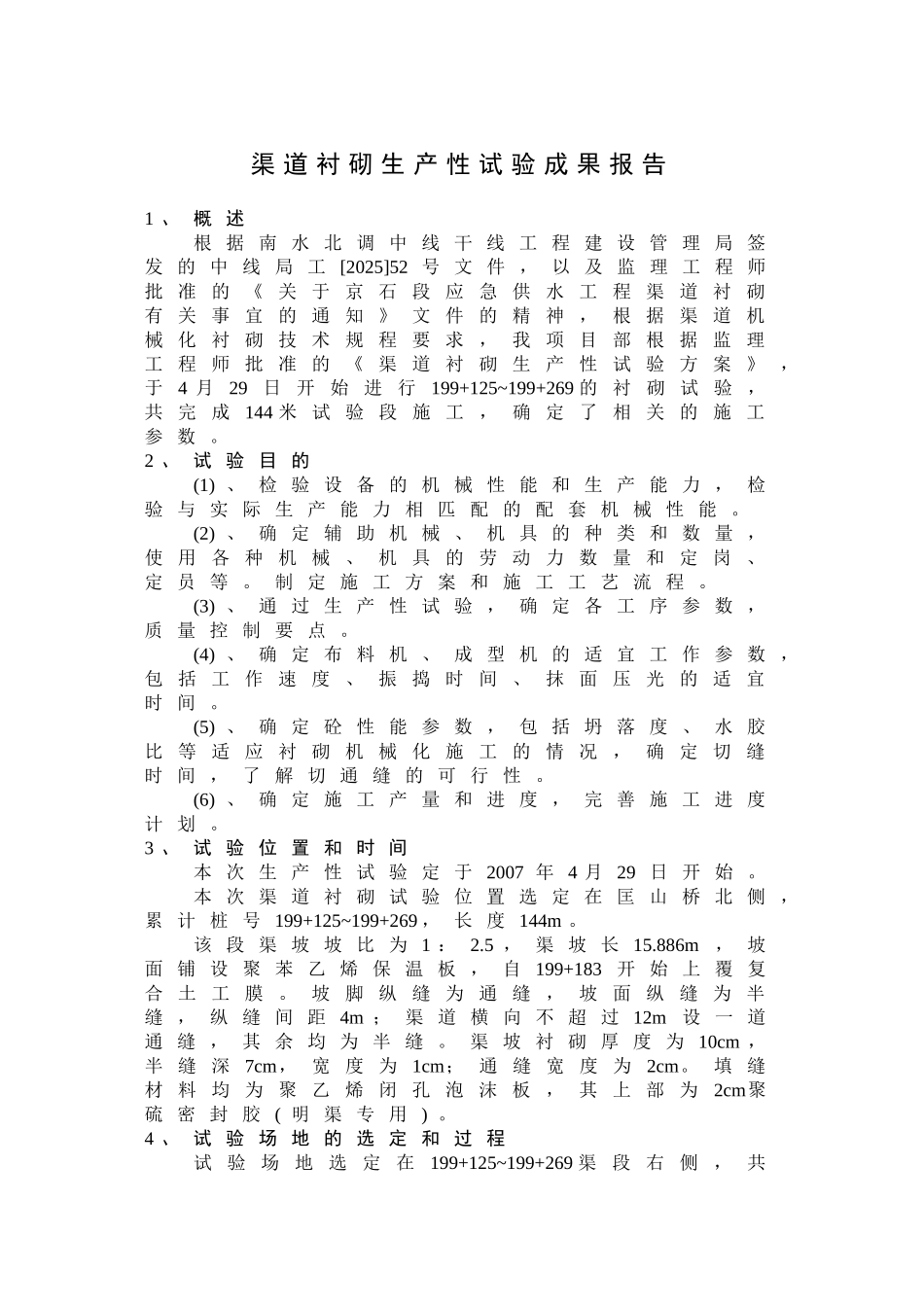

渠 道 衬 砌 生 产 性 试 验 成 果 报 告1 、 概 述根 据 南 水 北 调 中 线 干 线 工 程 建 设 管 理 局 签发 的 中 线 局 工 [2025]52 号 文 件 , 以 及 监 理 工 程 师批 准 的 《 关 于 京 石 段 应 急 供 水 工 程 渠 道 衬 砌有 关 事 宜 的 通 知 》 文 件 的 精 神 , 根 据 渠 道 机械 化 衬 砌 技 术 规 程 要 求 , 我 项 目 部 根 据 监 理工 程 师 批 准 的 《 渠 道 衬 砌 生 产 性 试 验 方 案 》,于4 月29日开始进行199+125~199+269 的衬砌试验,共 完 成144 米 试 验 段 施 工 , 确 定 了 相 关 的 施 工参 数 。2 、 试 验 目 的(1) 、 检 验 设 备 的 机 械 性 能 和 生 产 能 力 , 检验 与 实 际 生 产 能 力 相 匹 配 的 配 套 机 械 性 能 。(2) 、 确 定 辅 助 机 械 、 机 具 的 种 类 和 数 量 ,使 用 各 种 机 械 、 机 具 的 劳 动 力 数 量 和 定 岗 、定 员 等 。 制 定 施 工 方 案 和 施 工 工 艺 流 程 。(3) 、 通 过 生 产 性 试 验 , 确 定 各 工 序 参 数 ,质 量 控 制 要 点 。(4) 、 确 定 布 料 机 、 成 型 机 的 适 宜 工 作 参 数 ,包 括 工 作 速 度 、 振 捣 时 间 、 抹 面 压 光 的 适 宜时 间 。(5) 、 确 定 砼 性 能 参 数 , 包 括 坍 落 度 、 水 胶比 等 适 应 衬 砌 机 械 化 施 工 的 情 况 , 确 定 切 缝时 间 , 了 解 切 通 缝 的 可 行 性 。(6) 、 确 定 施 工 产 量 和 进 度 , 完 善 施 工 进 度计 划 。3 、 试 验 位 置 和 时 间本 次 生 产 性 试 验 定 于 2007 年 4 月 29 日 开 始 。本 次 渠 道 衬 砌 试 验 位 置 选 定 在 匡 山 桥 北 侧 ,累 计 桩 号 199+125~199+269 , 长 度 144m 。该 段 渠 坡 坡 比 为 1 : 2.5 , 渠 坡 长 15.886m, 坡面 铺 设 聚 苯 乙 烯 保 温 板 , 自 199+183开 始 上 覆 复合 土 工 膜 。 坡 脚 纵 缝 为 通 缝 , 坡 面 纵 缝 为 ...
