目录1、工程概况2、施工部署3、主要施工机械设备表4、劳动力计划表5、施工总平面布置6、主要项目的施工工艺和方法7、质量保证措施8、安全、文明、标化施工及保证措施9、工期保证措施10、施工总平面布置示意图11、施工进度计划网络图及进度表1、工程概况1
1、工程建设说明湖州**印染公司异地迁建工程(土建)位于**西区 26#地块
厂房砼框架结构部分约 8900㎡(钢结构基础面积约 11830㎡);厂房砼框架结构部分一层、局部二层和门式钢结构,其中单层檐高 4
5 米和 8
6 米,二层檐高 8
本施工组织设计施工范围:土建及室内水、电安装以及设备基础、排水管道
本工程建设单位:浙江**丝业有限公司;设计单位:江苏省**设计讨论院有限公司;监理单位:浙江**建设管理有限公司;质量监督机构:湖州市**质量监督站;由浙江**集团建设有限公司组织施工
2、建筑结构形式及装饰标准和水电说明1
3、本工程施工组织编制依据一、江苏省**设计讨论院有限公司设计的施工图纸
三、中国建筑工业出版社出版的《现行建筑施工手册》
四、本工程采纳的施工验收法律规范:同时执行国家强制性标准、《中华人民共和国建筑法》、《中华人民共和国安全生产法》、《中华人民共和国消防法》、《中华人民共和国环境保护法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》及我市的一些地方标准规定

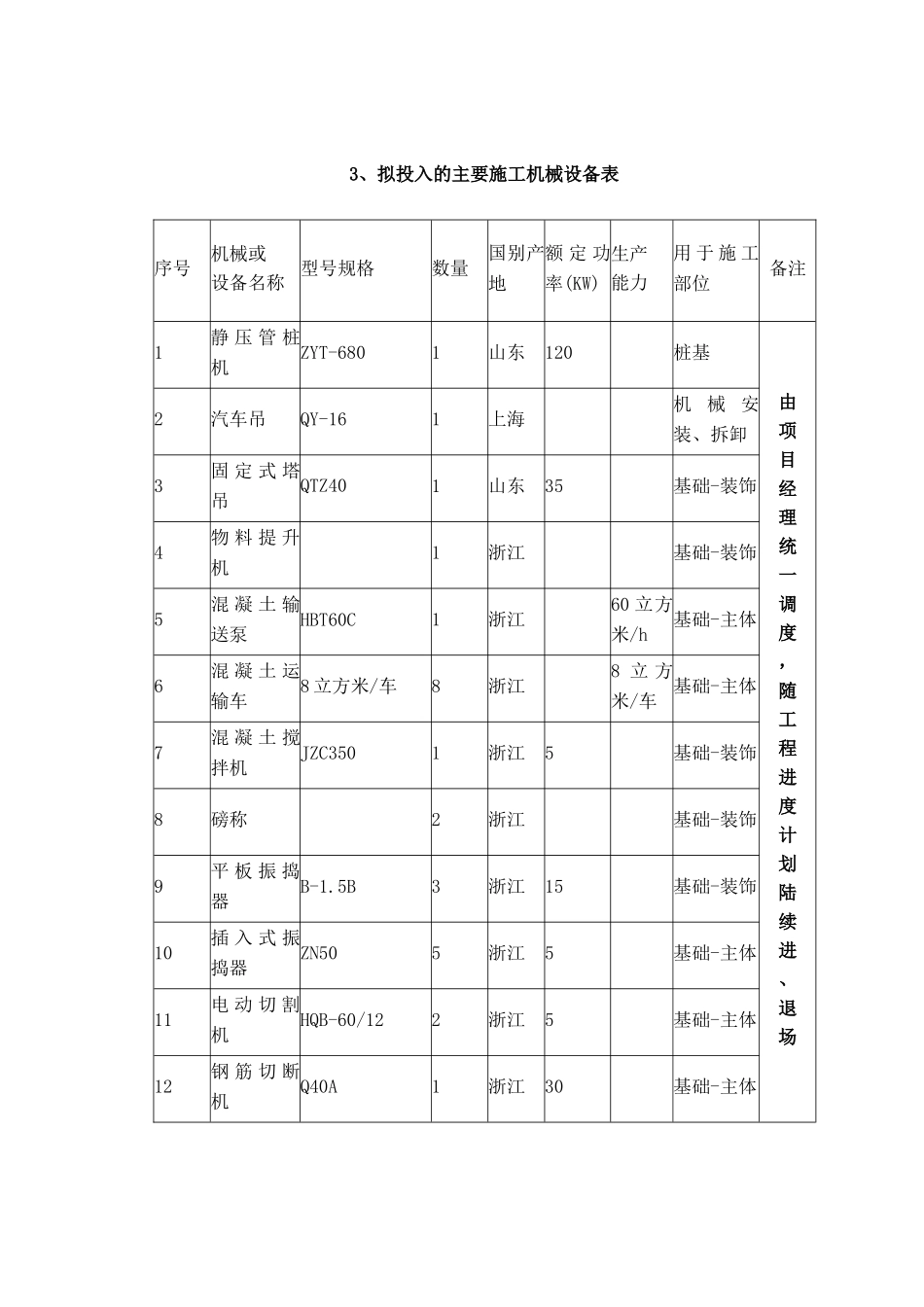

五、我公司现有的机械设备、技术力量、经济实力及历年来施工类似工程的施工经验;六、本公司有关工程管理、质量、工期、安全、文明考核规定标准;七、本公司质量体系文件“质量手册、程序文件、作业指导书”的有关管理规定和文件
2、施工部署2
1、工程目标1、质量目标:一次性验收合格,争创“飞英杯”优质工程
2、工期目标:承诺总工期 180 日历天
3、安全目标:实现重大事故为零目标
4、标化目标:按“湖州市安全生产文明施工优胜标化
