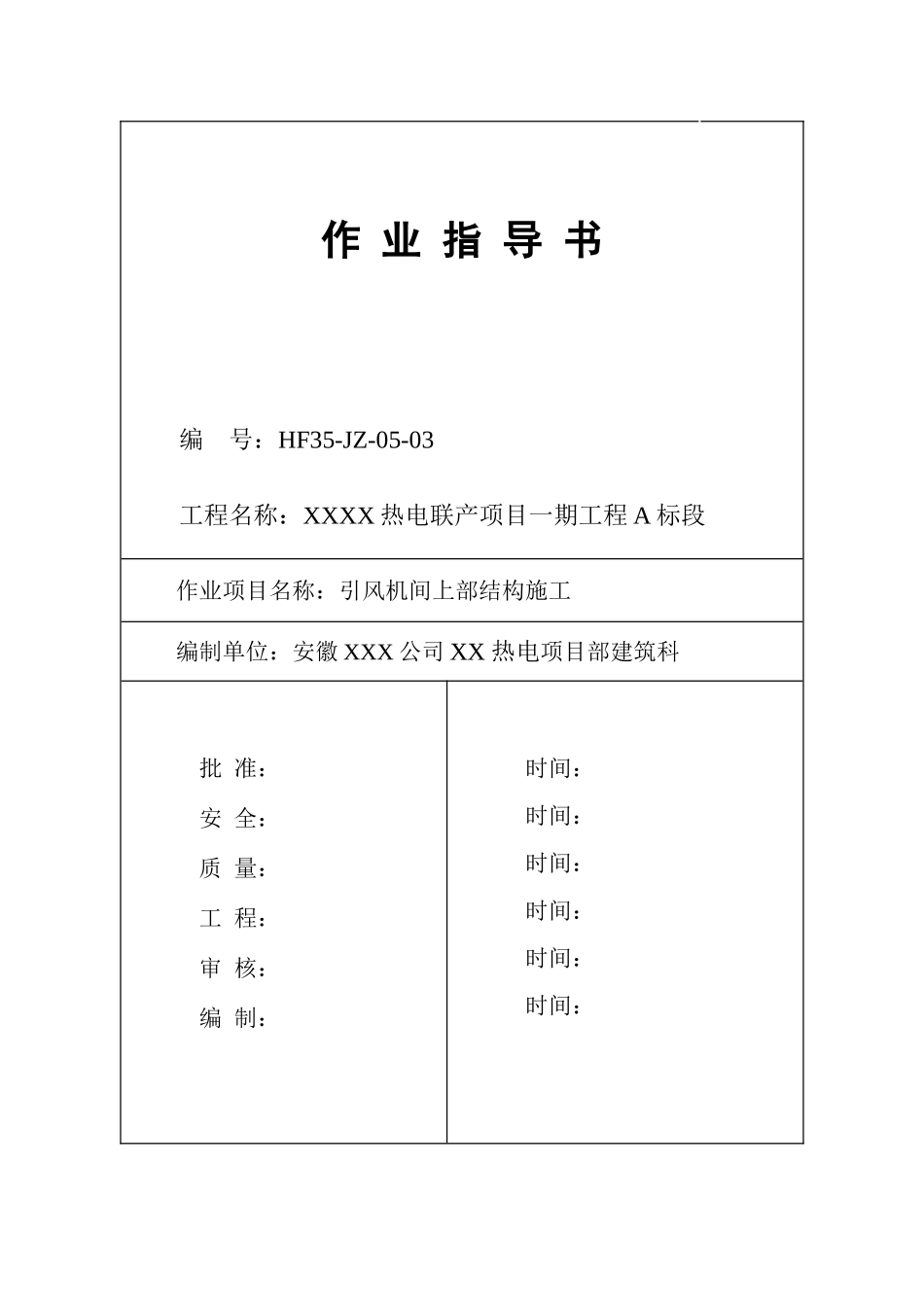

作 业 指 导 书编 号:HF35-JZ-05-03工程名称:XXXX 热电联产项目一期工程 A 标段作业项目名称:引风机间上部结构施工编制单位:安徽 XXX 公司 XX 热电项目部建筑科批 准: 安 全:质 量: 工 程: 审 核: 编 制: 时间:时间:时间:时间:时间:时间:出版日期版 次目 录1、作业任务...................................................................32、编写依据...................................................................33、作业准备和条件.............................................................34、作业方法及工艺质量控制措施.................................................55 作业质量标准及检验要求.....................................................156 技术记录要求...............................................................187 职业健康安全、环境保护技术措施.............................................198 有关计算及其分析...........................................................239、附录......................................................................331、作业任务1.1 施工项目范围本次施工范围引风机间上部结构为单层框架结构,层高10m,施工范围有模板安装、钢筋制作安装、混凝土浇筑、墙体砌筑等施工。1.2 主要工程量项目砼等级砼量(m3)钢筋(t)模板(m2)柱C254715梁C258458板C255846以上工程量为初步估算工程量,不能作为结算依据。1.3 工期要求 工期要求满足项目部三级计划要求,2025.08.20施工完成。2、编写依据2.1 《引风机间上部结构》NO47H11-GK020C2.2 图纸会审纪要及有效的设计变更文件2.3 中国建筑工业出版社《建筑施工手册》(第四版)2.4《火电施工检验及质量评定标准》第一篇土建工程篇2.5《混凝土结构工程施工及验收法律规范》GB.50204-20252.6《模板安全技术法律规范》JGJ162-20252.7《混凝土结构施工图平面整体表示方法制图规则和构造详图》03G1012.8《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2025)2.9《电力建设安全健康与环境管理工作规定》2.10《建筑施工安全检查标准》JGJ59-992.11《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2025)3、作业准备和条件3.1 人员配备3.1作业人员人员名称人数人员名称人数技 术 员1钢 筋 工10施 工 员1木 工15质 检 员1电 工1...
