xx 区城乡规划建设局综合楼工程施工升降机安装搭设方案编制单位:xx 市西安建筑工程有限公司编制人:xx编制日期:xxxx 区城乡规划建设局综合楼工程位于 xx 市 xx 路 xx 小区,该工程为地下一层、地上九层的钢筋砼框架结构
建筑面积为 8286m2,建筑檐口高度为31
该工程的施工垂直运输机械采纳 2 台施工升降机,型号规格为SSDB60×60
根据施工的要求,施工升降机的总高度设置为 40m

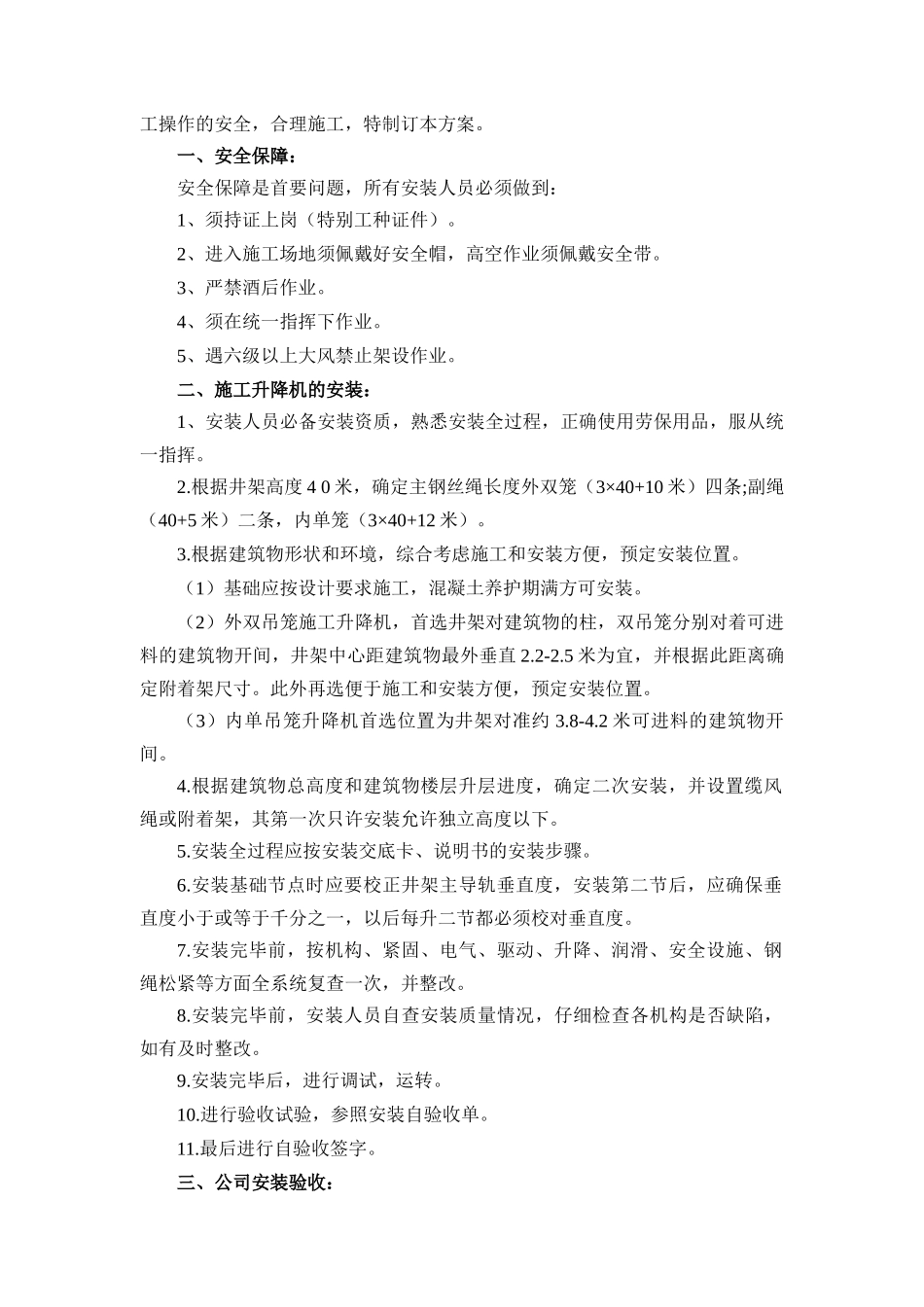

为了确保施工操作的安全,合理施工,特制订本方案
一、安全保障:安全保障是首要问题,所有安装人员必须做到:1、须持证上岗(特别工种证件)
2、进入施工场地须佩戴好安全帽,高空作业须佩戴安全带
3、严禁酒后作业
4、须在统一指挥下作业
5、遇六级以上大风禁止架设作业
二、施工升降机的安装:1、安装人员必备安装资质,熟悉安装全过程,正确使用劳保用品,服从统一指挥
根据井架高度 4 0 米,确定主钢丝绳长度外双笼(3×40+10 米)四条;副绳(40+5 米)二条,内单笼(3×40+12 米)
根据建筑物形状和环境,综合考虑施工和安装方便,预定安装位置
(1)基础应按设计要求施工,混凝土养护期满方可安装
(2)外双吊笼施工升降机,首选井架对建筑物的柱,双吊笼分别对着可进料的建筑物开间,井架中心距建筑物最外垂直 2
5 米为宜,并根据此距离确定附着架尺寸
此外再选便于施工和安装方便,预定安装位置
(3)内单吊笼升降机首选位置为井架对准约 3
2 米可进料的建筑物开间
根据建筑物总高度和建筑物楼层升层进度,确定二次安装,并设置缆风绳或附着架,其第一次只许安装允许独立高度以下
安装全过程应按安装交底卡、说明书的安装步骤
安装基础节点时应要校正井架主导轨垂直度,安装第二节后,应确保垂直度小于或等于千分之一,以后每升二节都必须校对垂直度
