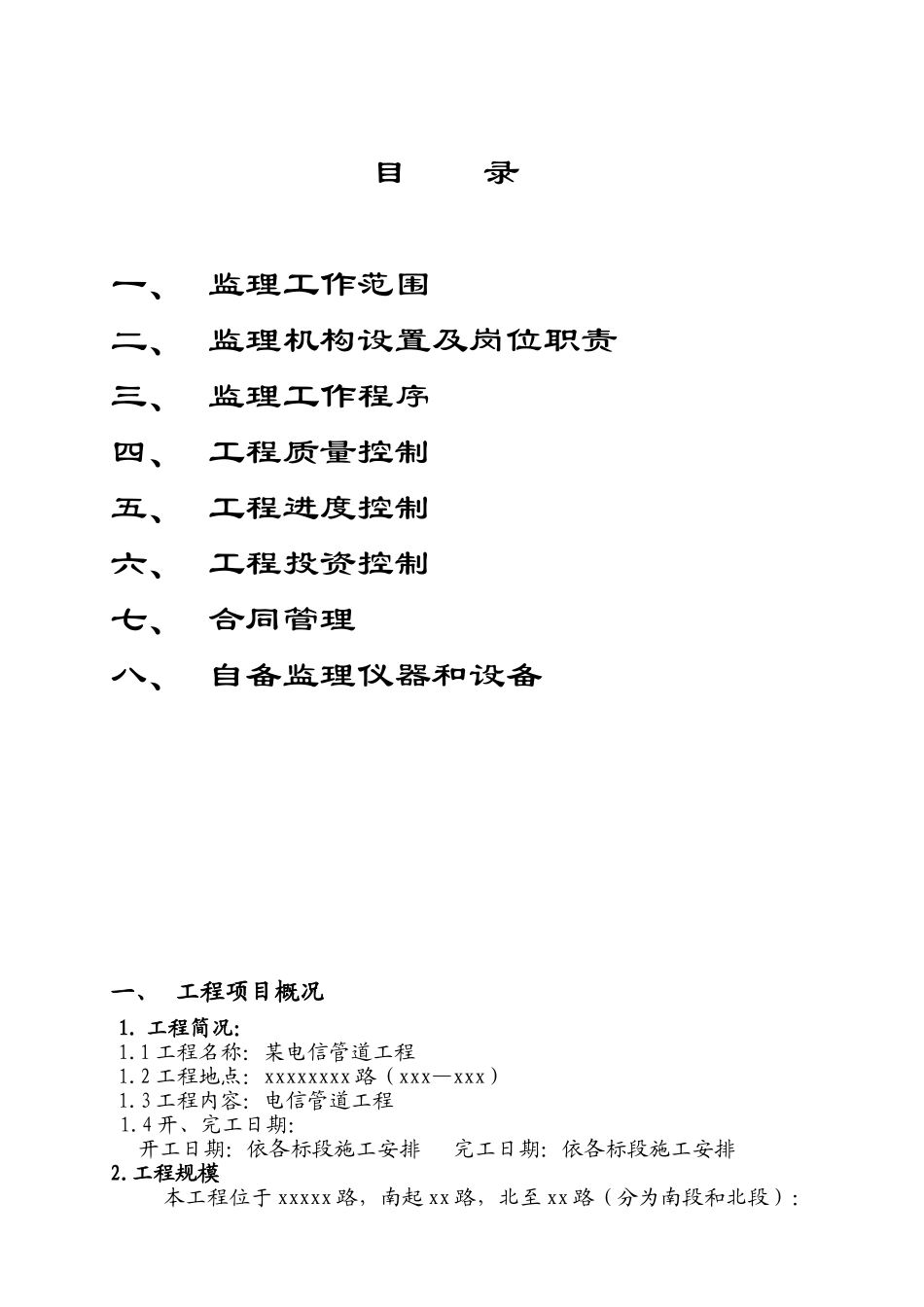

目 录一、 监理工作范围二、 监理机构设置及岗位职责三、 监理工作程序四、 工程质量控制五、 工程进度控制六、 工程投资控制七、 合同管理八、 自备监理仪器和设备一、 工程项目概况1
工程简况:1
1 工程名称:某电信管道工程1
2 工程地点:xxxxxxxx 路(xxx—xxx)1
3 工程内容:电信管道工程1
4 开、完工日期:开工日期:依各标段施工安排 完工日期:依各标段施工安排2
工程规模本工程位于 xxxxx 路,南起 xx 路,北至 xx 路(分为南段和北段):南段北起 xxx 路(桩点 0
00),北至 xxxx 街以北(桩点 1+994);北段南起 xxx 路,北至 xxx 路)
为了配合施工,需移改现状一条电信管道
由于原管道位于规划路中央,为方便以后维护,将此管道向路边移改
南段新建管道南端至 xxx 路口南侧与原人孔相接,向北沿道路西侧至蓝南#28人孔止
北段新建管道南端预留蓝北#1 人孔,北端至现状 xxx 路与原管道相接

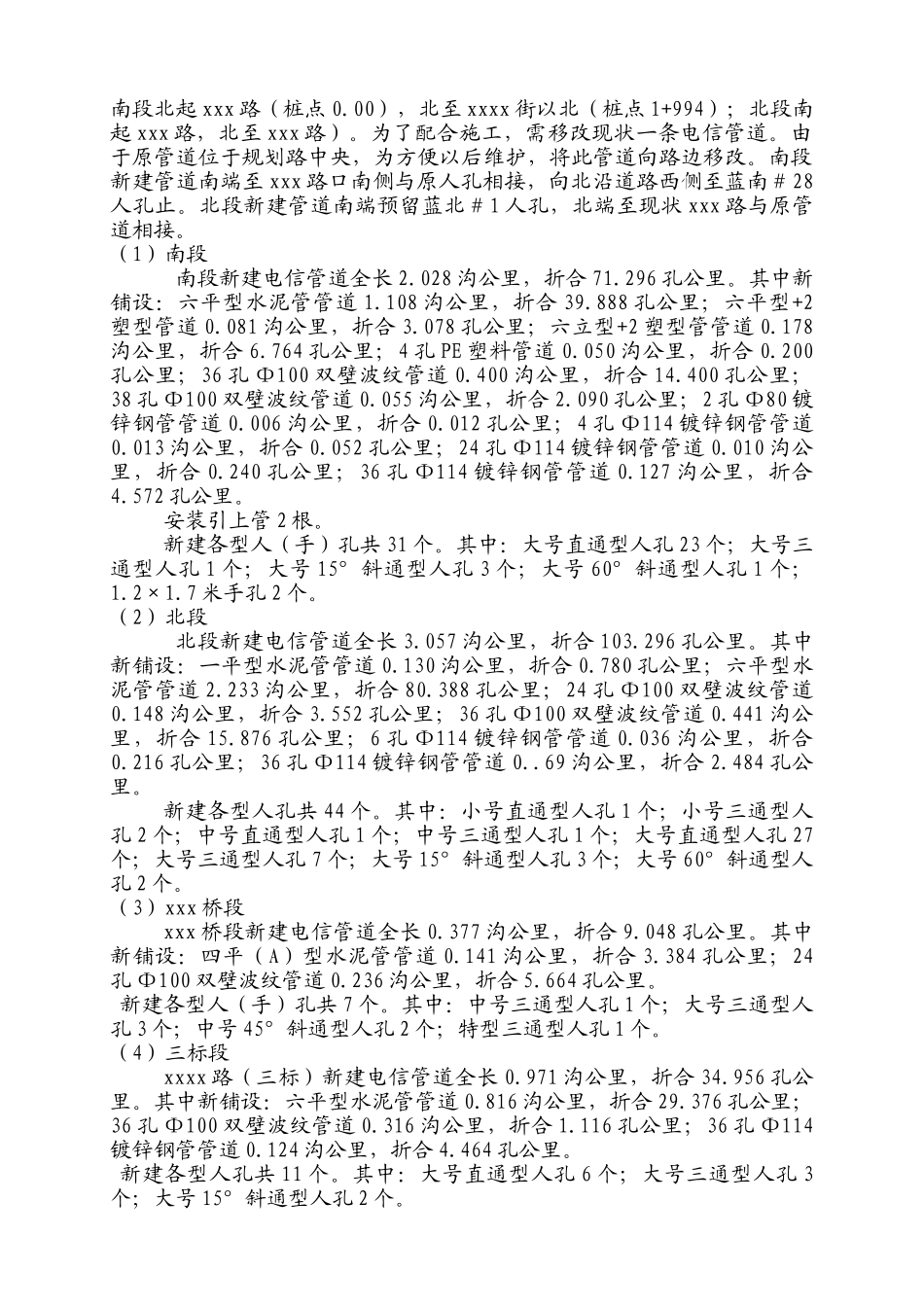

(1)南段南段新建电信管道全长 2
028 沟公里,折合 71
296 孔公里
其中新铺设:六平型水泥管管道 1
108 沟公里,折合 39
888 孔公里;六平型+2塑型管道 0
081 沟公里,折合 3
078 孔公里;六立型+2 塑型管管道 0
178沟公里,折合 6
764 孔公里;4 孔 PE 塑料管道 0
050 沟公里,折合 0
200孔公里;36 孔 Φ100 双壁波纹管道 0
400 沟公里,折合 14
400 孔公里;38 孔 Φ100 双壁波纹管道 0
055 沟公里,折合 2
090 孔公里;2 孔 Φ80 镀锌钢管管道 0
006 沟公里,折合 0
012 孔公里;4 孔 Φ114 镀锌钢管管道0
013 沟公里,折合 0
052 孔公里;24 孔 Φ114 镀锌钢管管道 0
010 沟公里,折合 0
