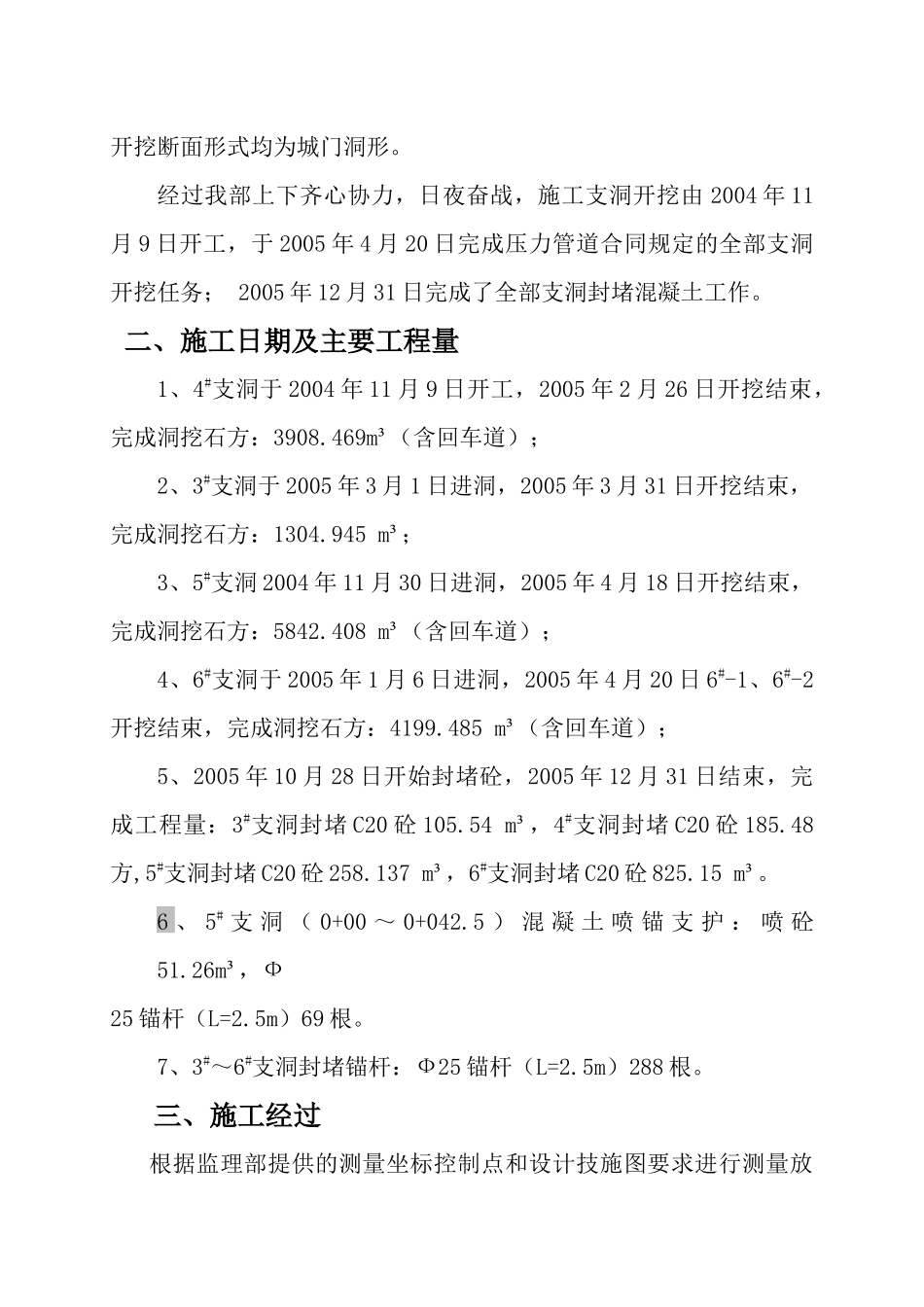

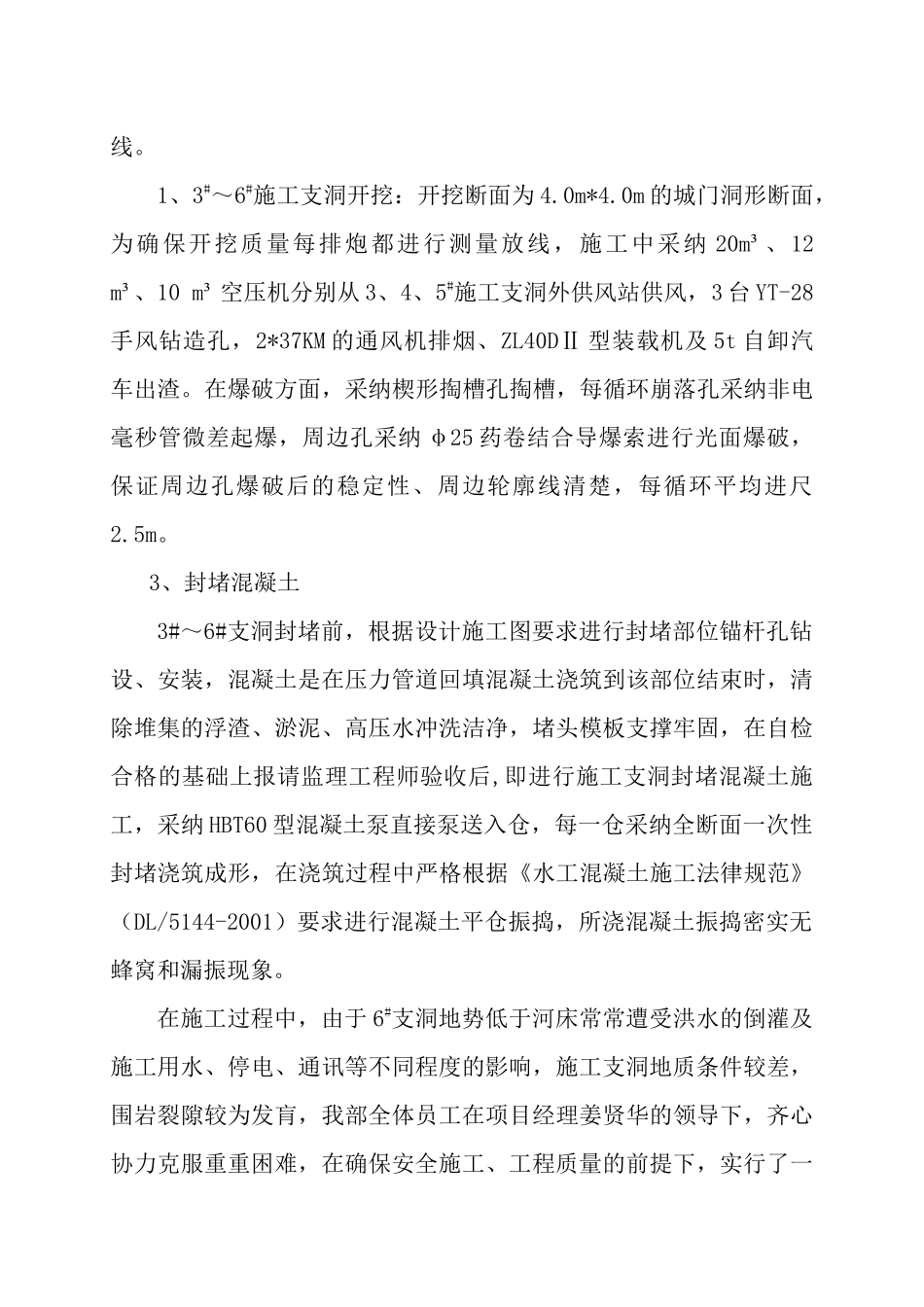

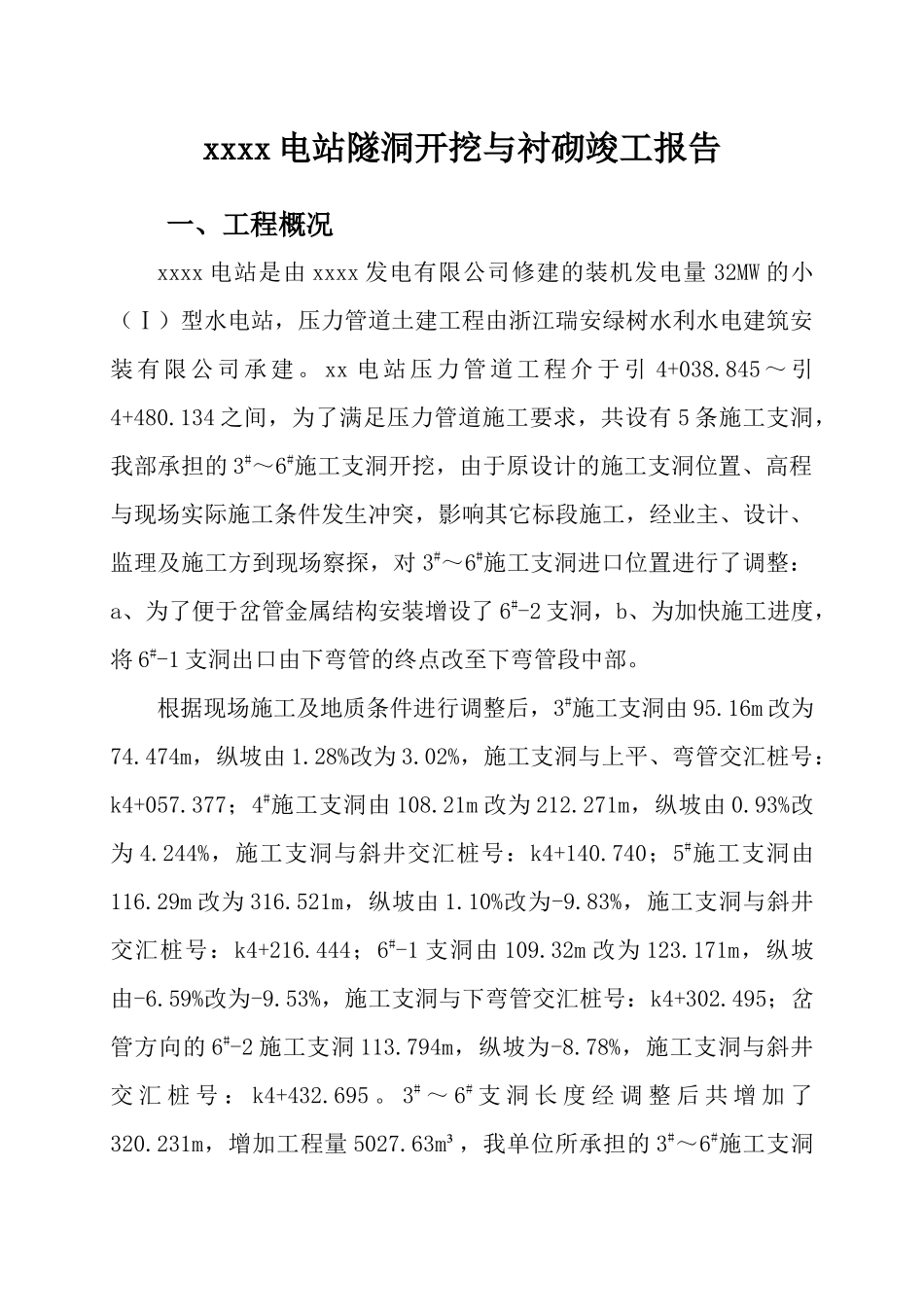

xxxx 电站隧洞开挖与衬砌竣工报告一、工程概况xxxx 电站是由 xxxx 发电有限公司修建的装机发电量 32MW 的小(Ⅰ)型水电站,压力管道土建工程由浙江瑞安绿树水利水电建筑安装有限公司承建
xx 电站压力管道工程介于引 4+038
845 ~引4+480
134 之间,为了满足压力管道施工要求,共设有 5 条施工支洞,我部承担的 3#~6#施工支洞开挖,由于原设计的施工支洞位置、高程与现场实际施工条件发生冲突,影响其它标段施工,经业主、设计、监理及施工方到现场察探,对 3#~6#施工支洞进口位置进行了调整:a、为了便于岔管金属结构安装增设了 6#-2 支洞,b、为加快施工进度,将 6#-1 支洞出口由下弯管的终点改至下弯管段中部
根据现场施工及地质条件进行调整后,3#施工支洞由 95
16m 改为74
474m,纵坡由 1
28%改为 3
02%,施工支洞与上平、弯管交汇桩号:k4+057
377;4#施工支洞由 108
21m 改为 212
271m,纵坡由 0
93%改为 4
244%,施工支洞与斜井交汇桩号:k4+140
740;5#施工支洞由116
29m 改为 316
521m,纵坡由 1
10%改为-9
83%,施工支洞与斜井交汇桩号:k4+216
444;6#-1 支洞由 109
32m 改为 123
171m,纵坡由-6
59%改为-9
53%,施工支洞与下弯管交汇桩号:k4+302
495;岔管方向的 6#-2 施工支洞 113
794m,纵坡为-8
78%,施工支洞与斜井交 汇 桩 号 : k4+432
3# ~ 6# 支 洞 长 度 经 调 整 后 共 增 加 了320
231m,增加工程量 5027
63m³,我单位所承担的 3#~6#施工支洞开挖断面形式均为城门洞形
经过我部上下齐心协力,日夜奋战,施工支洞开挖由 2004 年
