品峰花园二、三期项目进度管理控制制度 编 制: 审 批: 编制单位:广州城建开发工程咨询监理有限公司 品峰花园二、三期项目监理部 编制时间: 年 月 日项目进度控制工程项目能否在预定的时间内交付使用,直接影响到投资效益的发挥;而进度控制的目标与投资控制的目标、质量控制的目标是对立和统一的关系;监理工程师的日常工作,就应该从系统的角度出发,正确处理进度、投资、工程质量三者之间的矛盾,在矛盾中求得目标的统一
项目进入实施阶段后,监理工程师应该对建设项目的实施过程进行有效的控制,使其顺利达到预定的工期、质量和造价目标;监理工程师的一切活动也都是围绕这个目标开展的

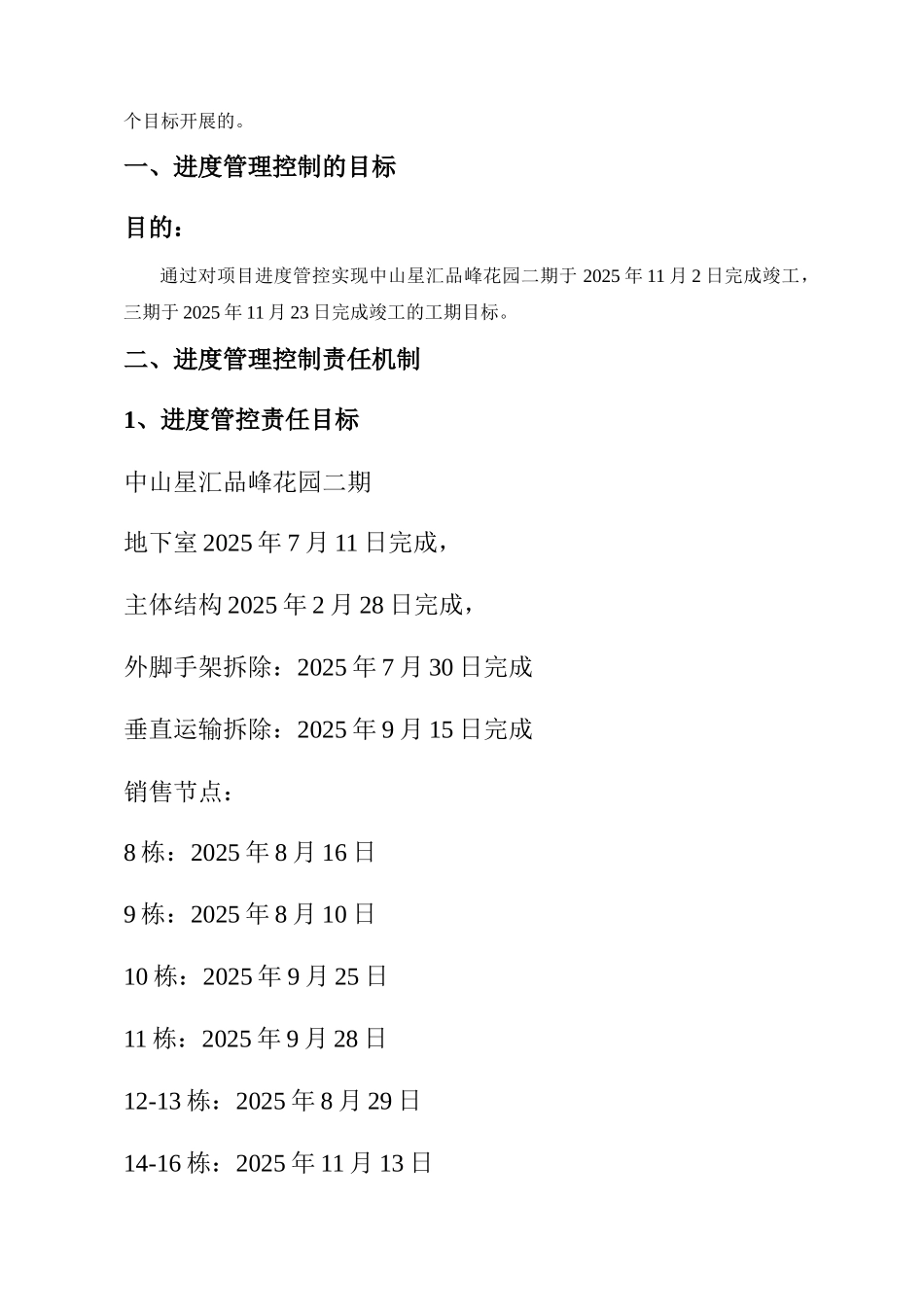

一、进度管理控制的目标目的:通过对项目进度管控实现中山星汇品峰花园二期于 2025 年 11 月 2 日完成竣工,三期于 2025 年 11 月 23 日完成竣工的工期目标

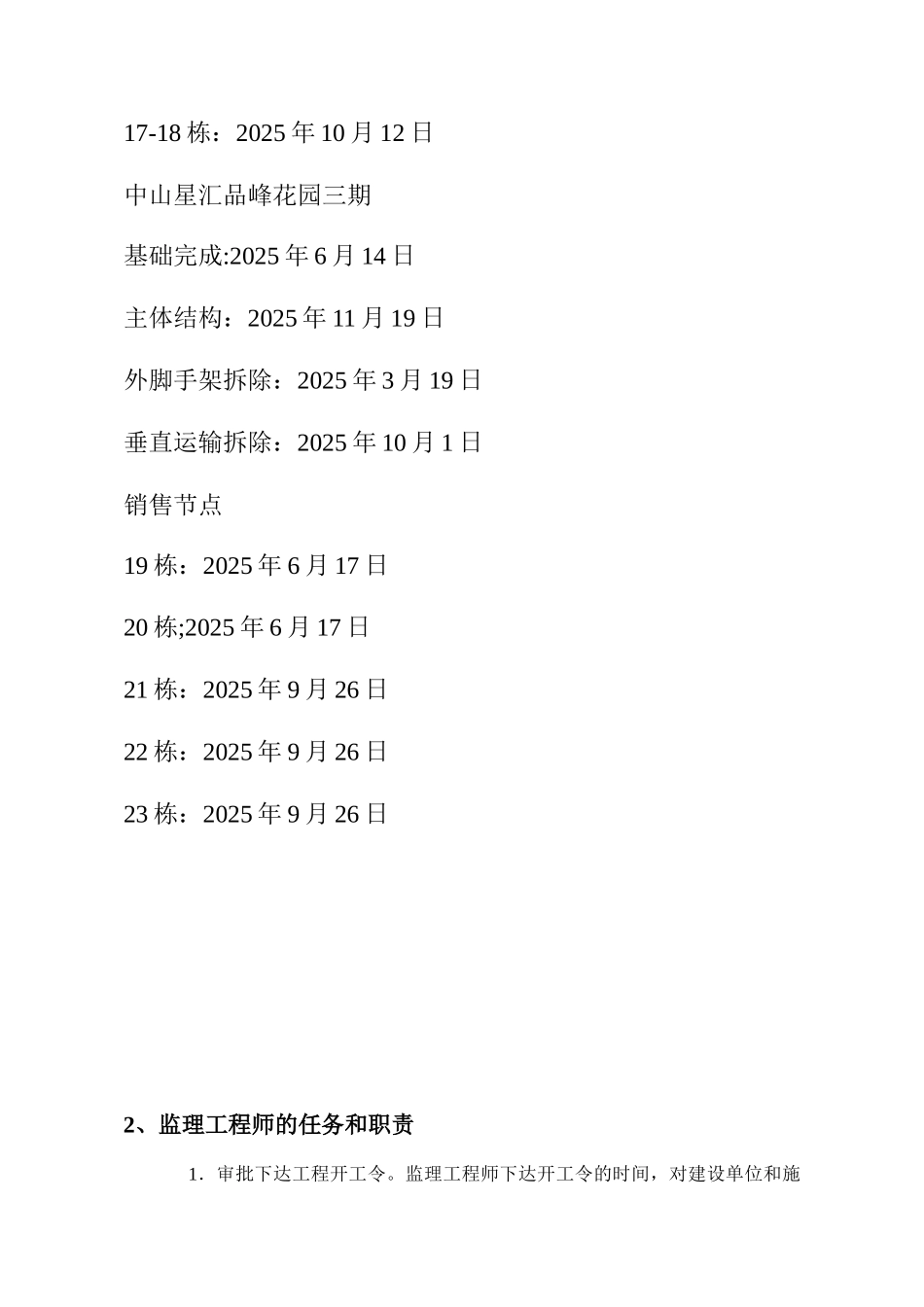

二、进度管理控制责任机制1、进度管控责任目标中山星汇品峰花园二期地下室 2025 年 7 月 11 日完成,主体结构 2025 年 2 月 28 日完成,外脚手架拆除:2025 年 7 月 30 日完成垂直运输拆除:2025 年 9 月 15 日完成销售节点:8 栋:2025 年 8 月 16 日9 栋:2025 年 8 月 10 日10 栋:2025 年 9 月 25 日11 栋:2025 年 9 月 28 日12-13 栋:2025 年 8 月 29 日14-16 栋:2025 年 11 月 13 日17-18 栋:2025 年 10 月 12 日中山星汇品峰花园三期基础完成:2025 年 6 月 14 日主体结构:2025 年 11 月 19 日外脚手架拆除:2025 年 3 月 19 日垂直运输拆除:2025 年 10 月 1 日销售节点19 栋:2025 年 6 月 17 日20 栋;2025 年 6 月 17 日21 栋:2025 年 9
