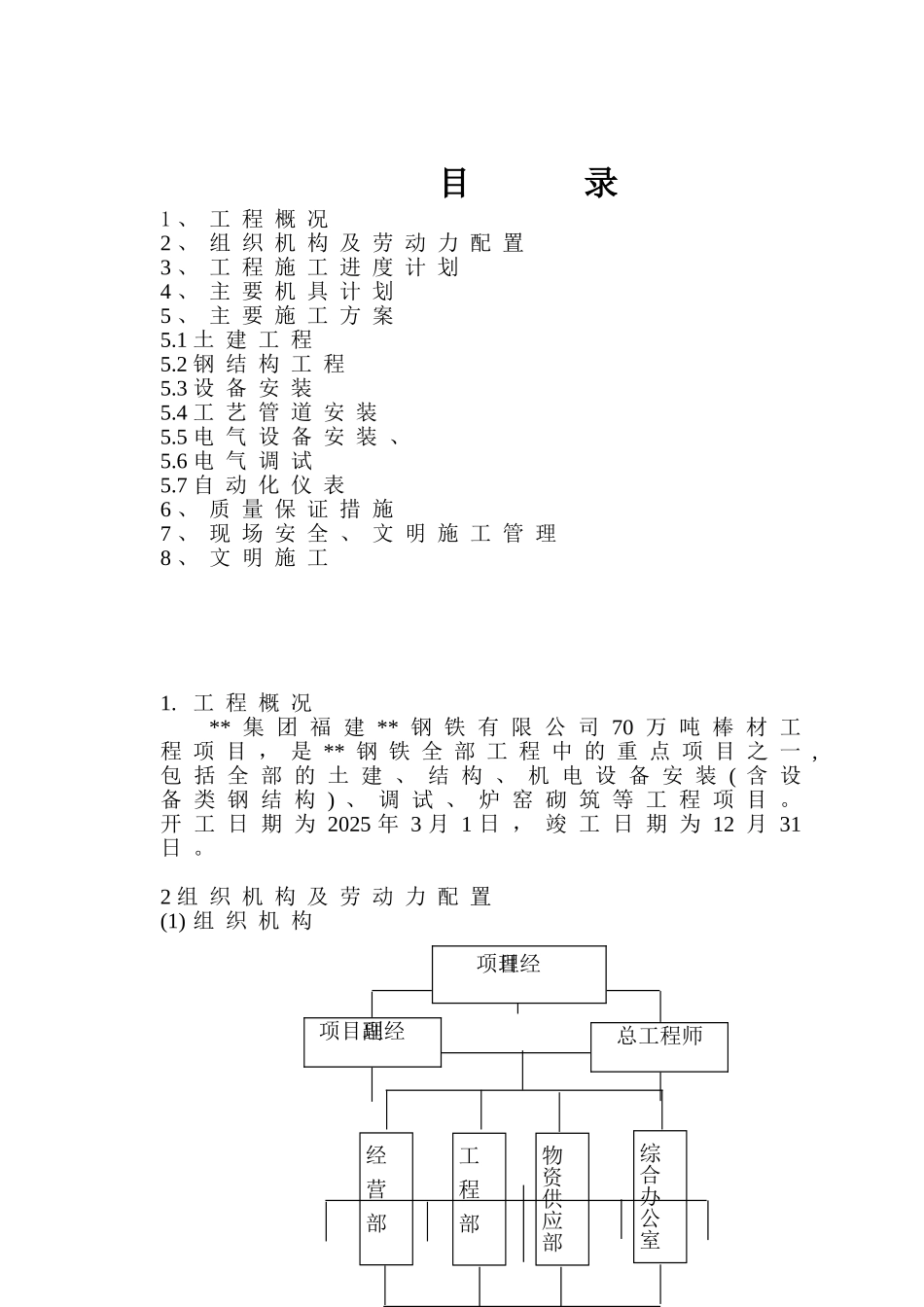

目 录1 、 工 程 概 况2 、 组 织 机 构 及 劳 动 力 配 置3 、 工 程 施 工 进 度 计 划4 、 主 要 机 具 计 划5 、 主 要 施 工 方 案5.1 土 建 工 程5.2 钢 结 构 工 程5.3 设 备 安 装5.4 工 艺 管 道 安 装5.5 电 气 设 备 安 装 、5.6 电 气 调 试5.7 自 动 化 仪 表6 、 质 量 保 证 措 施7 、 现 场 安 全 、 文 明 施 工 管 理8 、 文 明 施 工1. 工 程 概 况** 集 团 福 建 ** 钢 铁 有 限 公 司 70 万 吨 棒 材 工程 项 目 , 是 ** 钢 铁 全 部 工 程 中 的 重 点 项 目 之 一 ,包 括 全 部 的 土 建 、 结 构 、 机 电 设 备 安 装 ( 含 设备 类 钢 结 构 ) 、 调 试 、 炉 窑 砌 筑 等 工 程 项 目 。开 工 日 期 为 2025 年 3 月 1 日 , 竣 工 日 期 为 12 月 31日 。 2 组 织 机 构 及 劳 动 力 配 置(1) 组 织 机 构 工 程 部物资供应部经 营 部综合办公室项目副经理总工程师项目经理(2) 劳 动 力 配 置钢 筋 工 50 砌 筑 工 100模 板 工 50 混 凝 土 工 40瓦 工 40 维 修 工 10钳 工 50 人 测 量 工 2 人管 工 15 人 起 重 工 10 人电 焊 工 30 人 仪 表 工 10 人电 工 20 人 电 调 工 4 人 (3) 我 单 位 承 接 70 万 吨 棒 材 工 程 的 优 势我 公 司 曾 建 设 过 ******等 大 型 钢 铁 项 目 . 天 津大 无 缝 等 大 型 钢 结 构 项 目 , 可 以 集 中 优 势 施 工力 量 赴 ** 参 战 。 我 单 位 有 充 足 的 施 工 人 员 供调用 。 可 充 分 利 用 我 单 位 建 设 大 型 钢 铁 项 目 的 施工 经验 , 以 及 培 育 出 的 一 大 批 施 工 技 术 人 员 ,可 以 少 走 弯 路 , 确 保 工 程 质 量 和 工 期 。 我 单 位依 据 GB\T19001-2000 idt ISO9001:2000 标 准 要 求 施 工 , 具有 科 学 完 整 的 质 保 体 系 。(4) 70 万 吨 棒 材 工 程 拟 采 纳 的 成 熟 先 进 的 施 工 技术A 采 纳 先 进 的 测 量 仪 器 如 全 站 仪 、 测 ...
