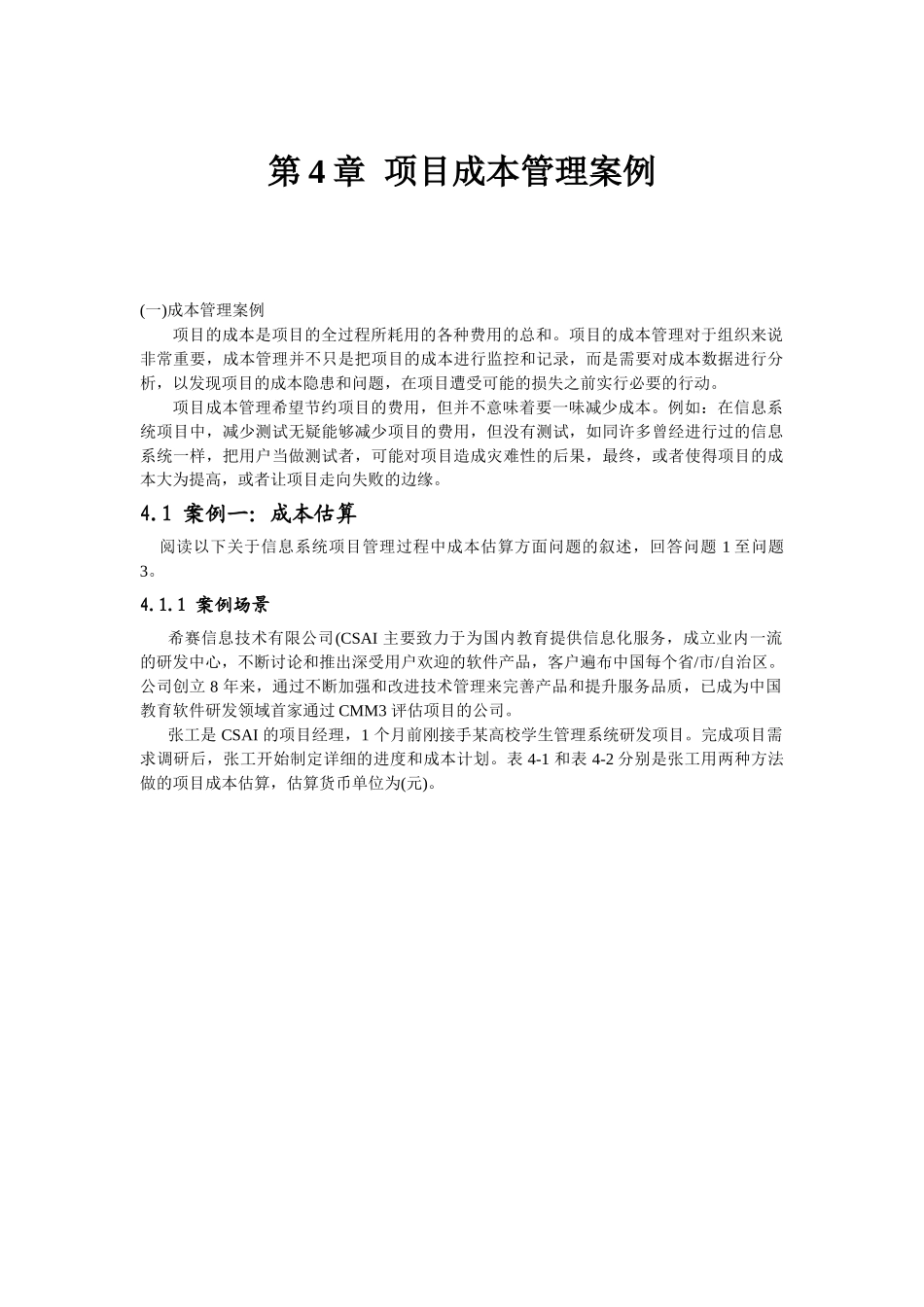

第 4 章 项目成本管理案例(一)成本管理案例项目的成本是项目的全过程所耗用的各种费用的总和
项目的成本管理对于组织来说非常重要,成本管理并不只是把项目的成本进行监控和记录,而是需要对成本数据进行分析,以发现项目的成本隐患和问题,在项目遭受可能的损失之前实行必要的行动
项目成本管理希望节约项目的费用,但并不意味着要一味减少成本
例如:在信息系统项目中,减少测试无疑能够减少项目的费用,但没有测试,如同许多曾经进行过的信息系统一样,把用户当做测试者,可能对项目造成灾难性的后果,最终,或者使得项目的成本大为提高,或者让项目走向失败的边缘
1 案例一:成本估算 阅读以下关于信息系统项目管理过程中成本估算方面问题的叙述,回答问题 1 至问题3
1 案例场景希赛信息技术有限公司(CSAI 主要致力于为国内教育提供信息化服务,成立业内一流的研发中心,不断讨论和推出深受用户欢迎的软件产品,客户遍布中国每个省/市/自治区
公司创立 8 年来,通过不断加强和改进技术管理来完善产品和提升服务品质,已成为中国教育软件研发领域首家通过 CMM3 评估项目的公司
张工是 CSAI 的项目经理,1 个月前刚接手某高校学生管理系统研发项目
完成项目需求调研后,张工开始制定详细的进度和成本计划

表 4-1 和表 4-2 分别是张工用两种方法做的项目成本估算,估算货币单位为(元)
【问题 1】请用 200 字以内说明信息系统项目管理过程进行成本估算的基本方法
【问题 2】表 4-1 和表 4-2 分别采纳了什么估算方法,表中估算成本 A, B 各为多少
【问题 3】请结合你本人的实际项目经验,用 300 字以内文字分析信息系统项目成本估算过程中的主要困难和应该避开的常见错误

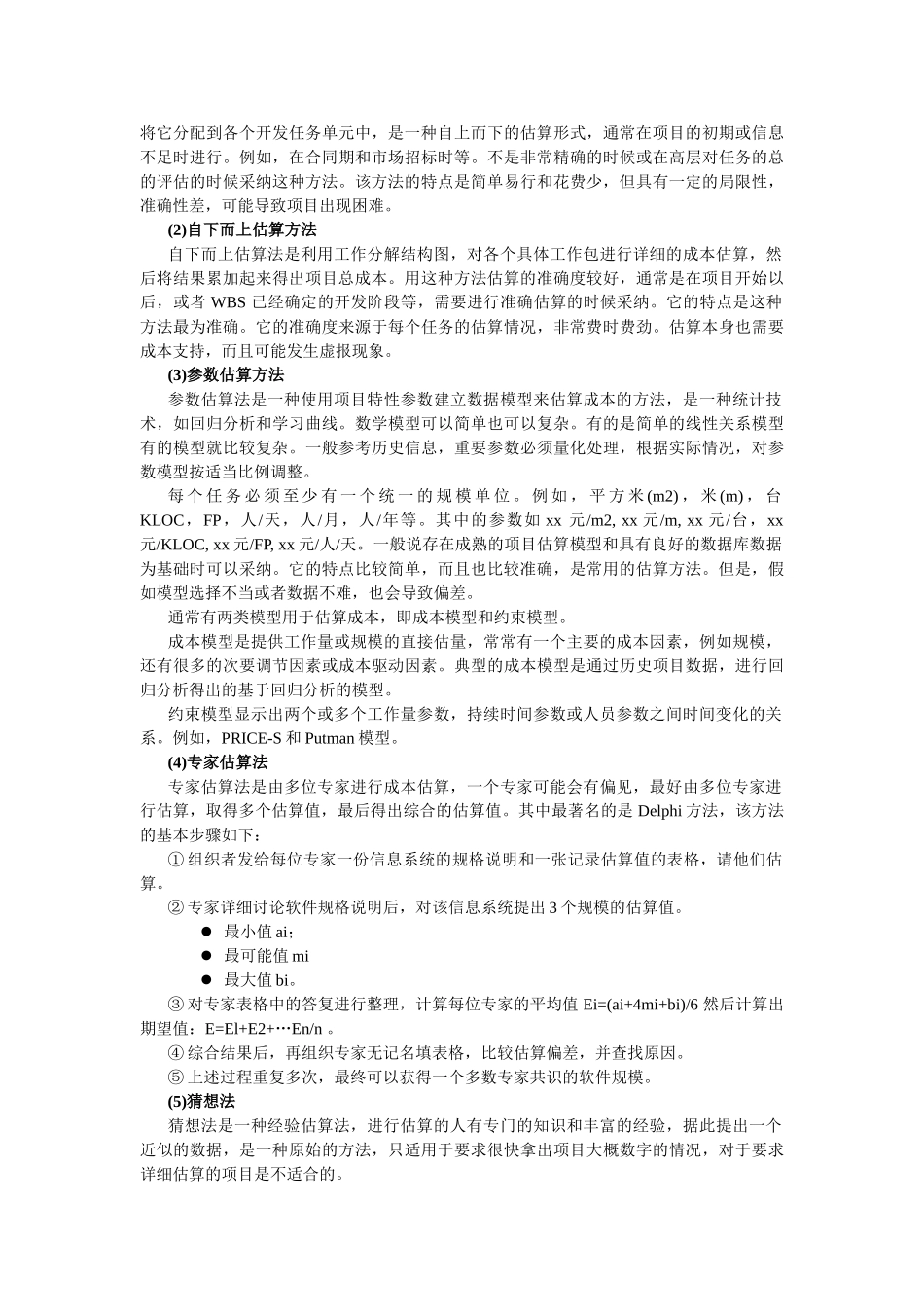

2 案例分析【问题 1】信息系统开发项目中常用的成本估算方法包括自顶向下估算法、自下而上估算法、参数估算法、专家估
