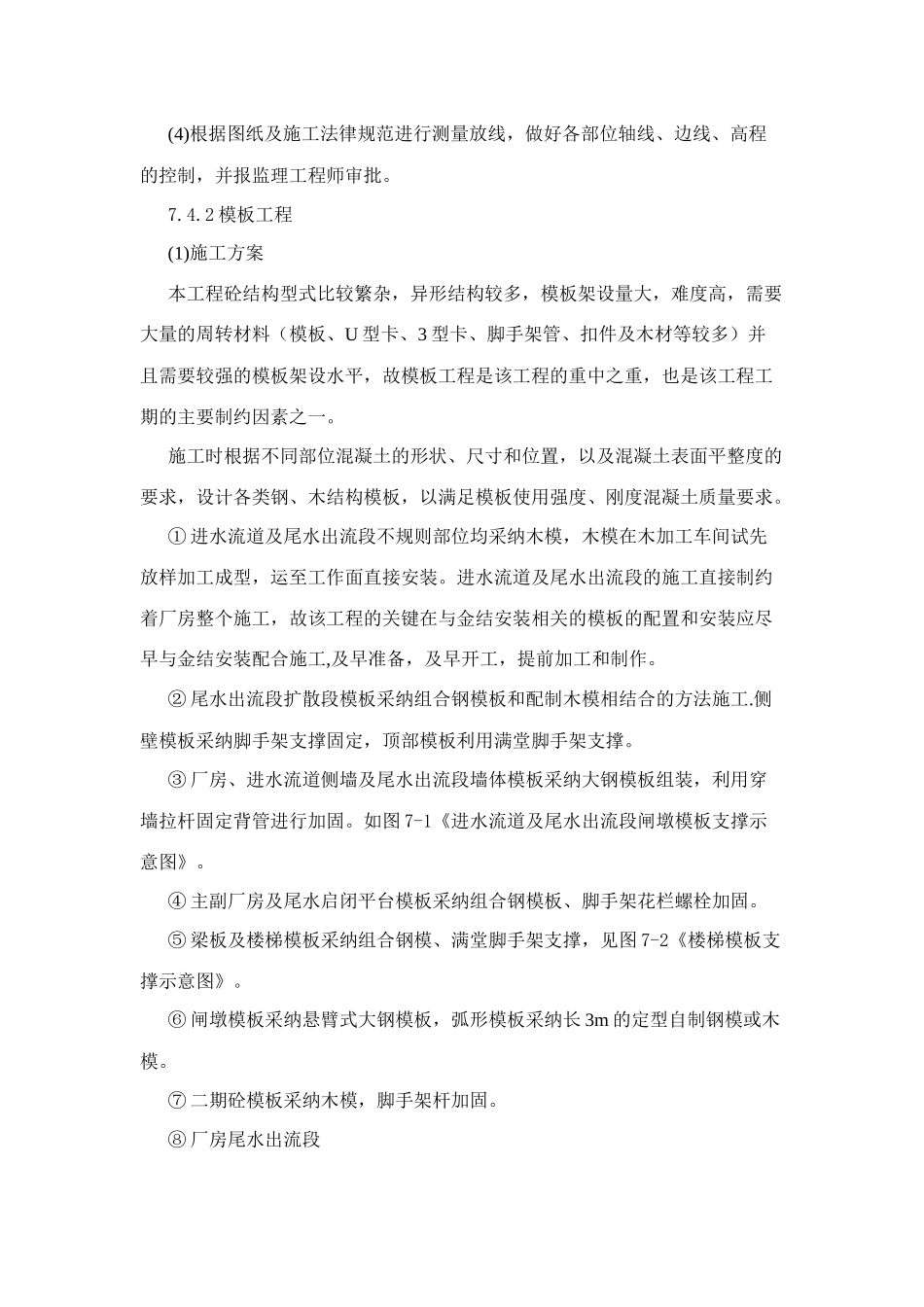

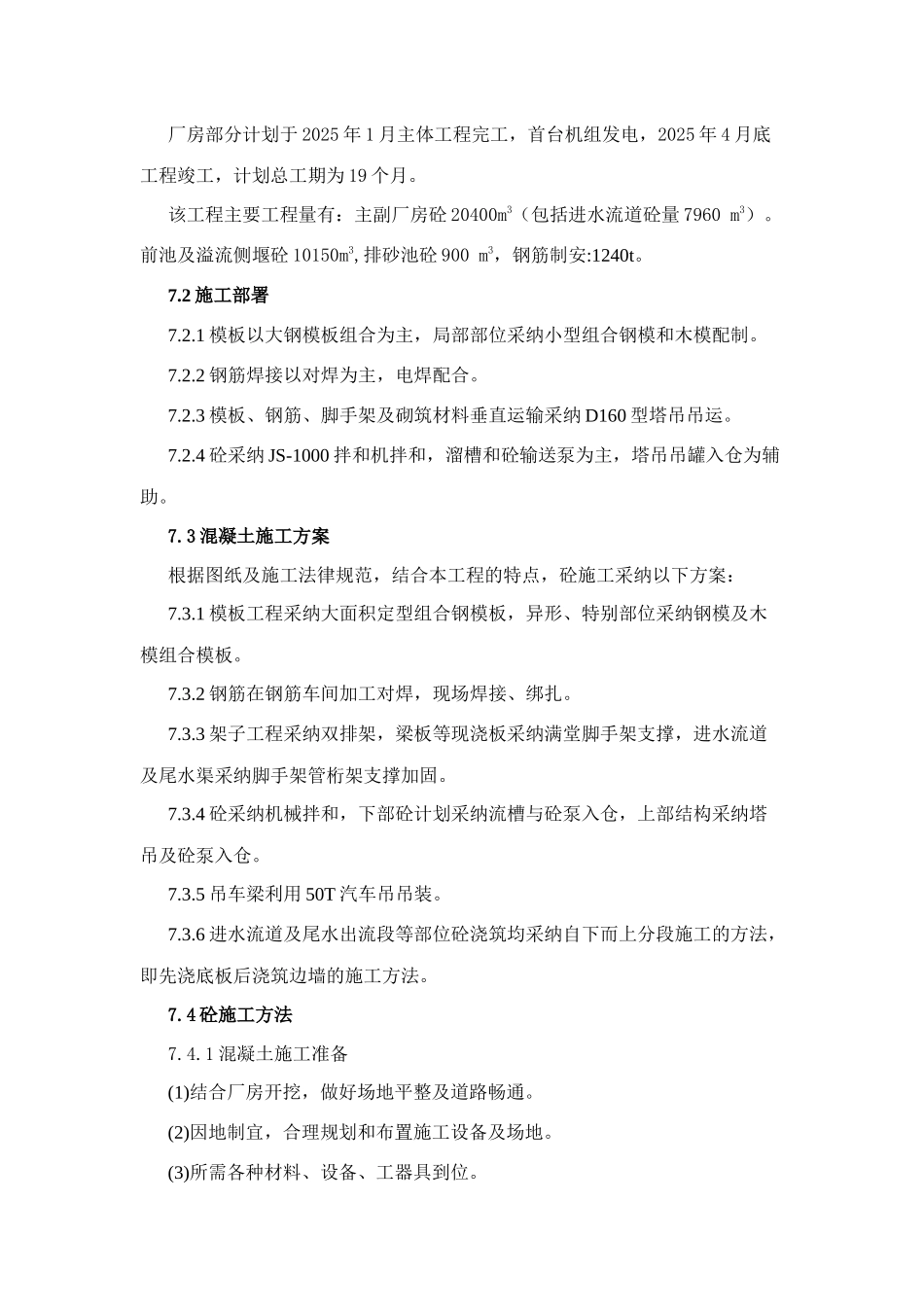

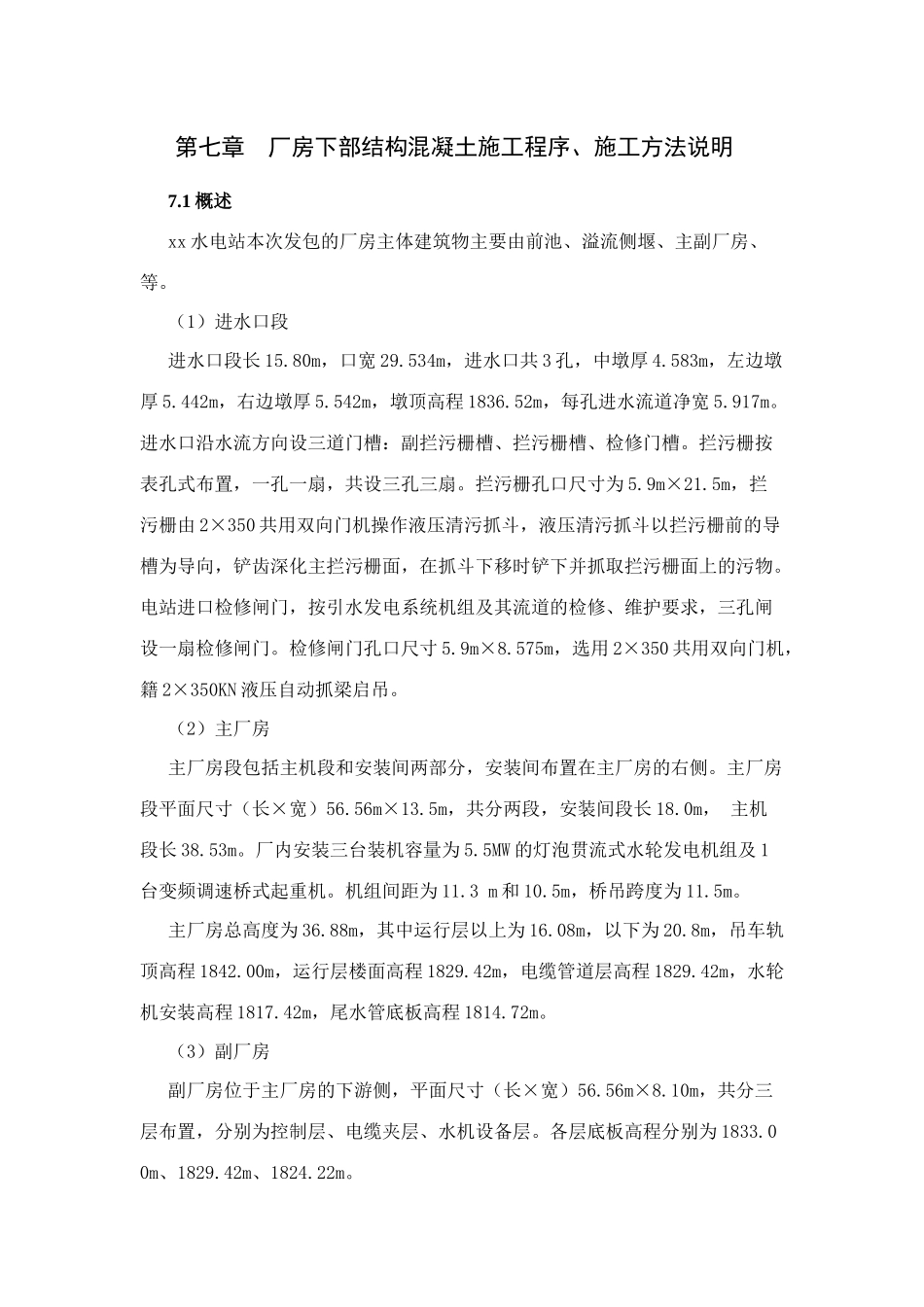

第七章 厂房下部结构混凝土施工程序、施工方法说明7.1 概述xx 水电站本次发包的厂房主体建筑物主要由前池、溢流侧堰、主副厂房、等。(1)进水口段进水口段长 15.80m,口宽 29.534m,进水口共 3 孔,中墩厚 4.583m,左边墩厚 5.442m,右边墩厚 5.542m,墩顶高程 1836.52m,每孔进水流道净宽 5.917m。进水口沿水流方向设三道门槽:副拦污栅槽、拦污栅槽、检修门槽。拦污栅按表孔式布置,一孔一扇,共设三孔三扇。拦污栅孔口尺寸为 5.9m×21.5m,拦污栅由 2×350 共用双向门机操作液压清污抓斗,液压清污抓斗以拦污栅前的导槽为导向,铲齿深化主拦污栅面,在抓斗下移时铲下并抓取拦污栅面上的污物。电站进口检修闸门,按引水发电系统机组及其流道的检修、维护要求,三孔闸设一扇检修闸门。检修闸门孔口尺寸 5.9m×8.575m,选用 2×350 共用双向门机,籍 2×350KN 液压自动抓梁启吊。(2)主厂房主厂房段包括主机段和安装间两部分,安装间布置在主厂房的右侧。主厂房段平面尺寸(长×宽)56.56m×13.5m,共分两段,安装间段长 18.0m, 主机段长 38.53m。厂内安装三台装机容量为 5.5MW 的灯泡贯流式水轮发电机组及 1台变频调速桥式起重机。机组间距为 11.3 m 和 10.5m,桥吊跨度为 11.5m。主厂房总高度为 36.88m,其中运行层以上为 16.08m,以下为 20.8m,吊车轨顶高程 1842.00m,运行层楼面高程 1829.42m,电缆管道层高程 1829.42m,水轮机安装高程 1817.42m,尾水管底板高程 1814.72m。(3)副厂房副厂房位于主厂房的下游侧,平面尺寸(长×宽)56.56m×8.10m,共分三层布置,分别为控制层、电缆夹层、水机设备层。各层底板高程分别为 1833.00m、1829.42m、1824.22m。厂房部分计划于 2025 年 1 月主体工程完工,首台机组发电,2025 年 4 月底工程竣工,计划总工期为 19 个月。该工程主要工程量有:主副厂房砼 20400m3(包括进水流道砼量 7960 m3)。前池及溢流侧堰砼 10150m3,排砂池砼 900 m3,钢筋制安:1240t。7.2 施工部署7.2.1 模板以大钢模板组合为主,局部部位采纳小型组合钢模和木模配制。7.2.2 钢筋焊接以对焊为主,电焊配合。7.2.3 模板、钢筋、脚手架及砌筑材料垂直运输采纳 D160 型塔吊吊运。7.2.4 砼采纳 JS-1000 拌和机拌和,溜槽和砼输送泵为主,塔吊吊罐入仓为辅助。7.3 混凝土施工方案根据图纸及施工法律规范,结合本工程的特点,砼施工采纳以下方案:7.3.1 模板...
