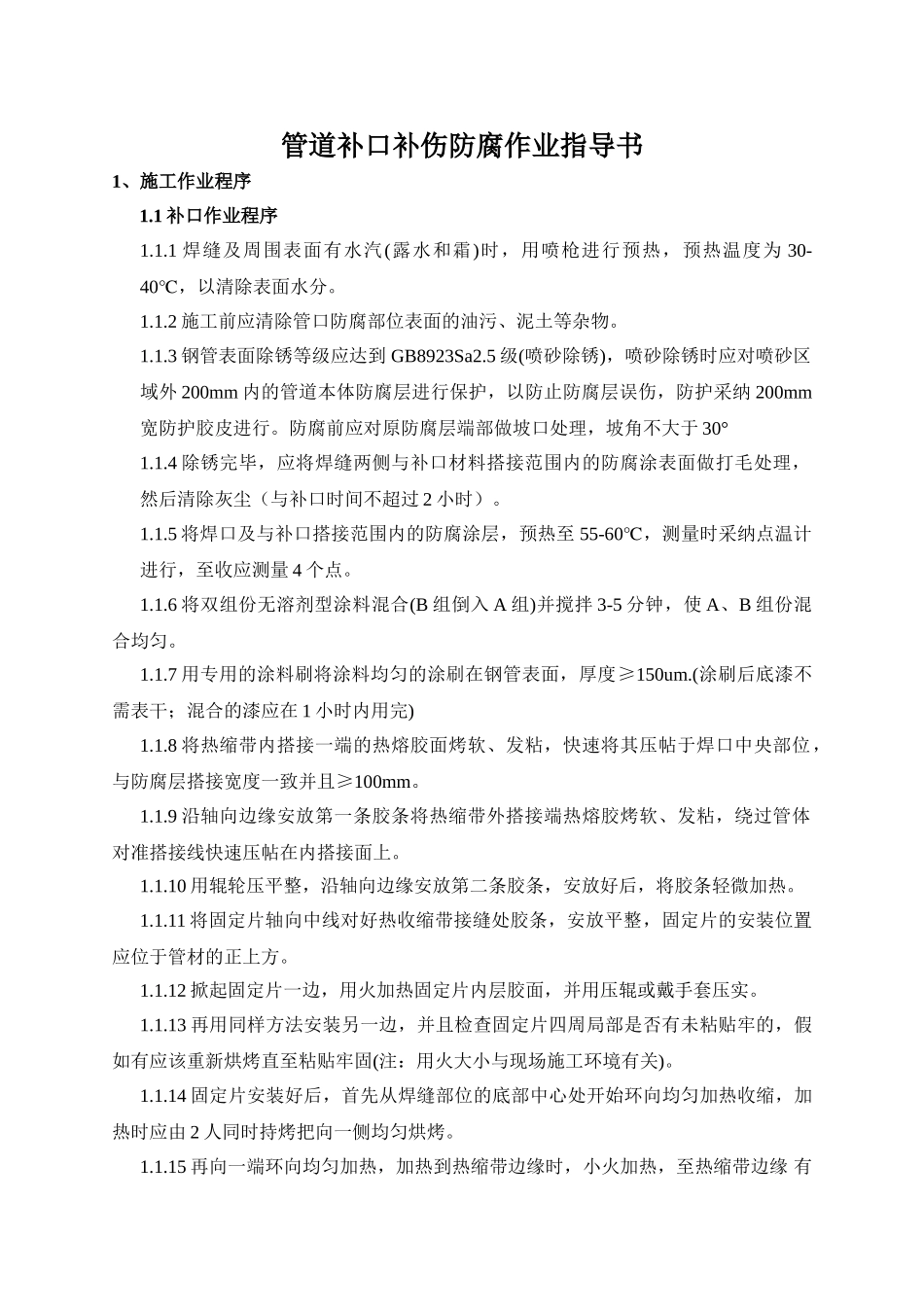

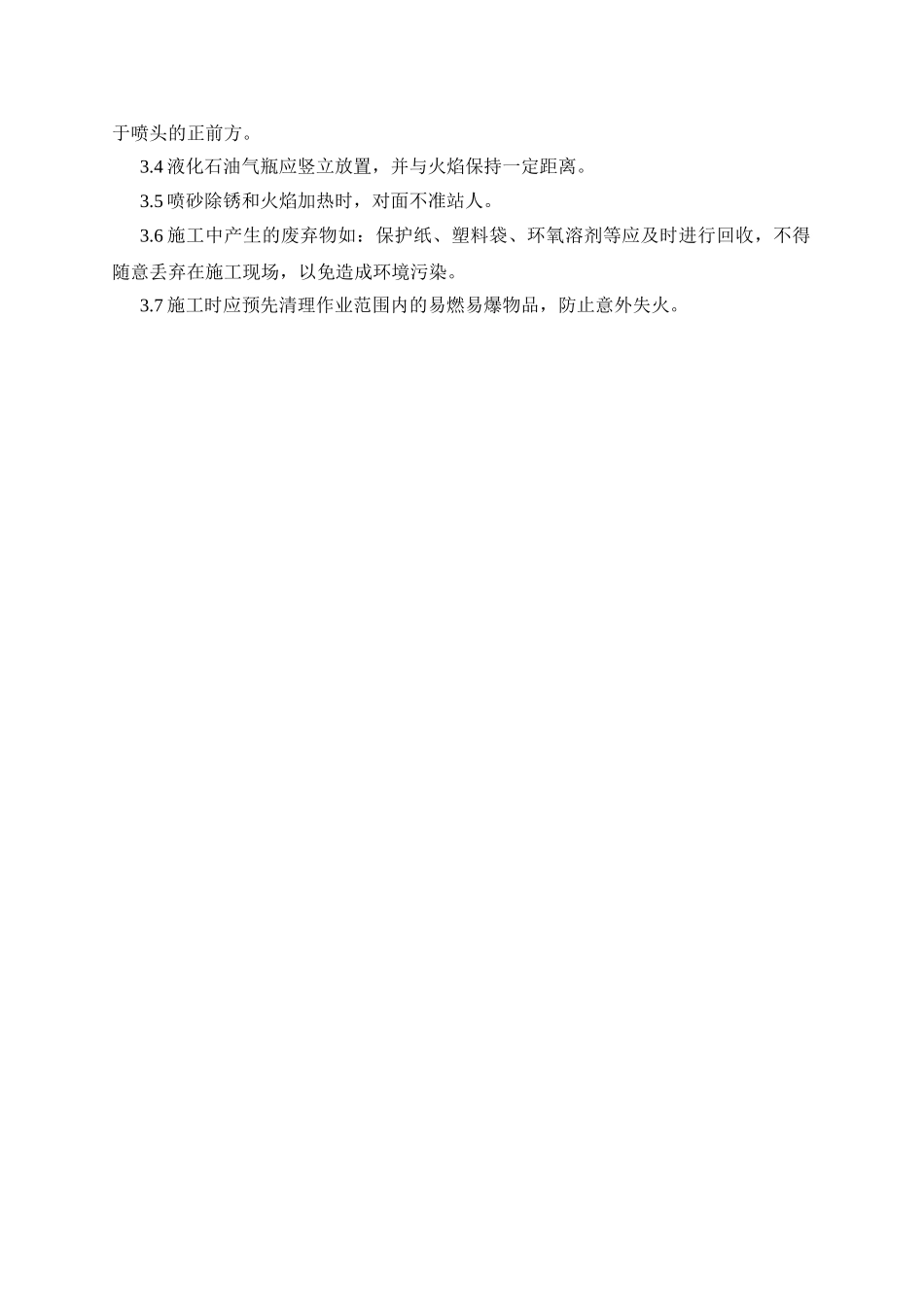

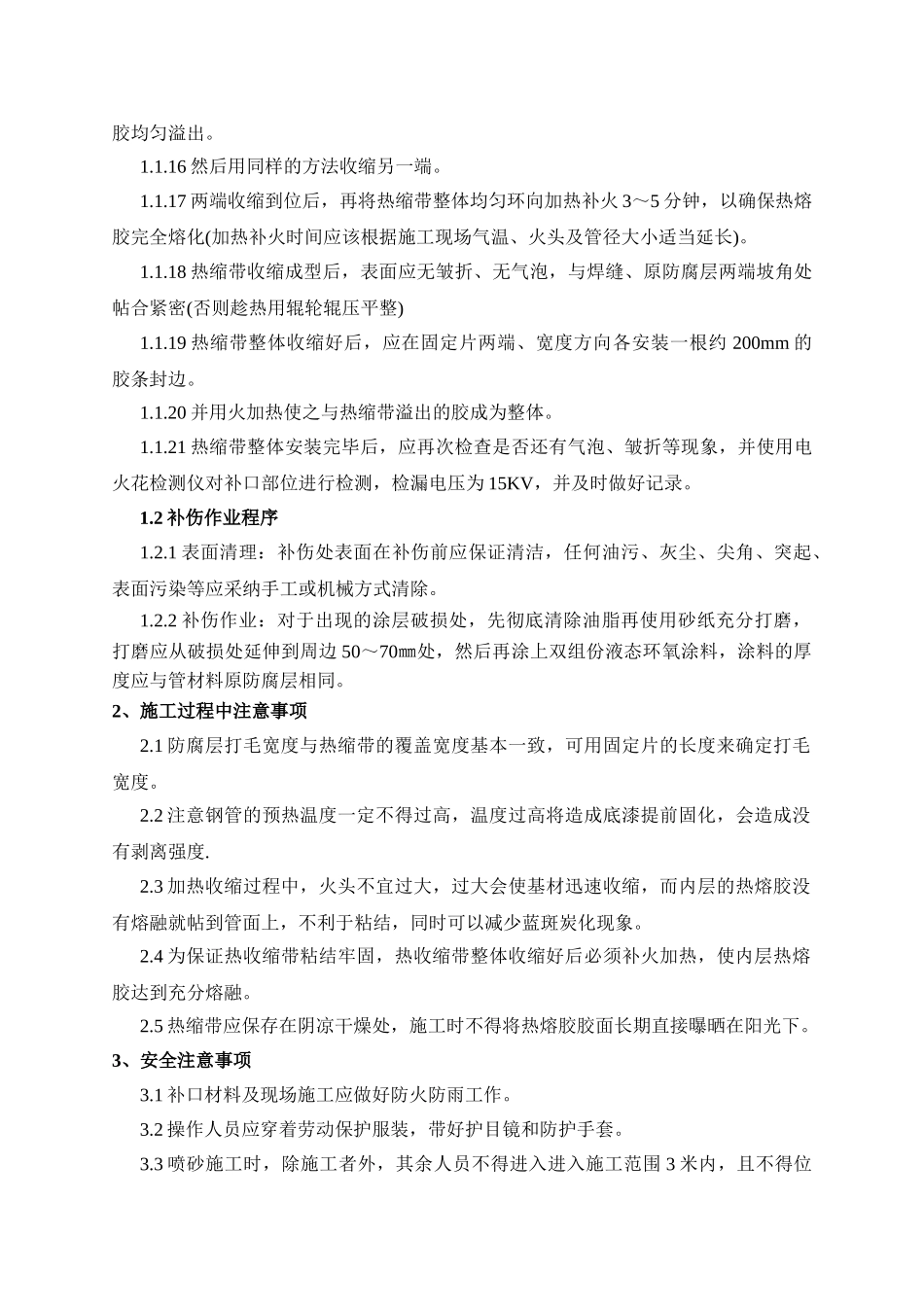

管道补口补伤防腐作业指导书1、施工作业程序1
1 补口作业程序1
1 焊缝及周围表面有水汽(露水和霜)时,用喷枪进行预热,预热温度为 30-40℃,以清除表面水分
2 施工前应清除管口防腐部位表面的油污、泥土等杂物
3 钢管表面除锈等级应达到 GB8923Sa2
5 级(喷砂除锈),喷砂除锈时应对喷砂区域外 200mm 内的管道本体防腐层进行保护,以防止防腐层误伤,防护采纳 200mm宽防护胶皮进行
防腐前应对原防腐层端部做坡口处理,坡角不大于 30°1
4 除锈完毕,应将焊缝两侧与补口材料搭接范围内的防腐涂表面做打毛处理,然后清除灰尘(与补口时间不超过 2 小时)
5 将焊口及与补口搭接范围内的防腐涂层,预热至 55-60℃,测量时采纳点温计进行,至收应测量 4 个点
6 将双组份无溶剂型涂料混合(B 组倒入 A 组)并搅拌 3-5 分钟,使 A、B 组份混合均匀
7 用专用的涂料刷将涂料均匀的涂刷在钢管表面,厚度≥150um
(涂刷后底漆不需表干;混合的漆应在 1 小时内用完)1
8 将热缩带内搭接一端的热熔胶面烤软、发粘,快速将其压帖于焊口中央部位,与防腐层搭接宽度一致并且≥100mm
9 沿轴向边缘安放第一条胶条将热缩带外搭接端热熔胶烤软、发粘,绕过管体对准搭接线快速压帖在内搭接面上
10 用辊轮压平整,沿轴向边缘安放第二条胶条,安放好后,将胶条轻微加热
11 将固定片轴向中线对好热收缩带接缝处胶条,安放平整,固定片的安装位置应位于管材的正上方
12 掀起固定片一边,用火加热固定片内层胶面,并用压辊或戴手套压实
13 再用同样方法安装另一边,并且检查固定片四周局部是否有未粘贴牢的,假如有应该重新烘烤直至粘贴牢固(注:用火大小与现场施工环境有关)
