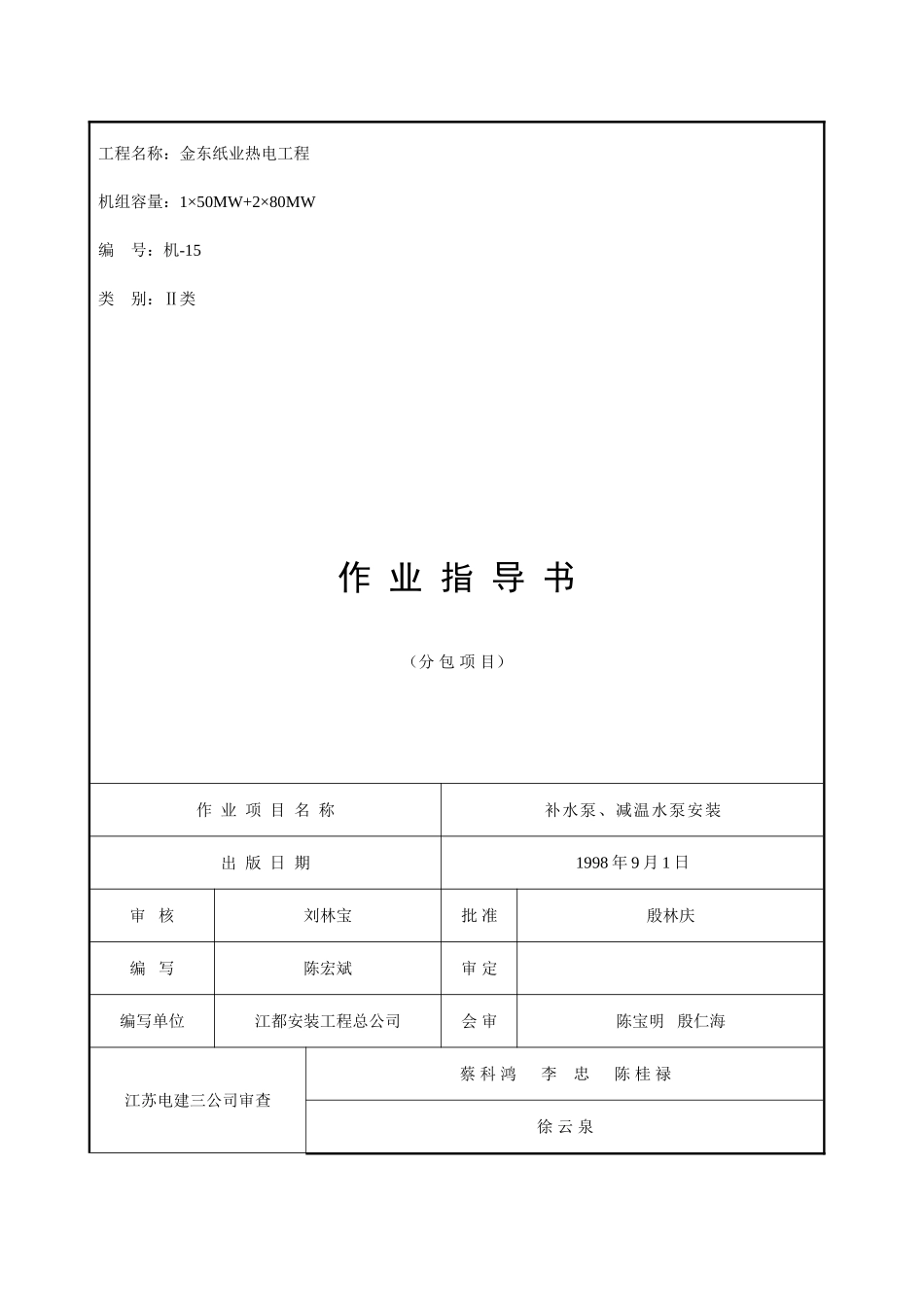

工程名称:金东纸业热电工程机组容量:1×50MW+2×80MW编 号:机-15类 别:Ⅱ类作 业 指 导 书(分 包 项 目)作 业 项 目 名 称补水泵、减温水泵安装出 版 日 期1998 年 9 月 1 日审 核刘林宝批 准殷林庆编 写陈宏斌审 定编写单位江都安装工程总公司会 审陈宝明 殷仁海江苏电建三公司审查蔡 科 鸿 李 忠 陈 桂 禄徐 云 泉作 业 指 导 书第 1 页 共 4 页编 写 内 容1、概述2、编制依据3、作业条件4、机具、工器具、材料准备5、劳动力组织6、施工作业程序7、施工技术措施8、安全防护措施及注意事项作 业 指 导 书第 2 页 共 4 页1、概述某热电工程#1、#2、#3 机共六台补水泵(伏斯特-韦勒供货)、三台减温水泵(三菱供货)布置在 38 号路北侧,九台泵在东西方向呈平行布置,两只补水联箱布置在泵北侧管架上一上一下布置
具体见附图一
泵参数见附表一

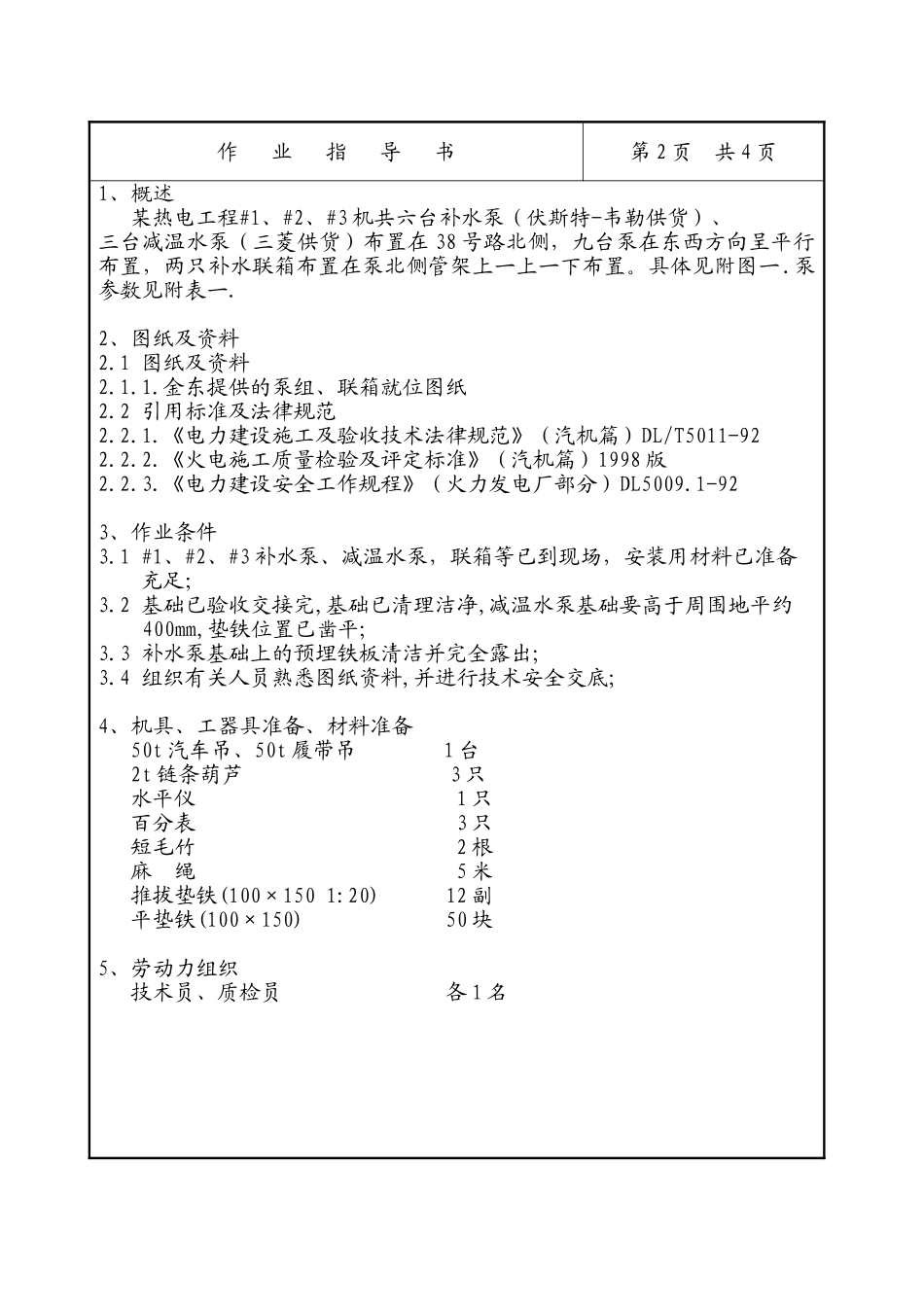

2、图纸及资料2
