造价方面的有关时间问题汇总表

造价方面的有关时间问题汇总表_第1页
1/4
造价方面的有关时间问题汇总表_第2页
2/4
造价方面的有关时间问题汇总表_第3页
3/4

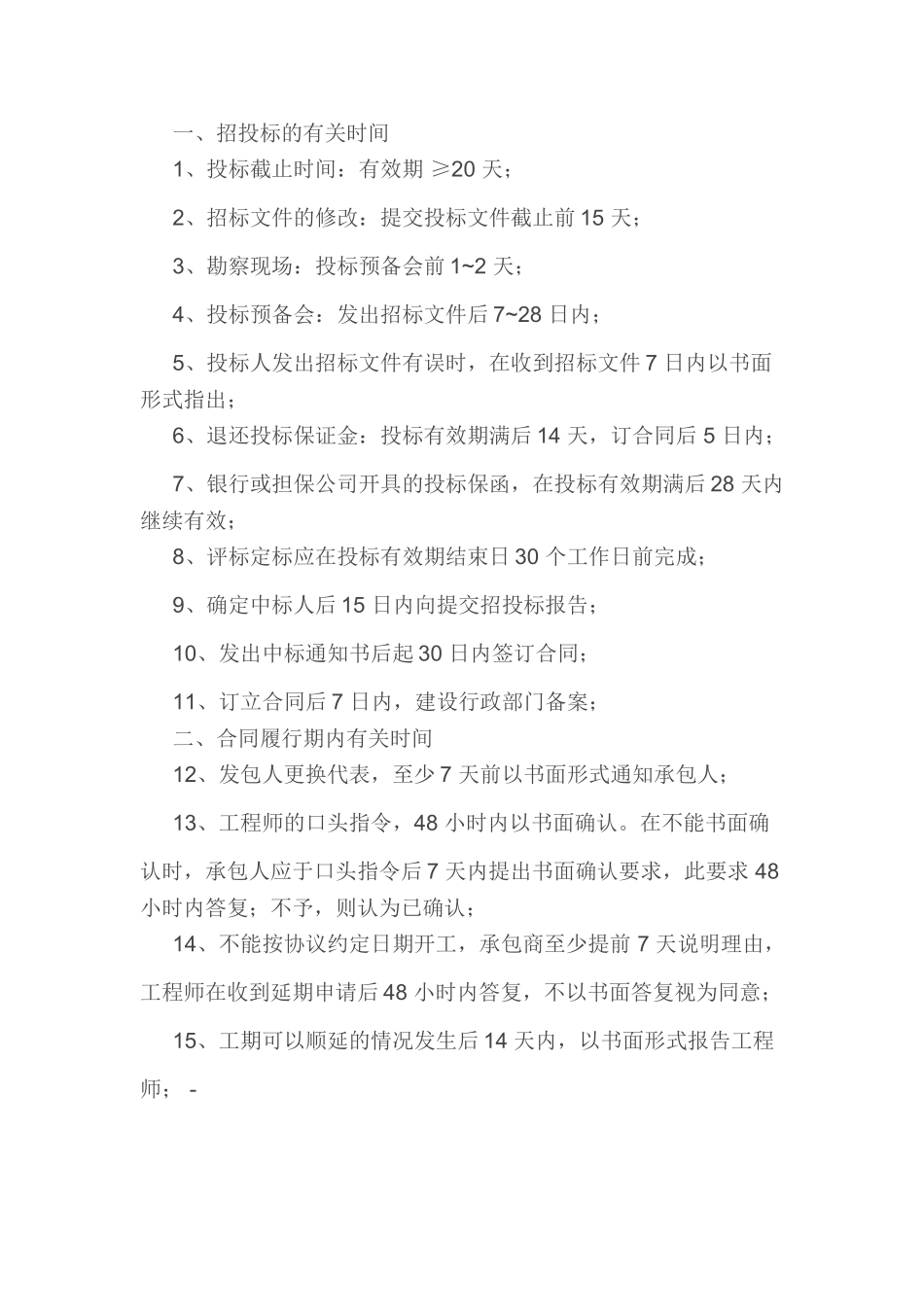

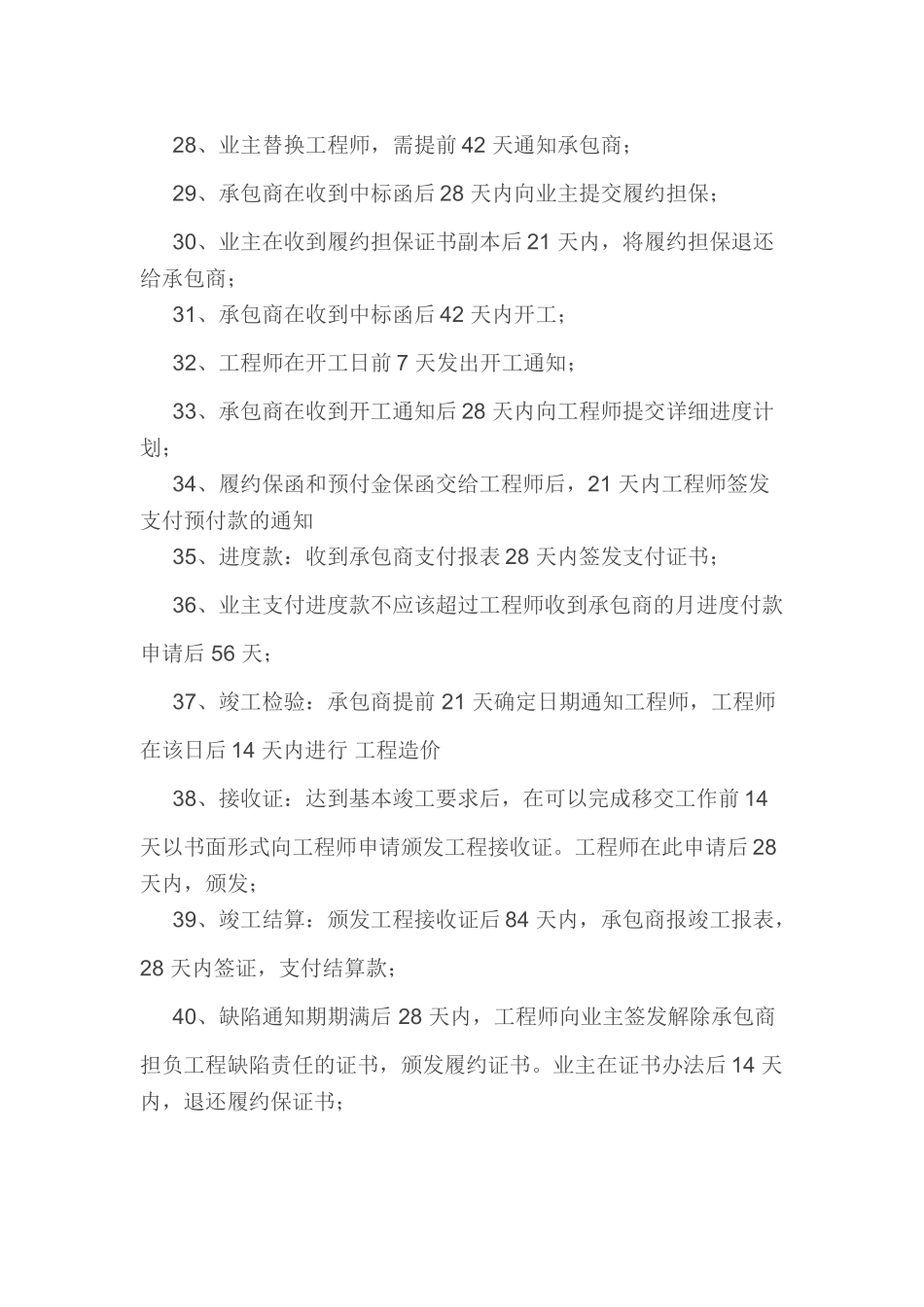

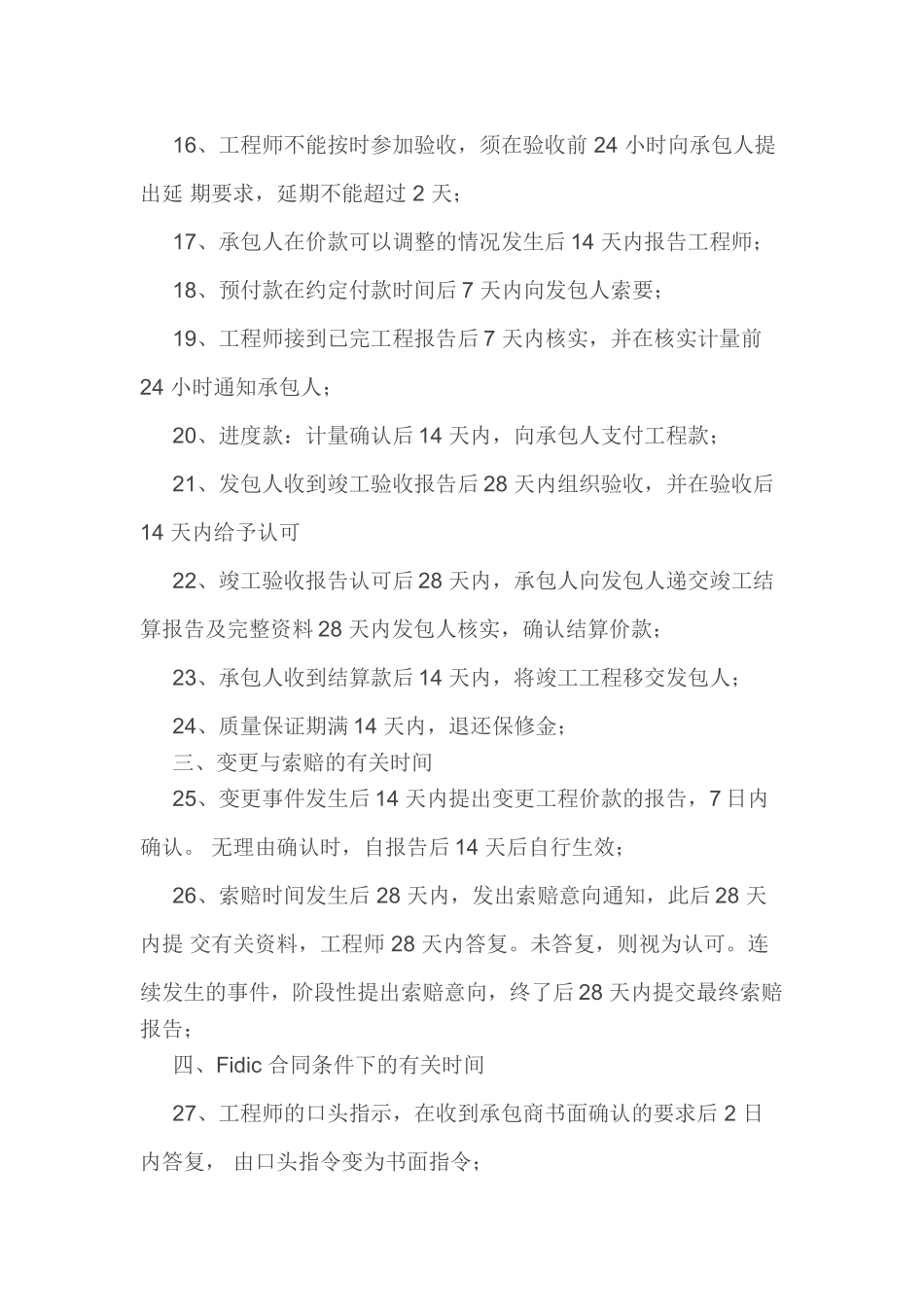

一、招投标的有关时间1、投标截止时间:有效期 ≥20 天;2、招标文件的修改:提交投标文件截止前 15 天;3、勘察现场:投标预备会前 1~2 天;4、投标预备会:发出招标文件后 7~28 日内;5、投标人发出招标文件有误时,在收到招标文件 7 日内以书面形式指出;6、退还投标保证金:投标有效期满后 14 天,订合同后 5 日内;7、银行或担保公司开具的投标保函,在投标有效期满后 28 天内继续有效;8、评标定标应在投标有效期结束日 30 个工作日前完成;9、确定中标人后 15 日内向提交招投标报告;10、发出中标通知书后起 30 日内签订合同;11、订立合同后 7 日内,建设行政部门备案;二、合同履行期内有关时间12、发包人更换代表,至少 7 天前以书面形式通知承包人;13、工程师的口头指令,48 小时内以书面确认。在不能书面确认时,承包人应于口头指令后 7 天内提出书面确认要求,此要求 48 小时内答复;不予,则认为已确认;14、不能按协议约定日期开工,承包商至少提前 7 天说明理由,工程师在收到延期申请后 48 小时内答复,不以书面答复视为同意;15、工期可以顺延的情况发生后 14 天内,以书面形式报告工程师; -16、工程师不能按时参加验收,须在验收前 24 小时向承包人提出延 期要求,延期不能超过 2 天;17、承包人在价款可以调整的情况发生后 14 天内报告工程师;18、预付款在约定付款时间后 7 天内向发包人索要;19、工程师接到已完工程报告后 7 天内核实,并在核实计量前24 小时通知承包人;20、进度款:计量确认后 14 天内,向承包人支付工程款;21、发包人收到竣工验收报告后 28 天内组织验收,并在验收后14 天内给予认可22、竣工验收报告认可后 28 天内,承包人向发包人递交竣工结算报告及完整资料 28 天内发包人核实,确认结算价款;23、承包人收到结算款后 14 天内,将竣工工程移交发包人;24、质量保证期满 14 天内,退还保修金;三、变更与索赔的有关时间25、变更事件发生后 14 天内提出变更工程价款的报告,7 日内确认。 无理由确认时,自报告后 14 天后自行生效;26、索赔时间发生后 28 天内,发出索赔意向通知,此后 28 天内提 交有关资料,工程师 28 天内答复。未答复,则视为认可。连续发生的事件,阶段性提出索赔意向,终了后 28 天内提交最终索赔报告;四、Fidic 合同条件下的有关时间27、工程师的口头指示,在收到承包商书面确认的要求后 2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

造价方面的有关时间问题汇总表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
