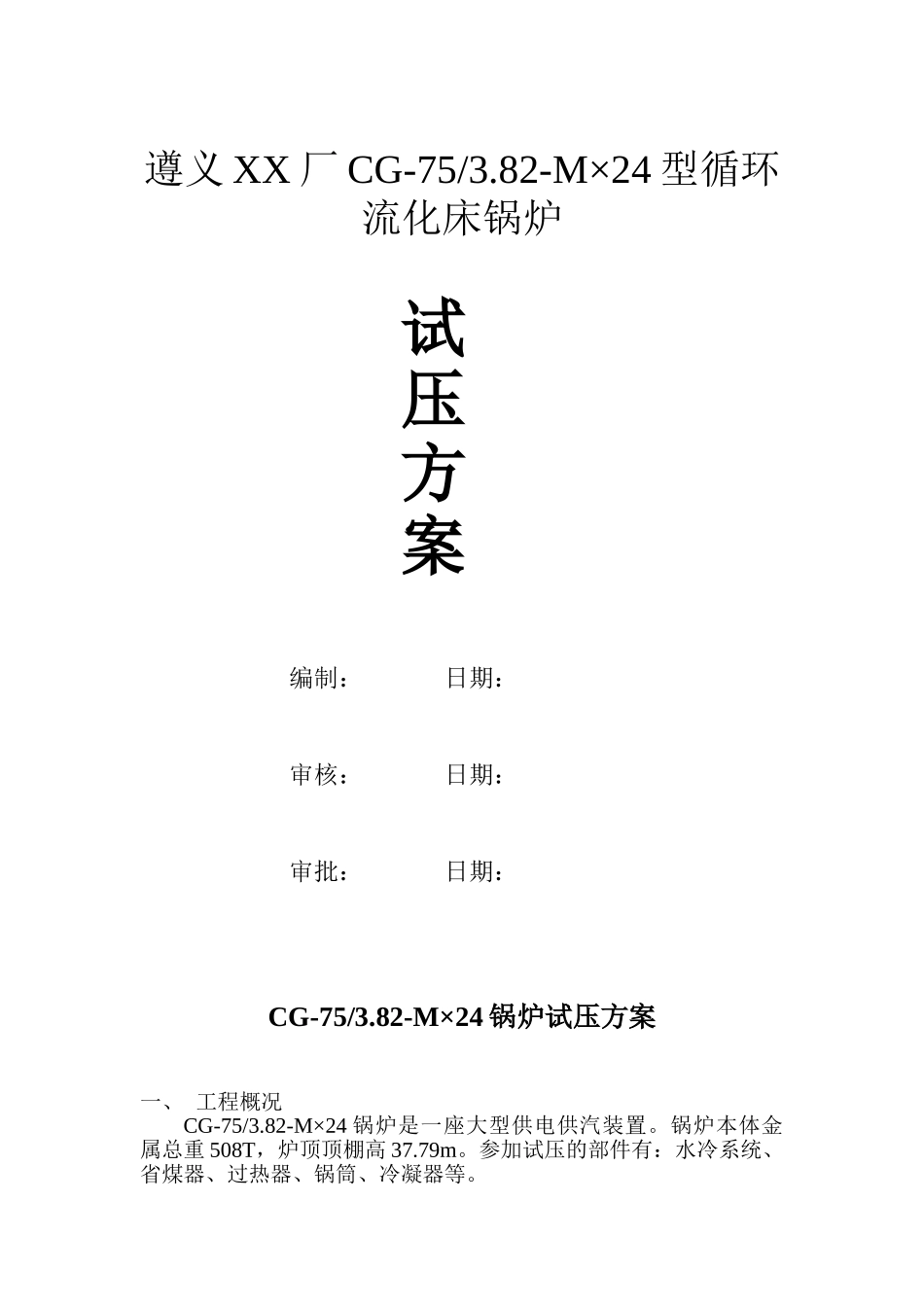

遵义 XX 厂 CG-75/3
82-M×24 型循环流化床锅炉试压方案编制: 日期:审核: 日期:审批: 日期:CG-75/3
82-M×24 锅炉试压方案一、 工程概况CG-75/3
82-M×24 锅炉是一座大型供电供汽装置
锅炉本体金属总重 508T,炉顶顶棚高 37
参加试压的部件有:水冷系统、省煤器、过热器、锅筒、冷凝器等

二、锅炉水压试验目的:锅炉水压试验是对锅炉制造的和锅炉安装焊接以及其它受压元件的一次综合性的检验
三、锅炉的试压条件:1、所有参加部份全部施工完毕并经检验合格达到水压试验条件
2、与试压部分焊接的工作也全部结束
3、在锅筒顶部装上放空阀
4、准备三个经检验合格的压力表,表盘直径大于 100,压力为10MPa5、10MPa 的电动试压泵一台
6、进水口设在锅筒顶部的安全阀口
7、安全阀口待水灌满后,用钢板封闭不参加水压试验
8、水位计安装完毕
9、试压的水温不低于 5℃,以防钢材的质变和结露
也不能高于80℃10、锅炉的排水向大排水沟排走
四、水压试验1、打开锅筒上的放空阀并关闭其它阀门
2、用消防车把水从安全阀处加水
3、待水灌满后,用钢板把安全阀封闭不参加水压试验
4、用电动泵以 3MPa /min 的速度慢慢升到 1 MPa 时停止,看是否有泄漏,再升到锅筒工作压力 4
22 MPa(以锅筒上的压力表为准)再检查无异常后,关闭水位计阀门,继续升至试验压力 5
25 MPa,保压 20 分钟再降到 4
22 MPa,检查没有泄漏,目测没有残余变形,为合格
五、水压试验合格后的工作1、锅炉水压试验合格后,要及时填写《锅炉本体水压试验试验签证》并当即请有关部门签字认可
2、将水全部排出,排水降压的速度应控制在 0
3MPa 内
当压力降至顶部压力为零时打开放空阀;直到把水放完,省煤器、过热器排不尽的水用压缩空气吹干

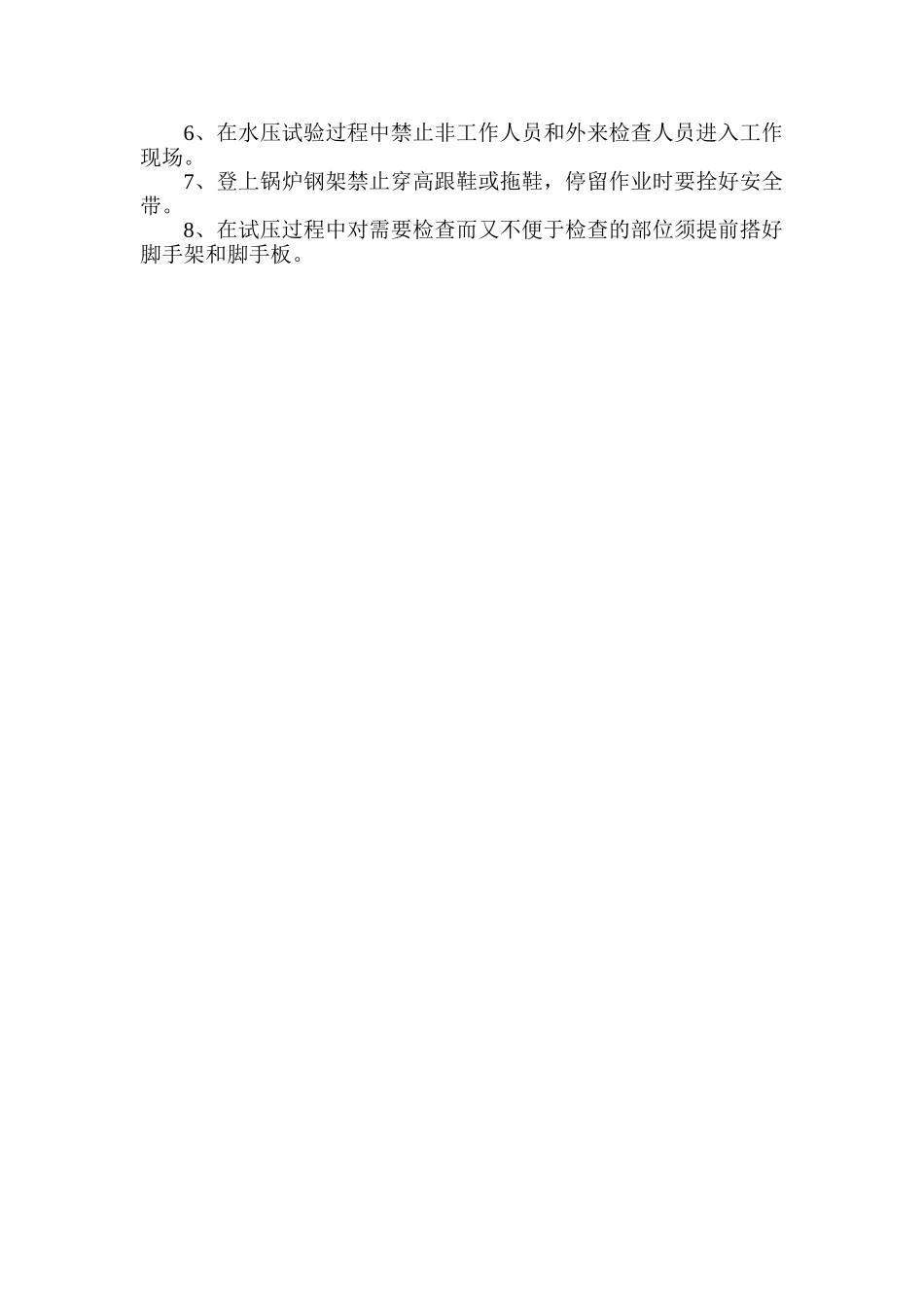

并实行防潮防腐措施
